3-1工程簡介
工程基本資料| 監造單位 | 交通部公路局南區公路新建工程分局第二工務段 |
| 設計單位 | 台灣世曦工程顧問股份有限公司 |
| 承包廠商 | 遠揚營造工程股份有限公司 |
| 契約金額 | 8,035,130,000元 |
| 預定工期 | 2142日曆天 |
| 開工日期 | 111年12月4日 |
| 預定完工日期 | 117年10月14日 |
3-2工程範圍

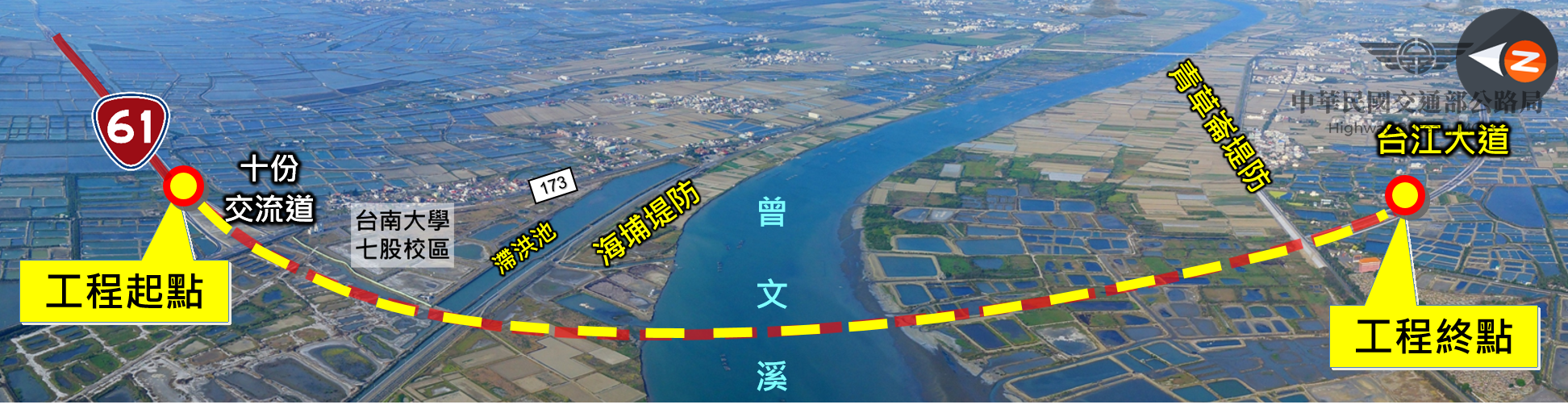

(一)起點:西濱主線305k+210 (目前台61線通車範圍終點)
(二)終點:台江大道
(三)總長:3.38公里、主線橋長3.17公里

3-3主線段面規劃

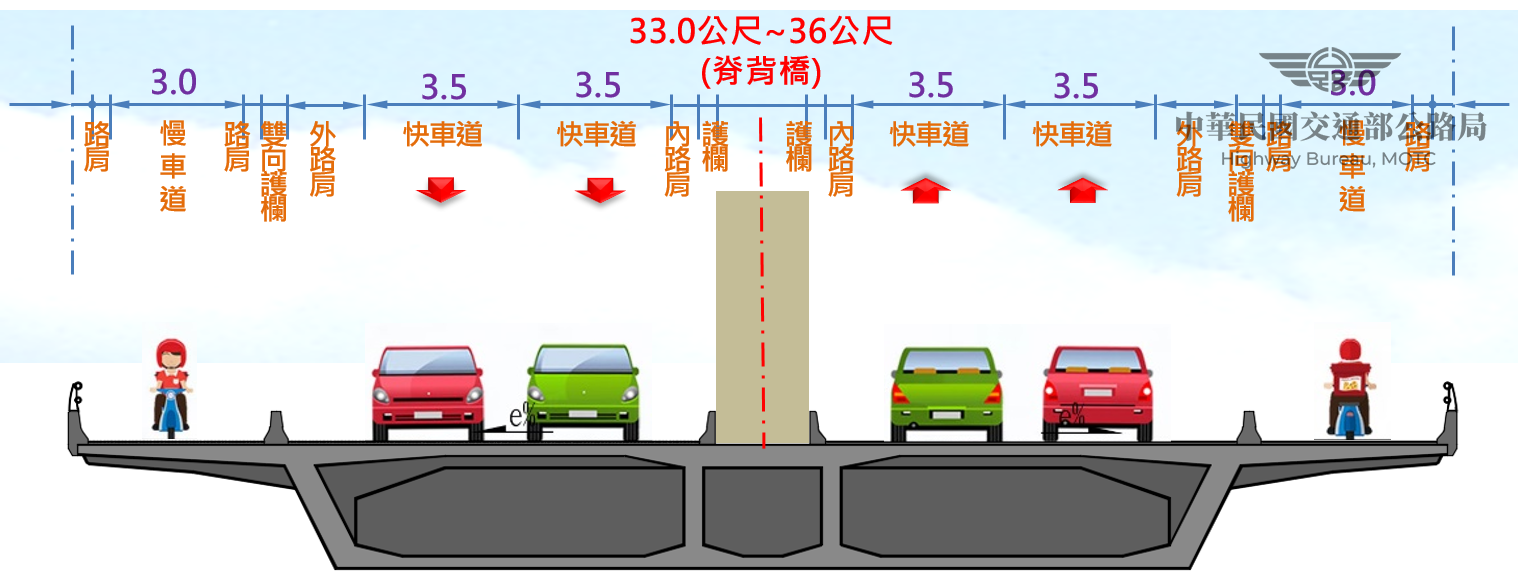

(一)橋梁全寬33公尺 雙向設置4快2慢車道
(二)快車道寬度3.5公尺
(三)慢車道寬度3.0公尺 快慢車道採實體分隔

3-4目前進度及主要施作工項
截至115年8月份,工程進度:62.25%

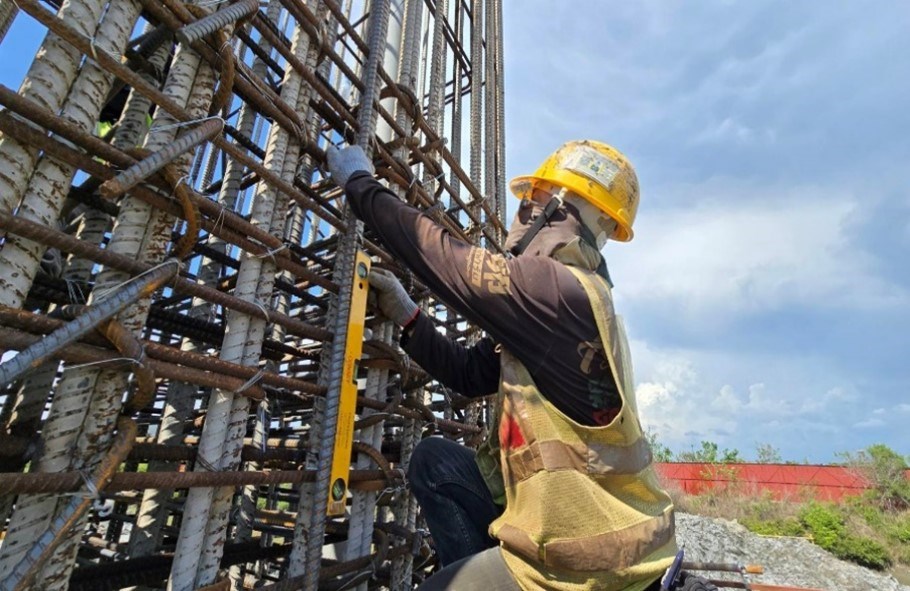

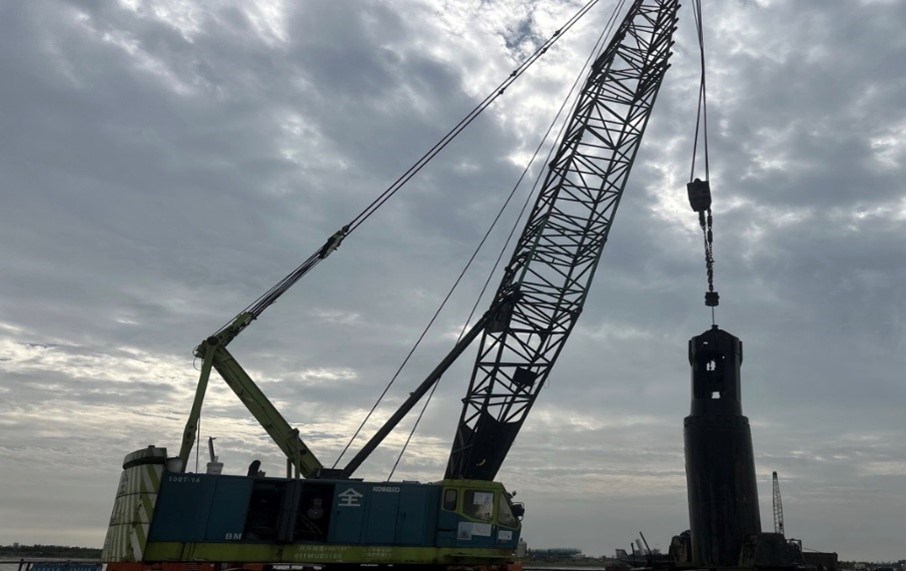

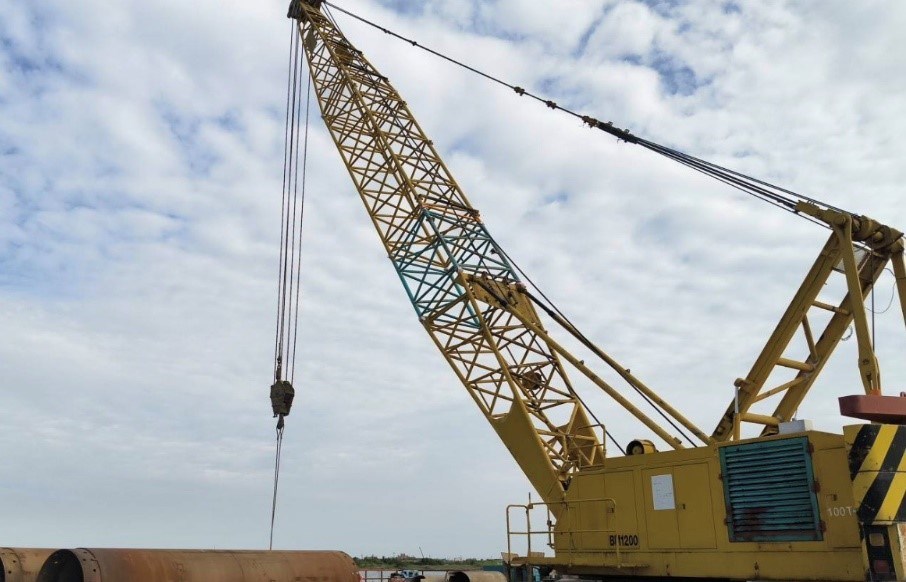

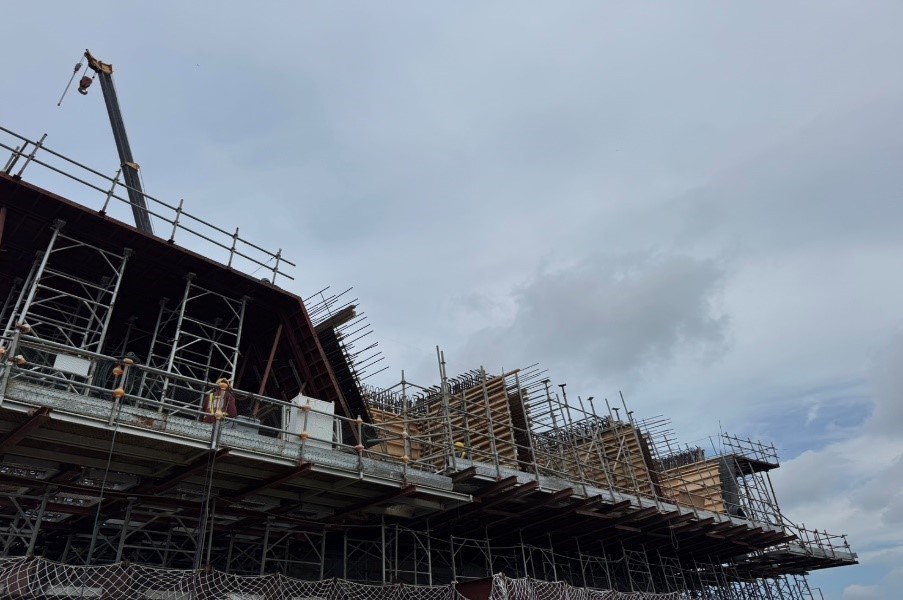

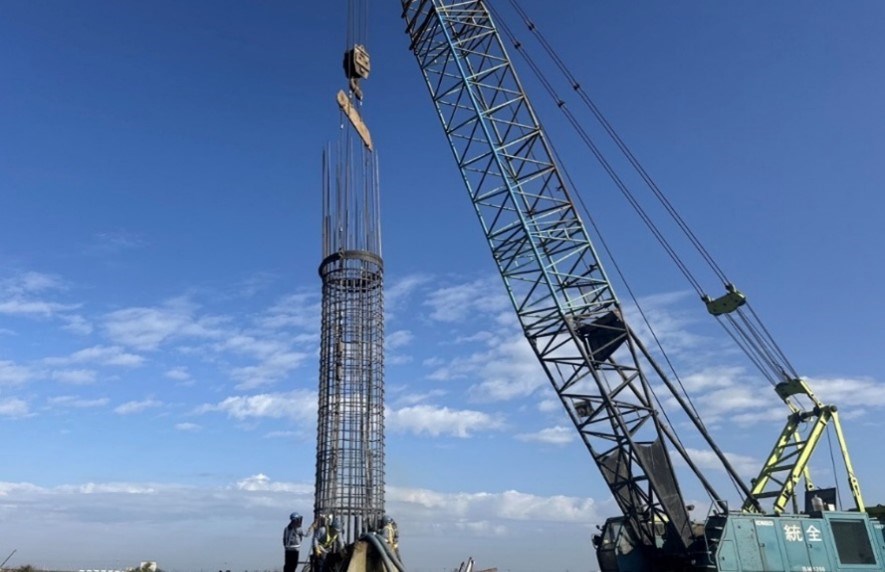

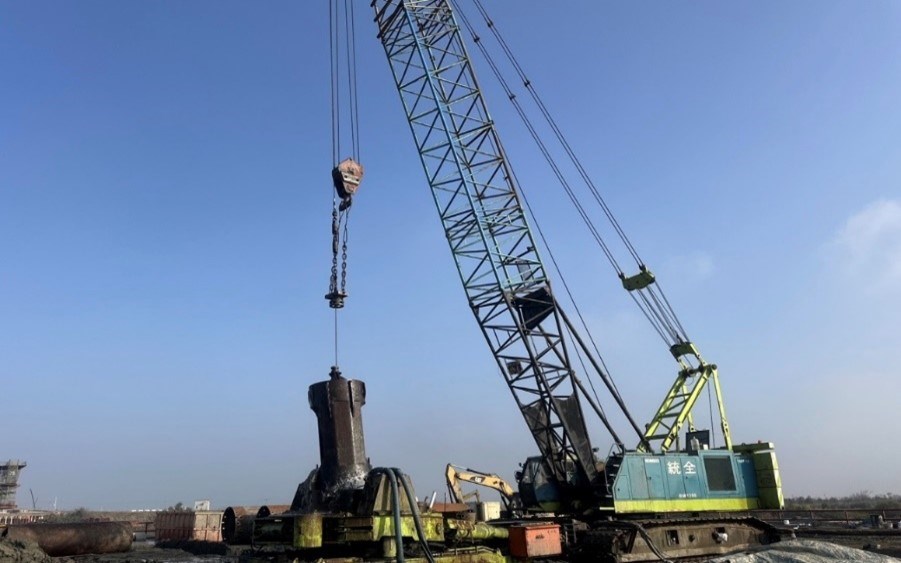

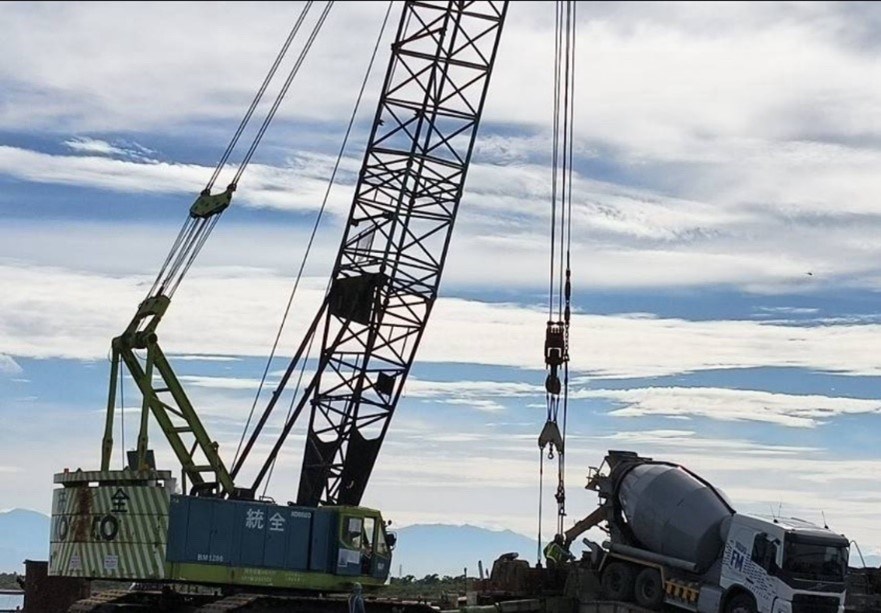

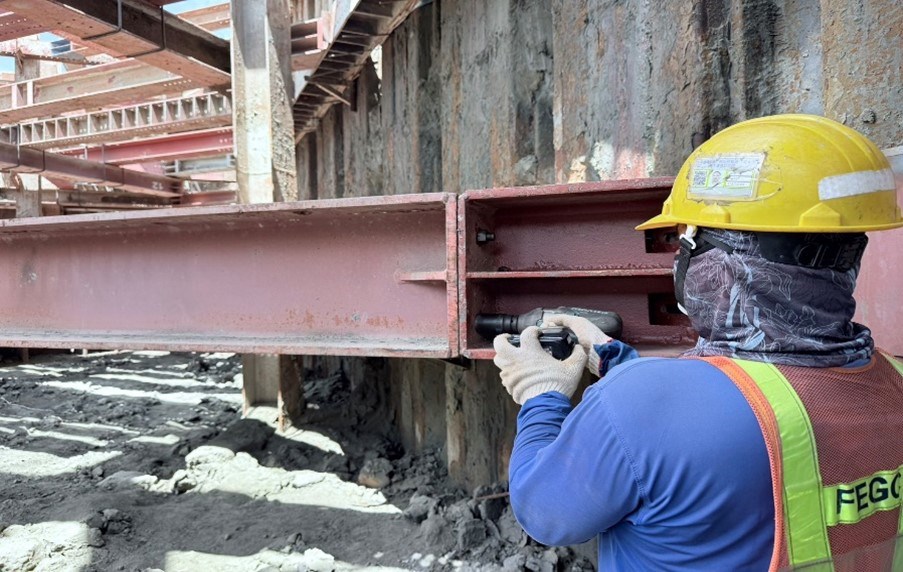

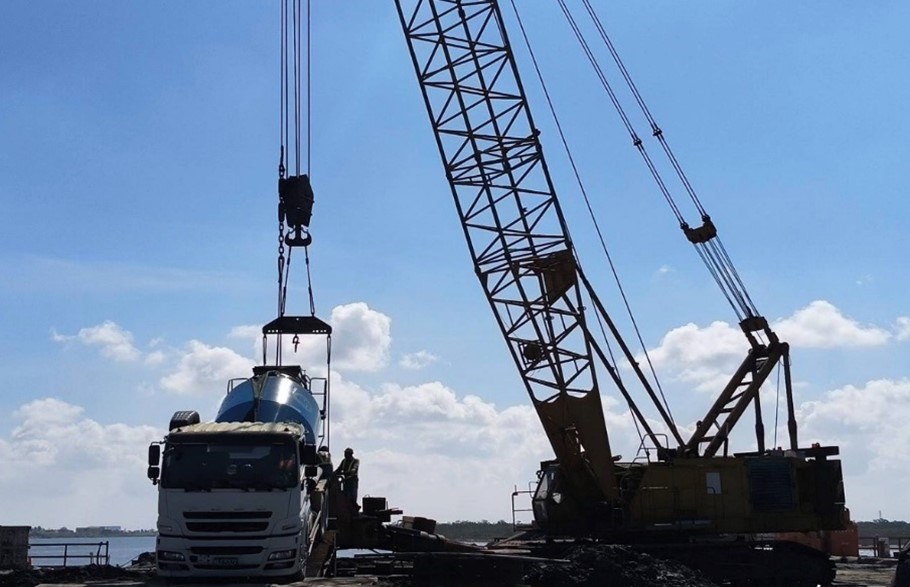

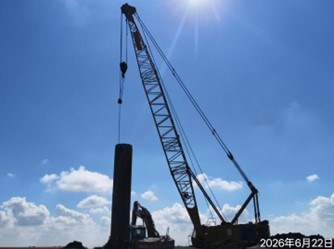

1.基樁:P24、P30、P31

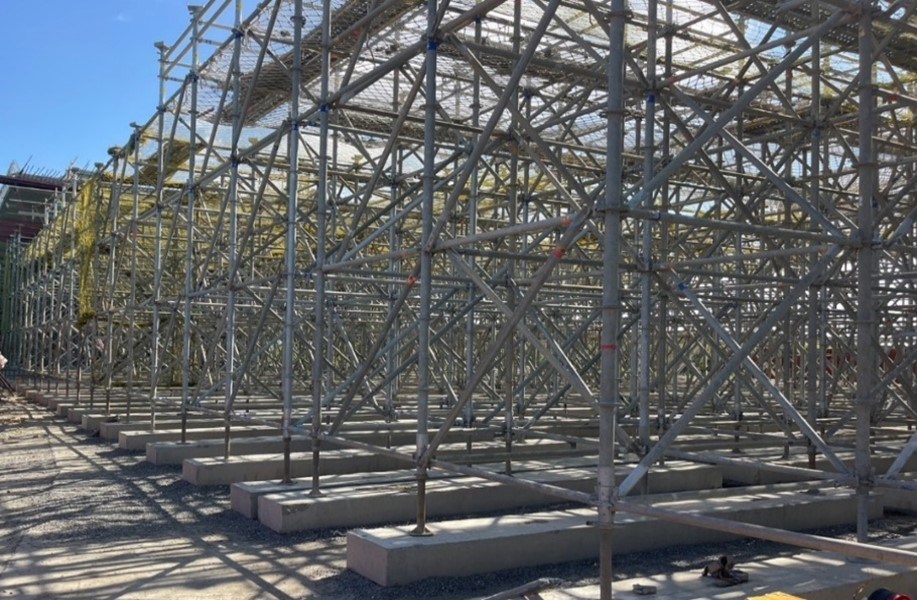

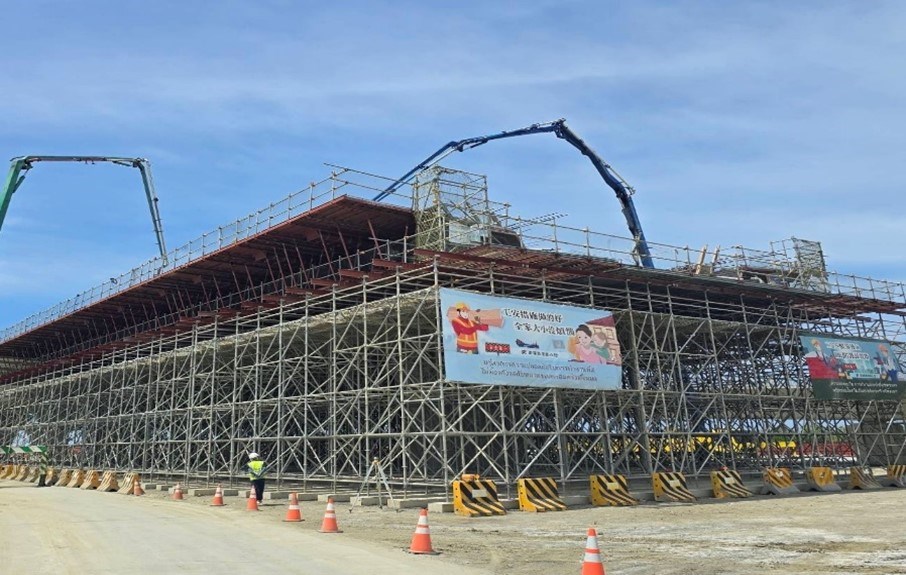

2.場撐逐跨工法:P14~P16跨、P20N~P21N跨、P48~P49跨

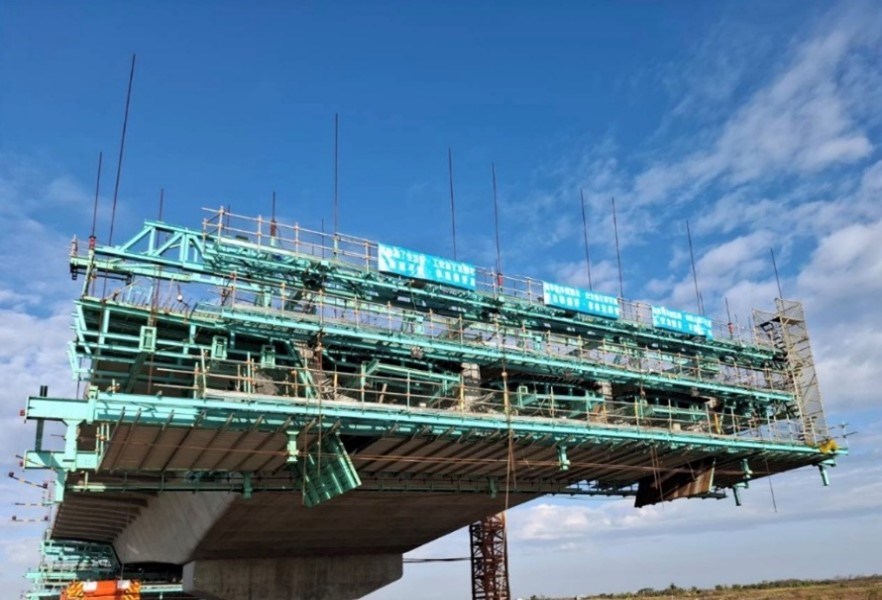

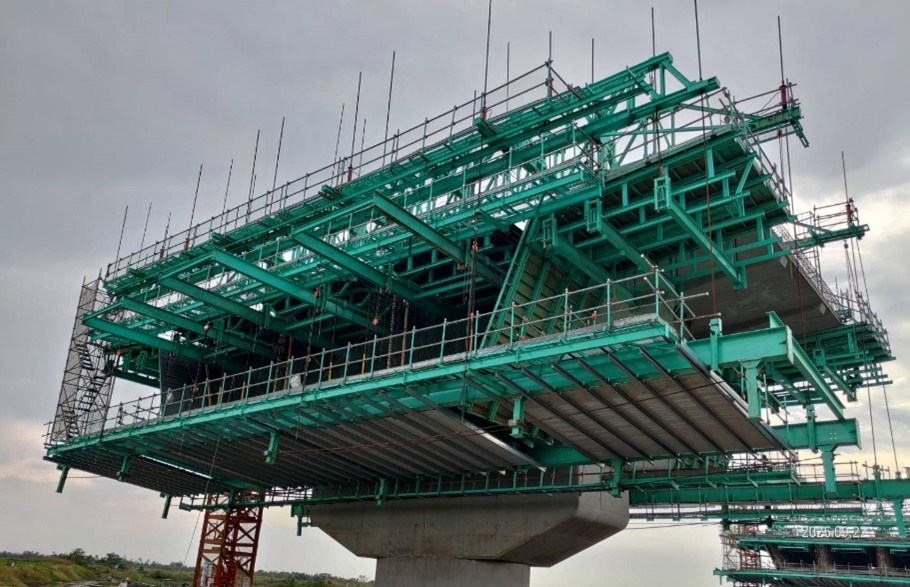

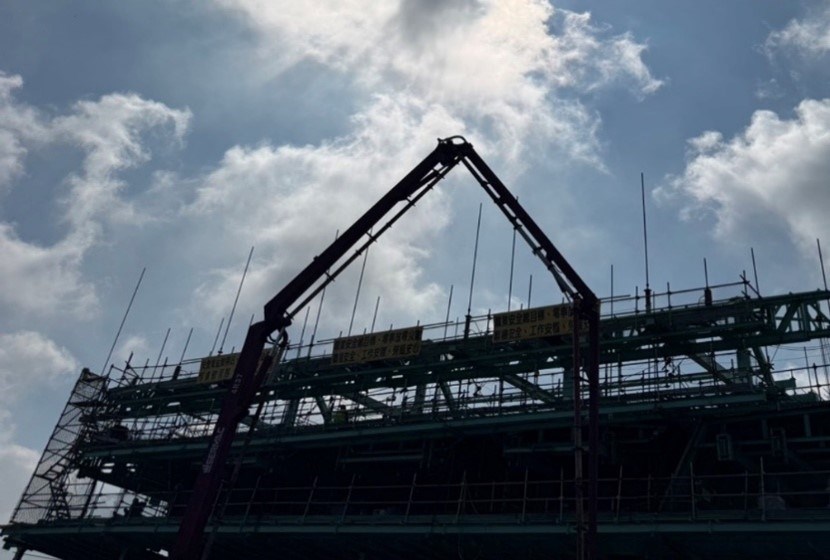

3.場鑄懸臂工法:P25上車、P27節塊、P32A柱頭板、P37柱頭板、P41邊跨、P42節塊、P43節塊、P46節塊

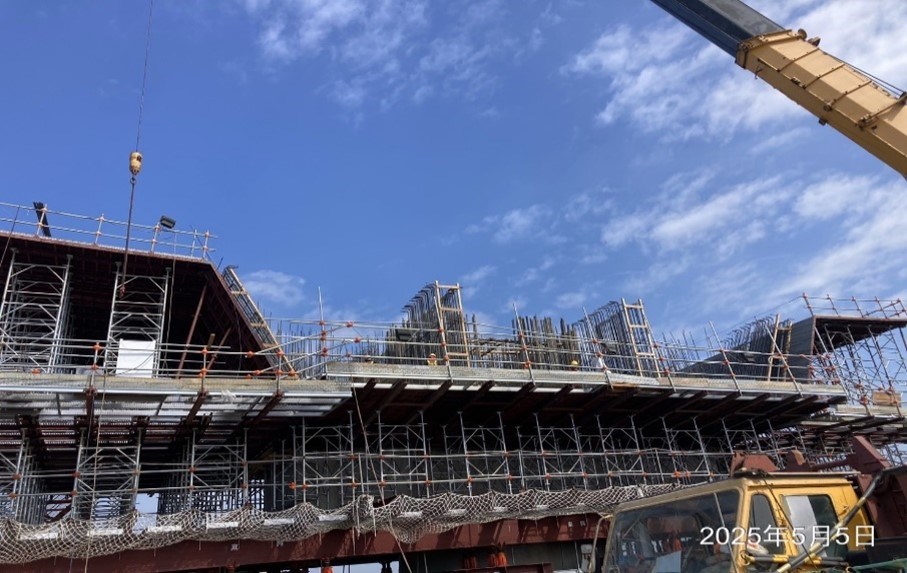

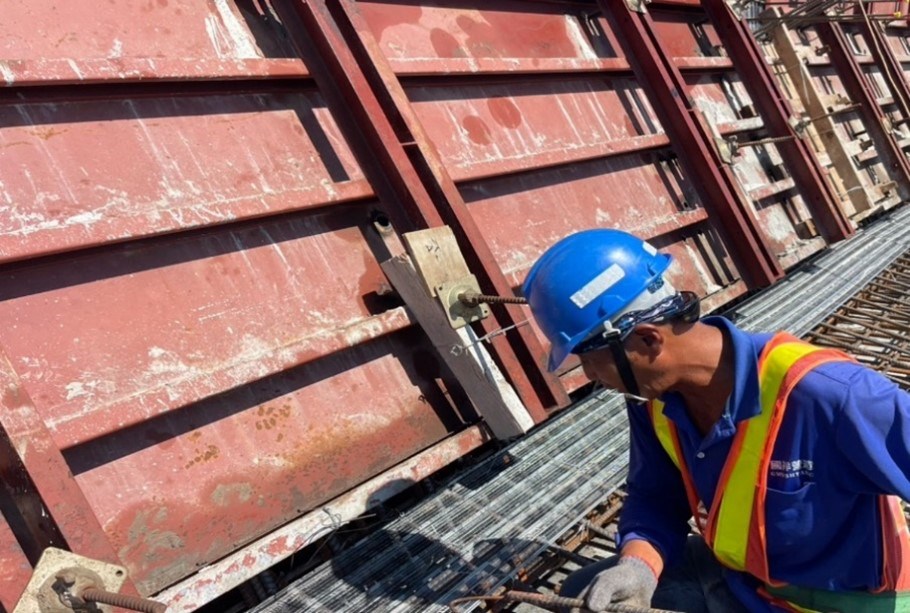

3-5施工照片

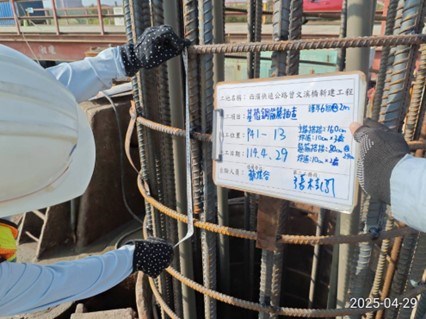

P43-9節塊澆置

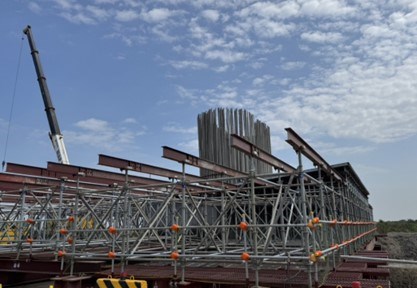

U4(P15~P16)場撐頂板澆置

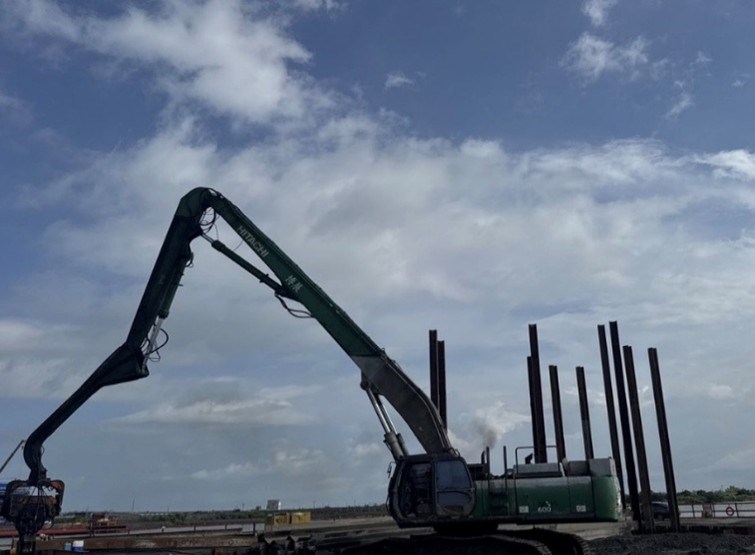

P31反力樁拔除
3-6監造工務段
第二工務段
