一、工程基本資料
工程基本資料| 主辦機關 | 交通部公路局南區公路新建工程分局 |
| 監造工務段 | 交通部公路局南區公路新建工程分局第七工務段 |
| 委託監造單位 | 晉國工程顧問股份有限公司 |
| 設計單位 | 台灣世曦工程顧問股份有限公司 |
| 承包廠商 | 瑞鋒營造工程股份有限公司 |
| 契約金額 | 4,326,186,211元 |
| 預定工期 | 1400日曆天 |
二、工程範圍
(一)起點:屏東國10里港交流道匝道端點
(二)終點:里港至美濃
(三)總長:9.86公里

三、設計規劃
設計速率:主線 70公里/小時、聯絡道及慢車道40公里/小時
車道配置:主線配置雙向4車道及2慢車道。跨台3線橋下兩側設聯絡道(1混合車道)

四、目前進度及主要施作工項
截至115年10月份,工程進度:43.02%
●主要施作工項:

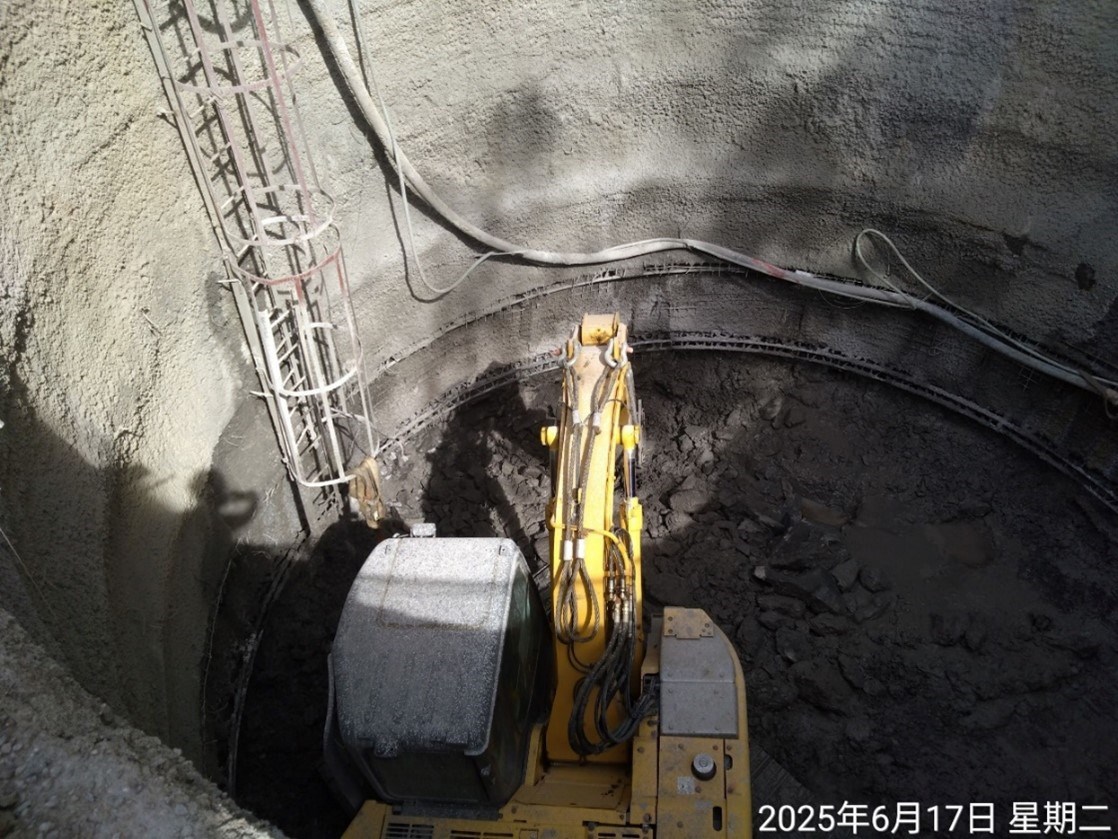

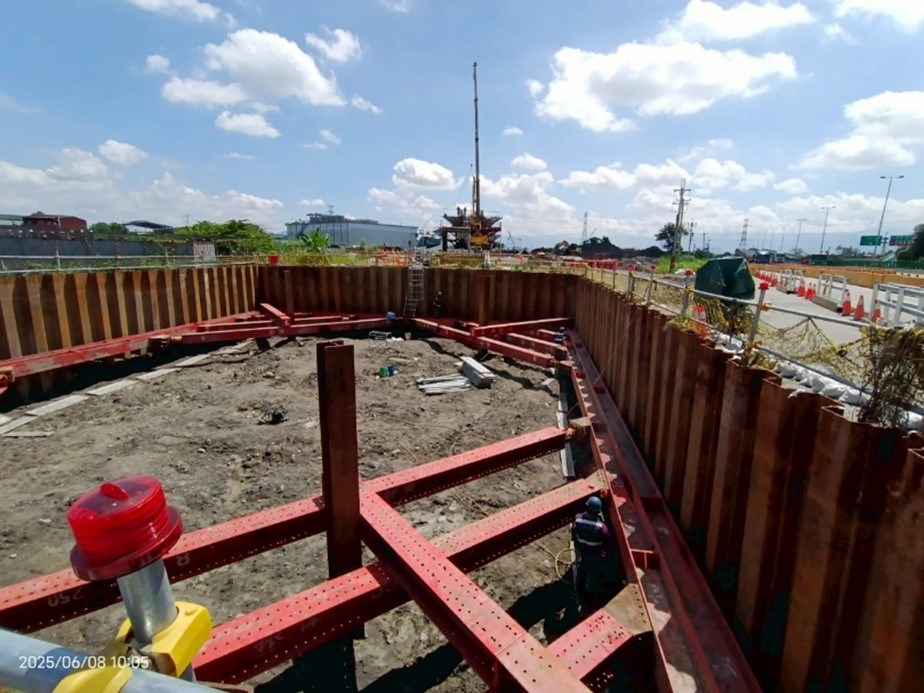

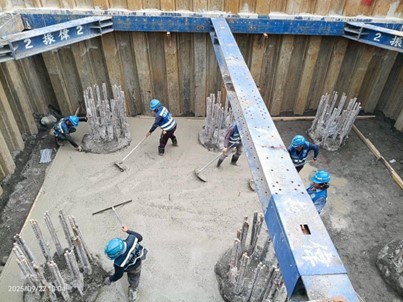

1.基礎:

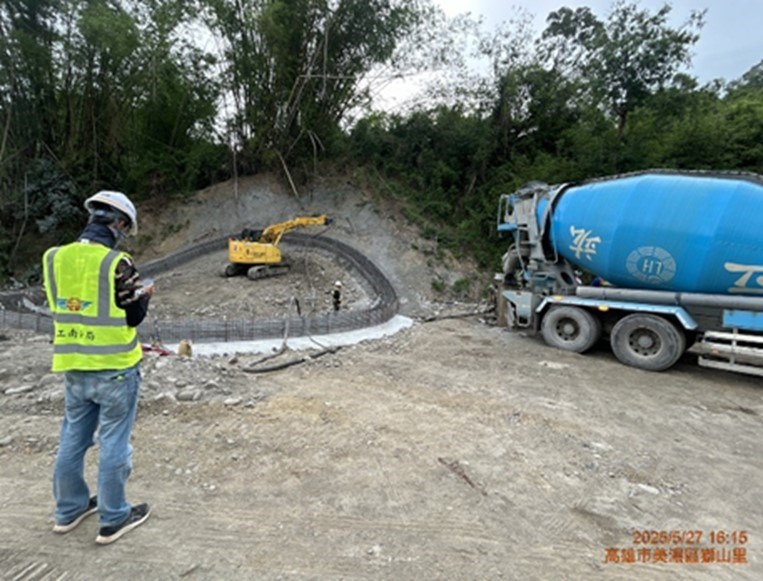

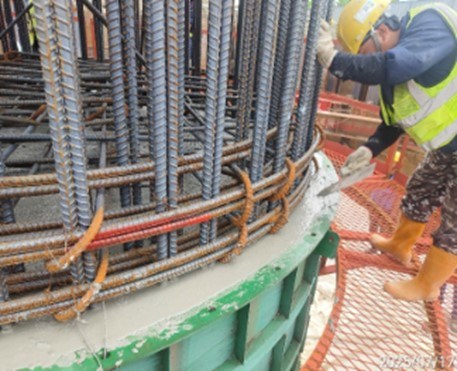

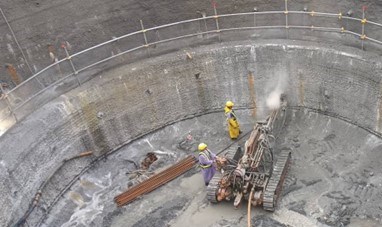

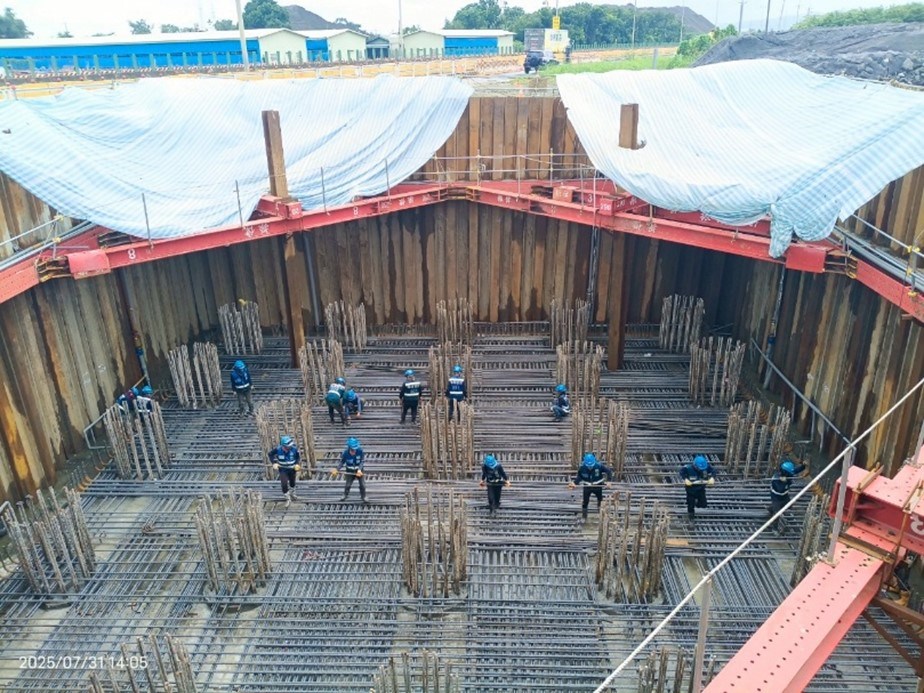

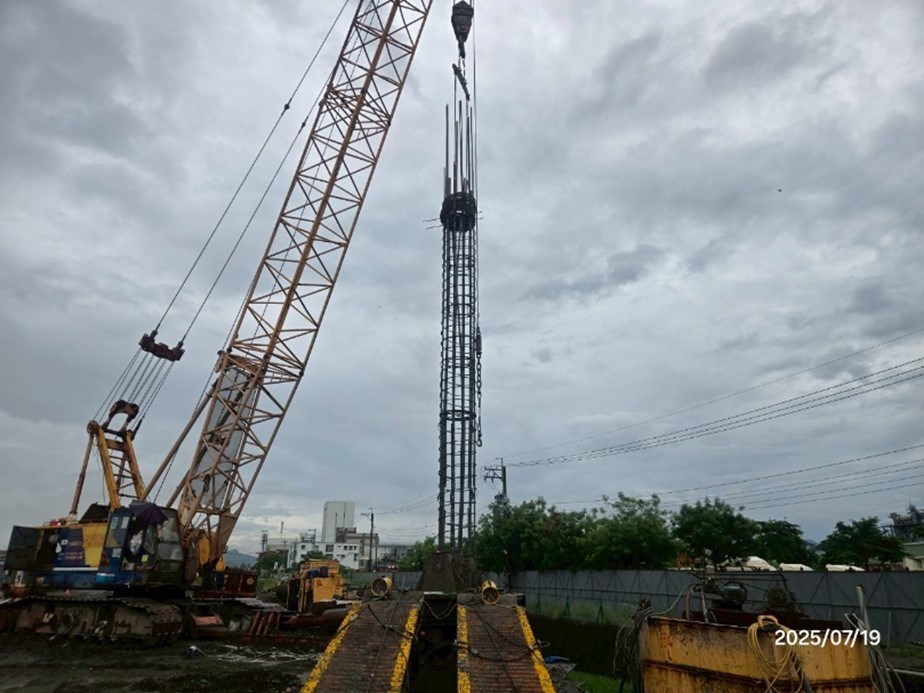

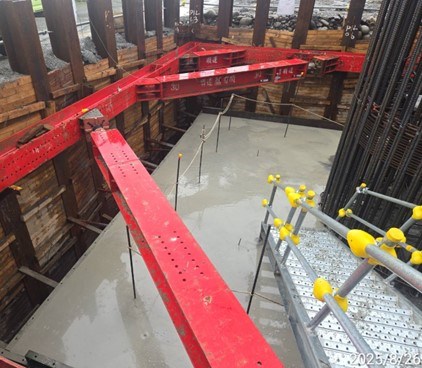

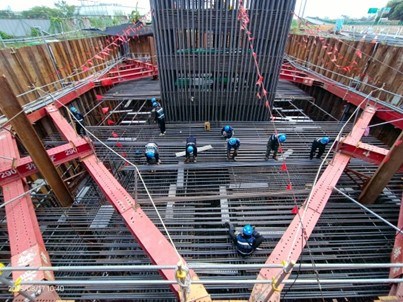

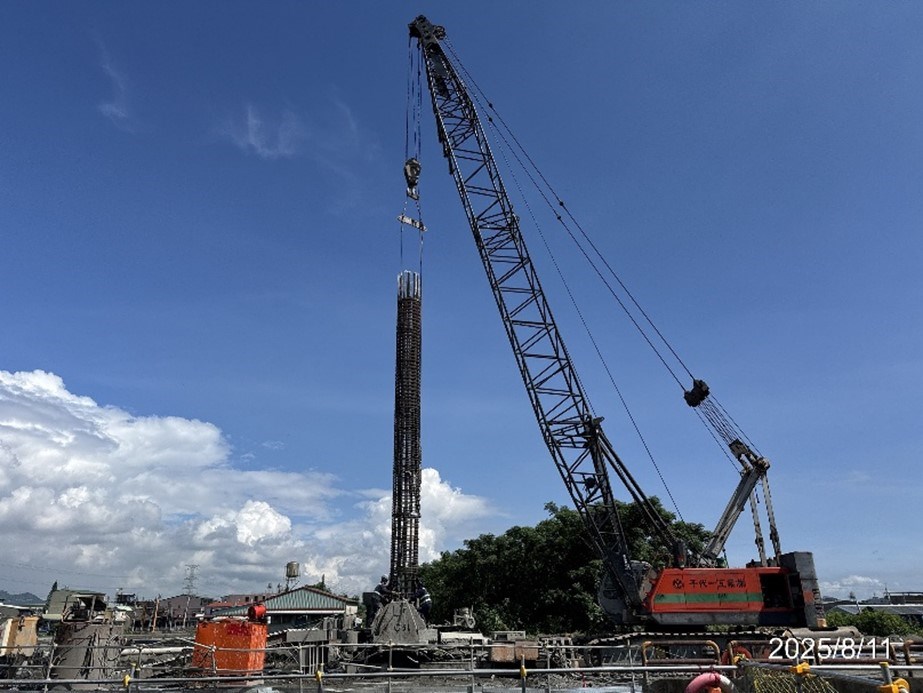

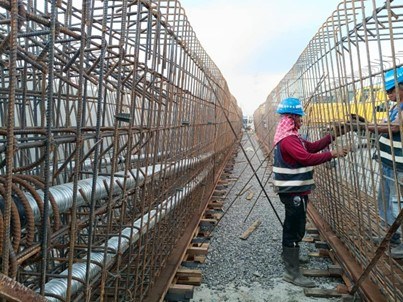

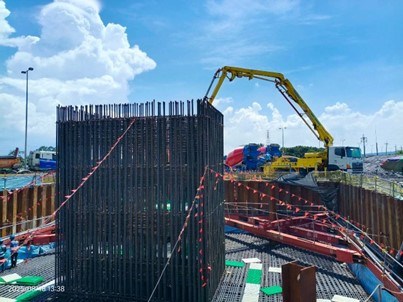

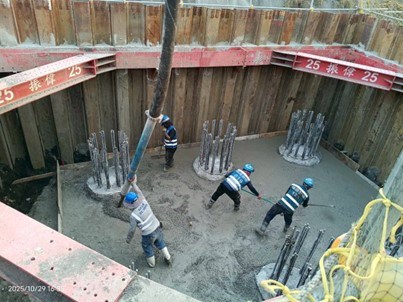

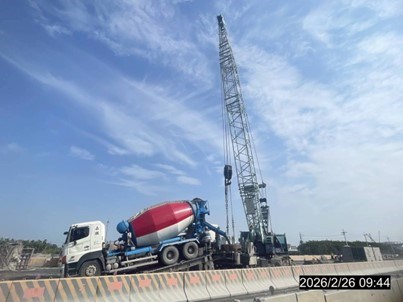

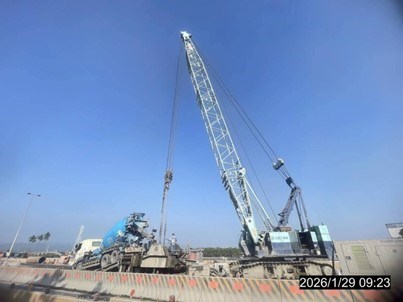

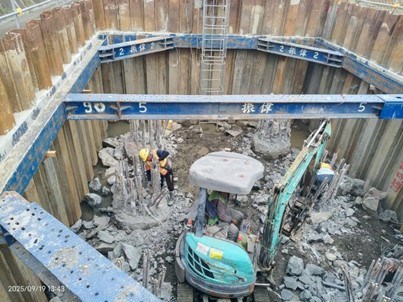

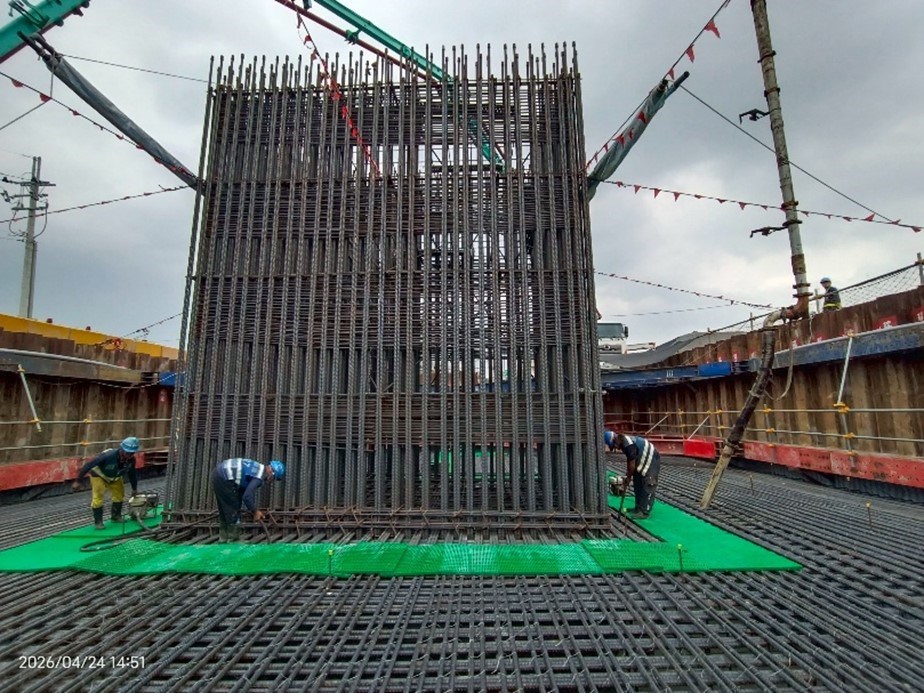

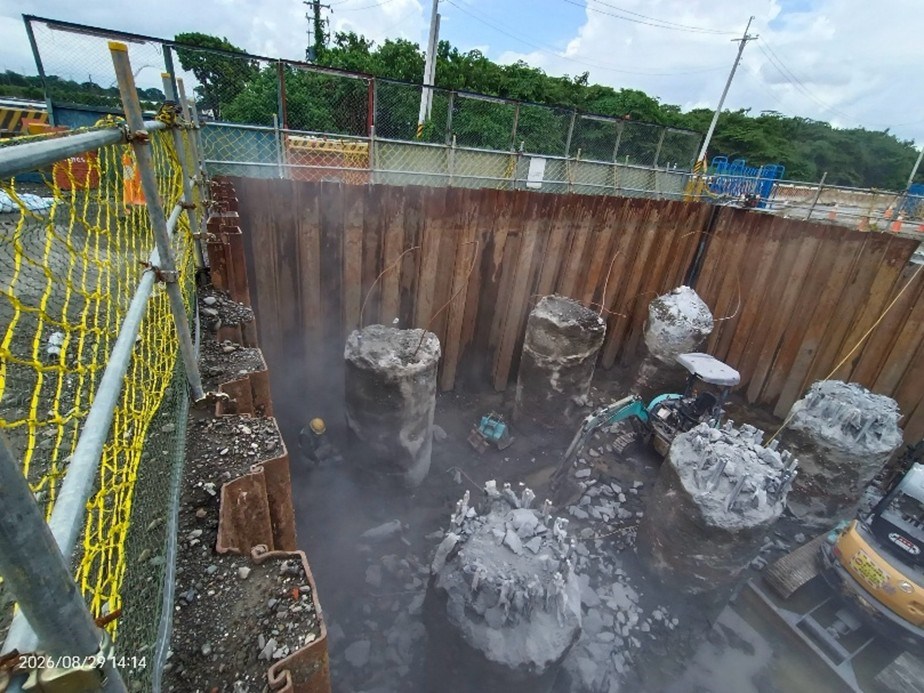

(1)第1工區P2橋墩基礎鋼筋、模板組立、混凝土澆置
(2)第1工區P3橋墩基礎回填CLSM澆置

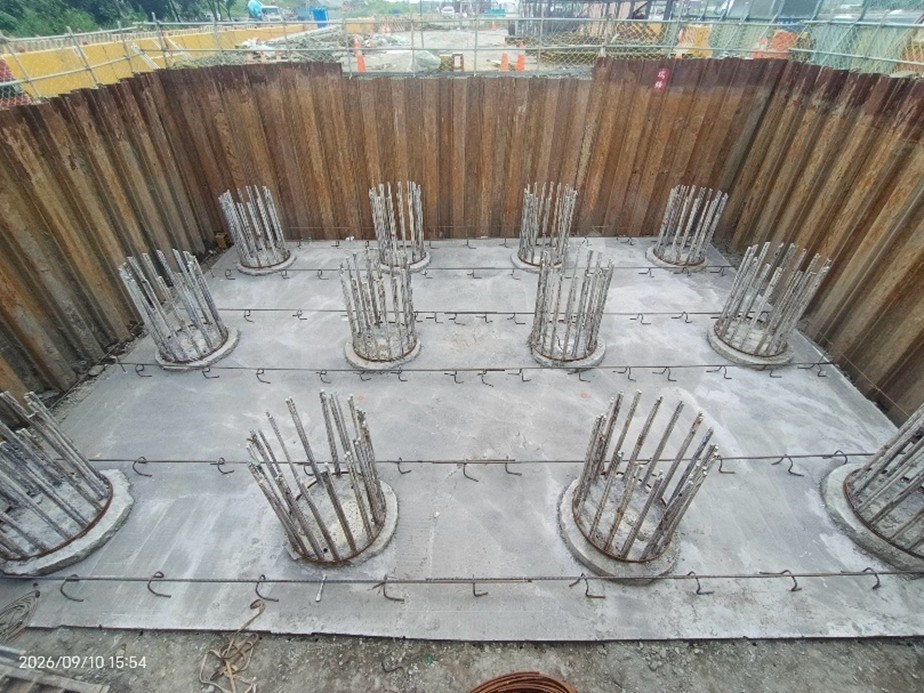

(3)第1工區P4橋墩基礎PC混凝土澆置、基礎鋼筋組立

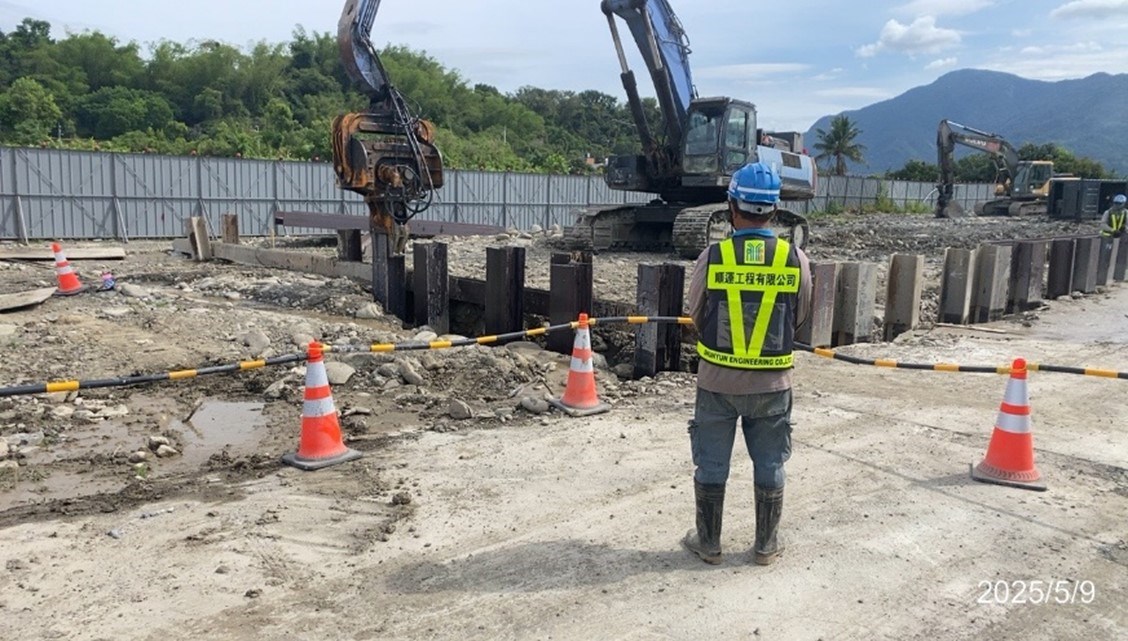

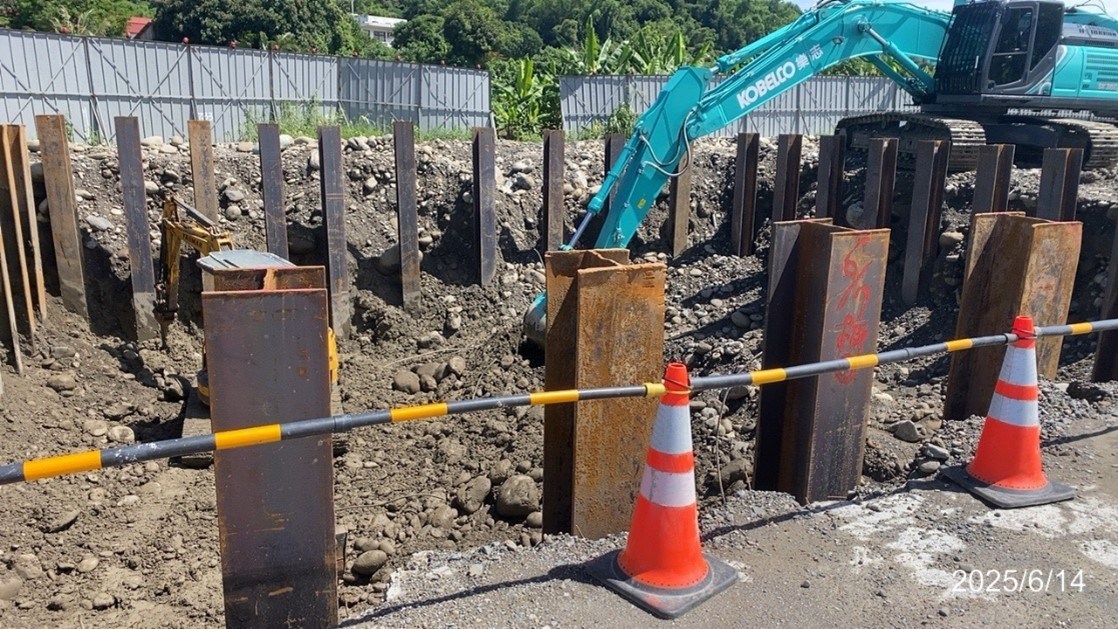

(4)第3工區P22L橋墩臨時擋土設施鋼板鈑打設

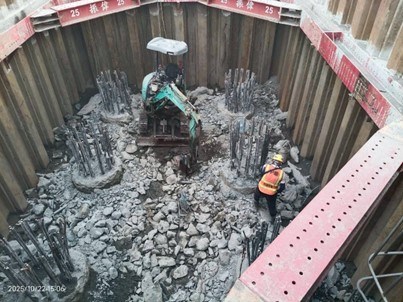

(5)第3工區P25L橋墩基礎澆置、回填CLSM

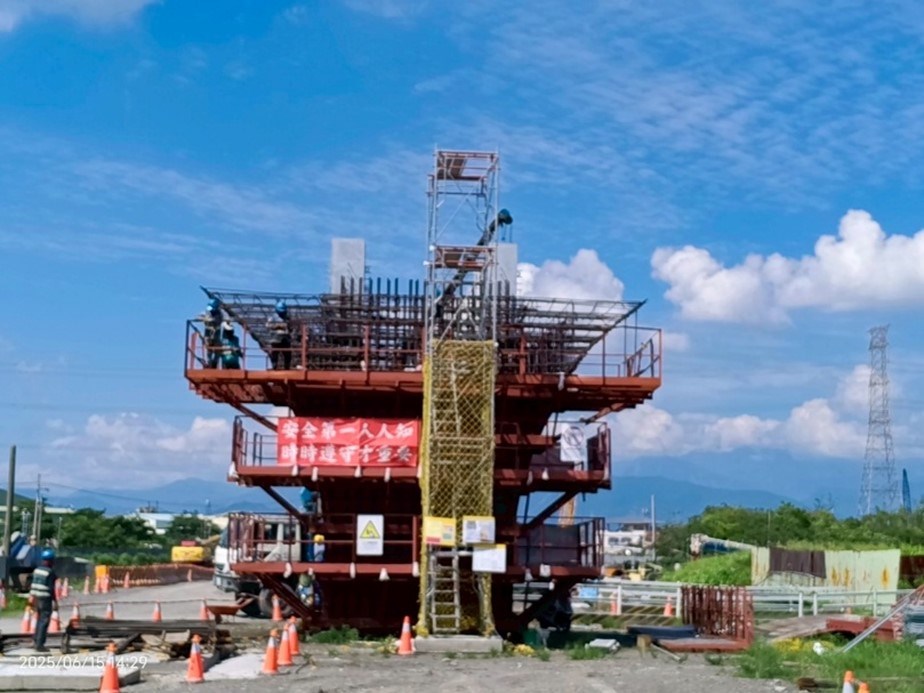

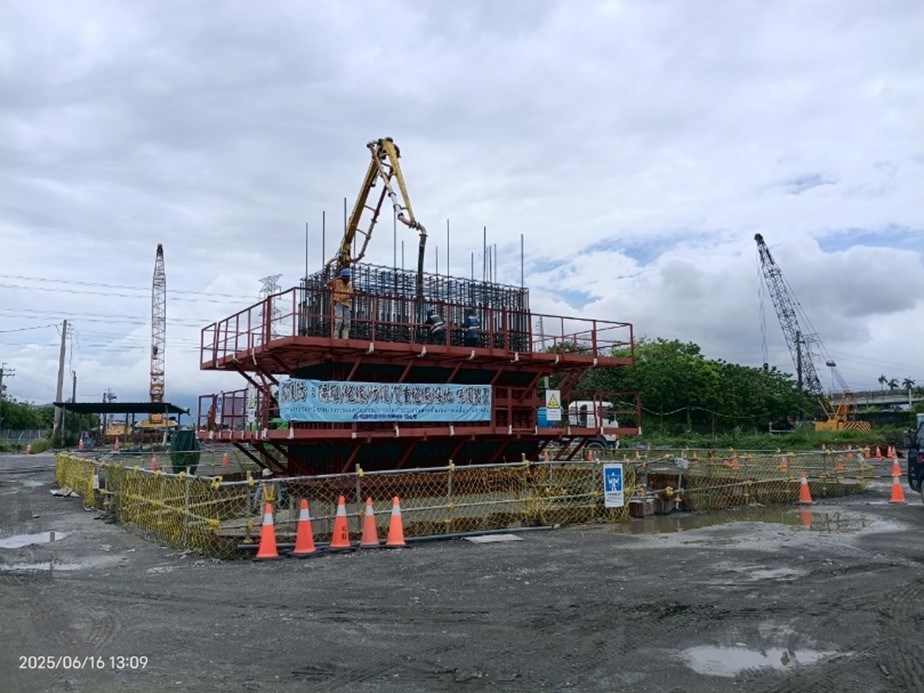

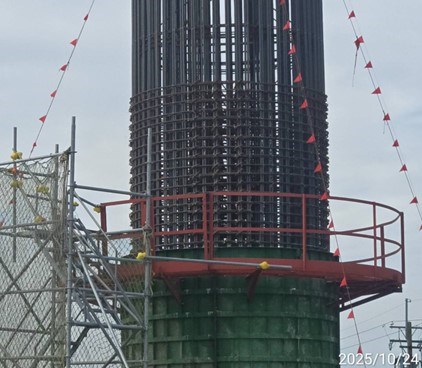

2.墩柱:

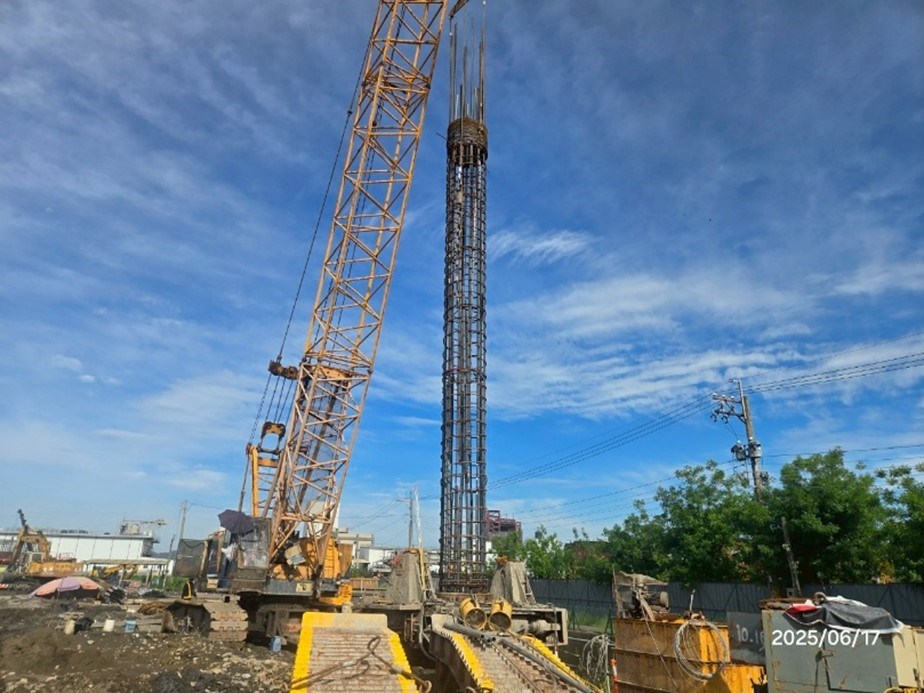

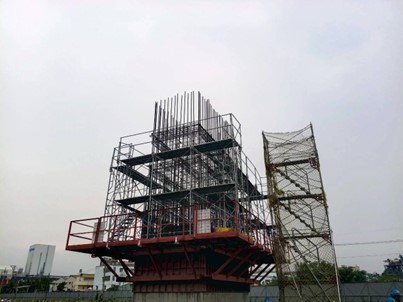

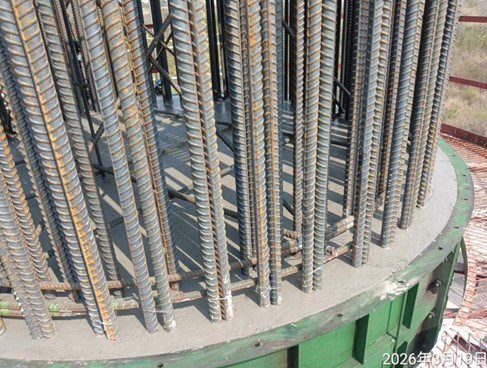

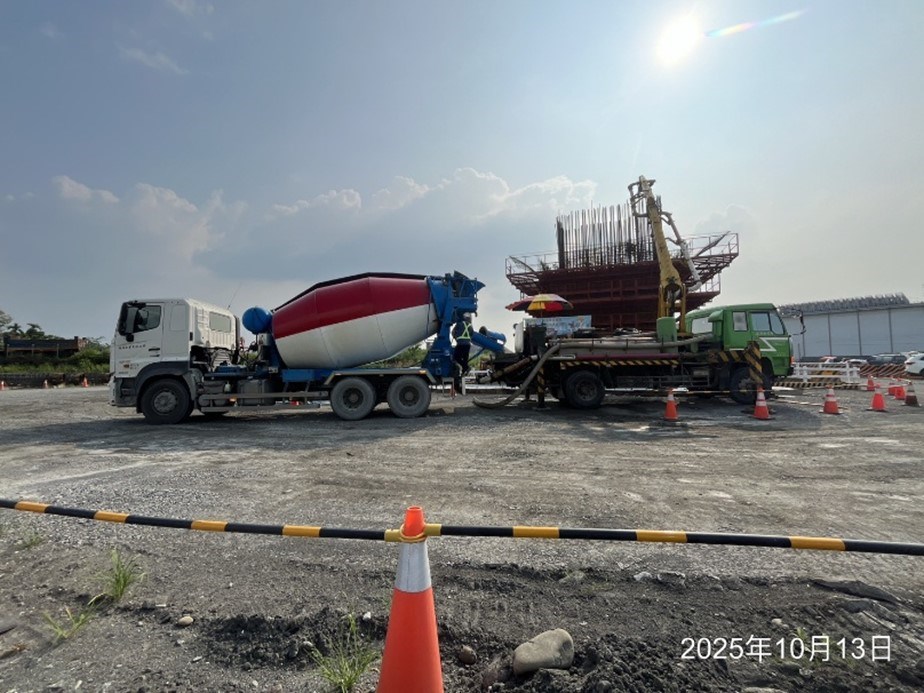

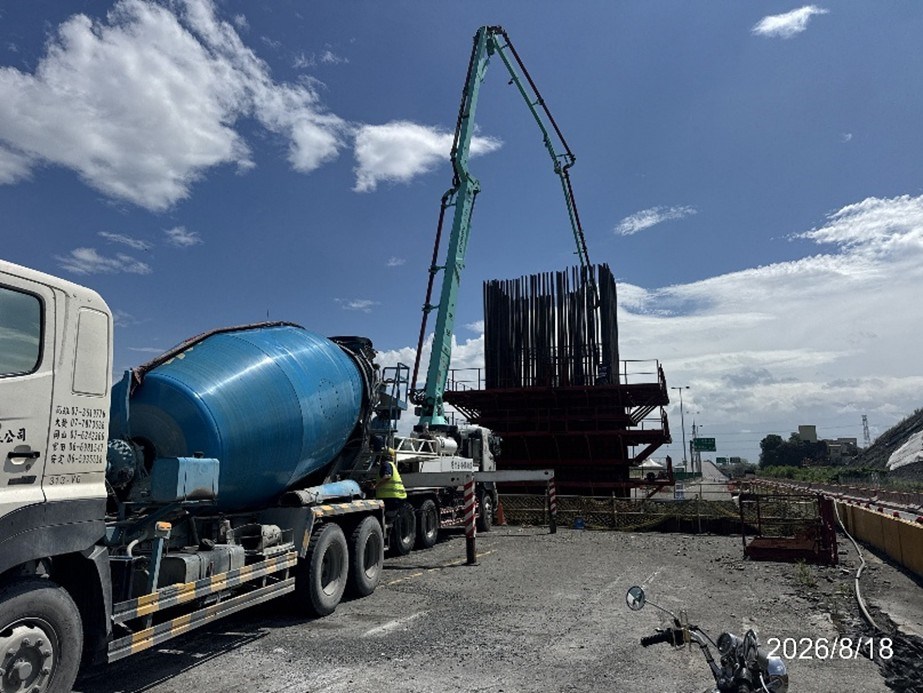

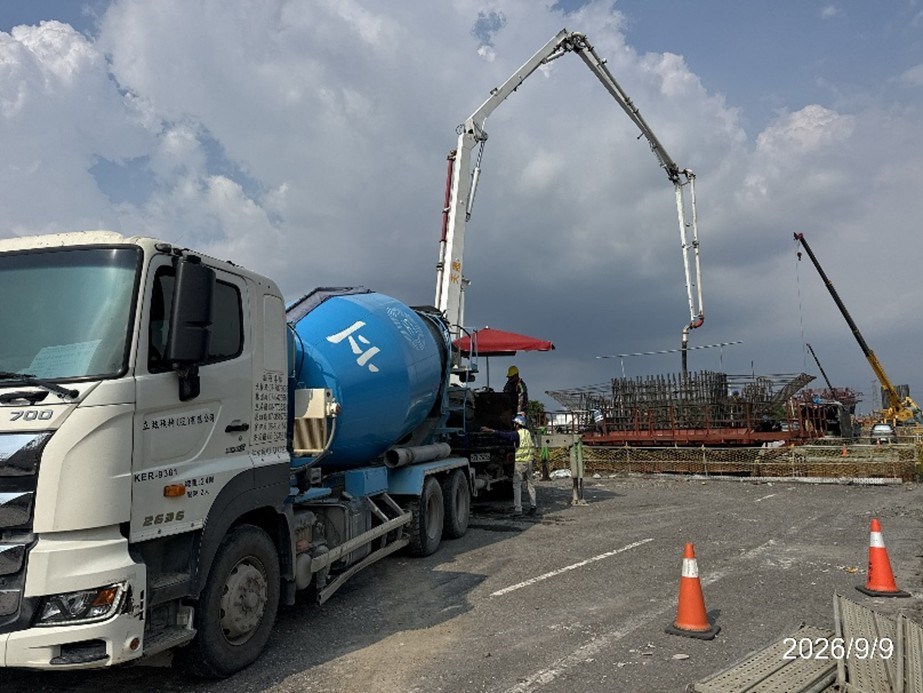

(1)第1工區P1橋墩墩柱漸變段第3昇層鋼筋、鋼模組立、混凝土澆置

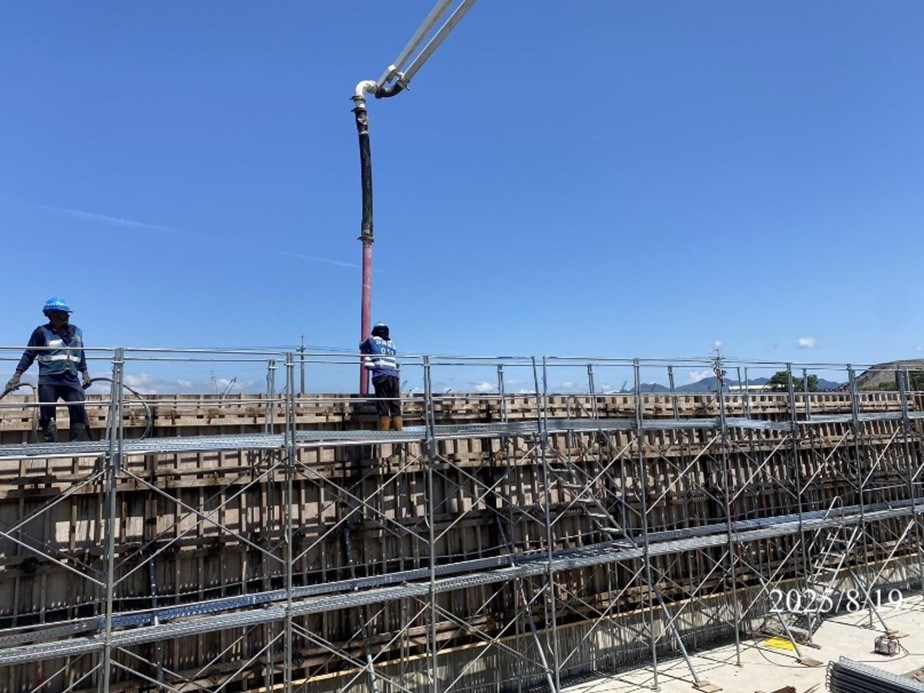

(2)第2工區P16L、P17R、P18R橋墩墩柱第1昇層鋼模組立、混凝土澆置
(3)第3工區1K+310迴車道橋(LT)(RT)橋台牆身模板組立、澆置、回填CLSM澆置

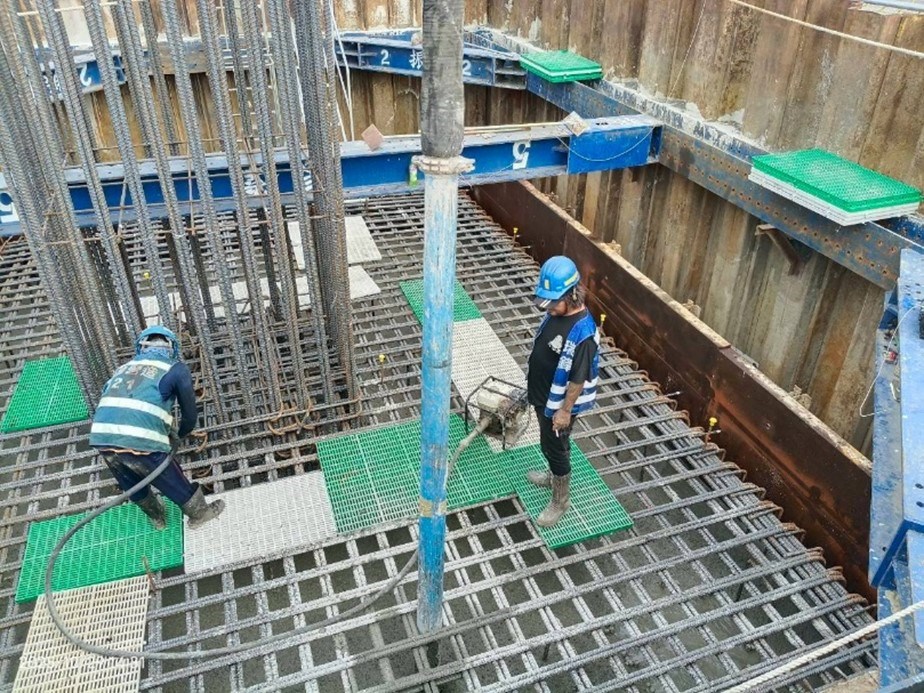

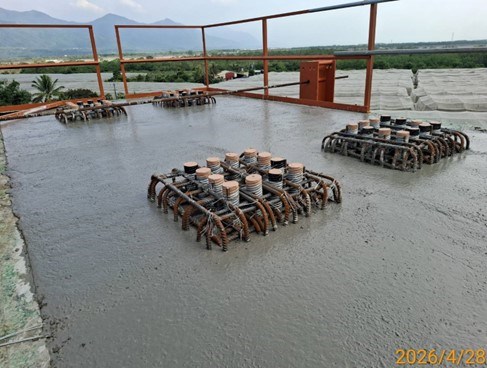

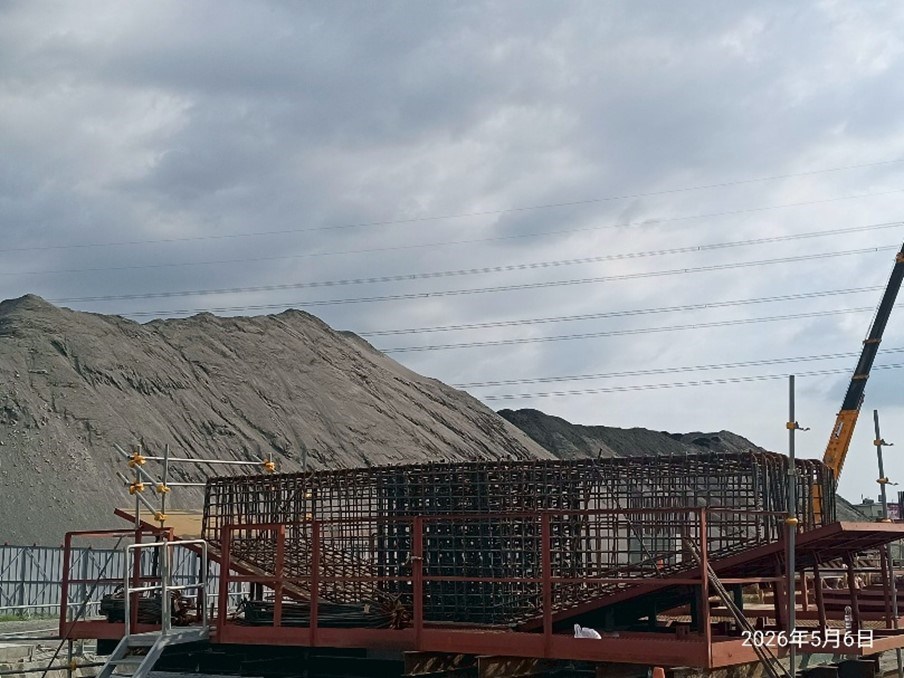

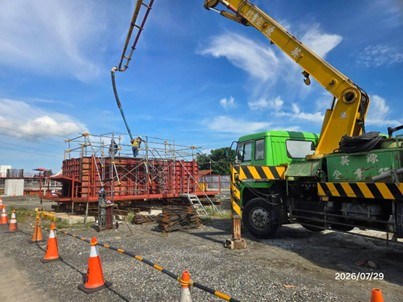

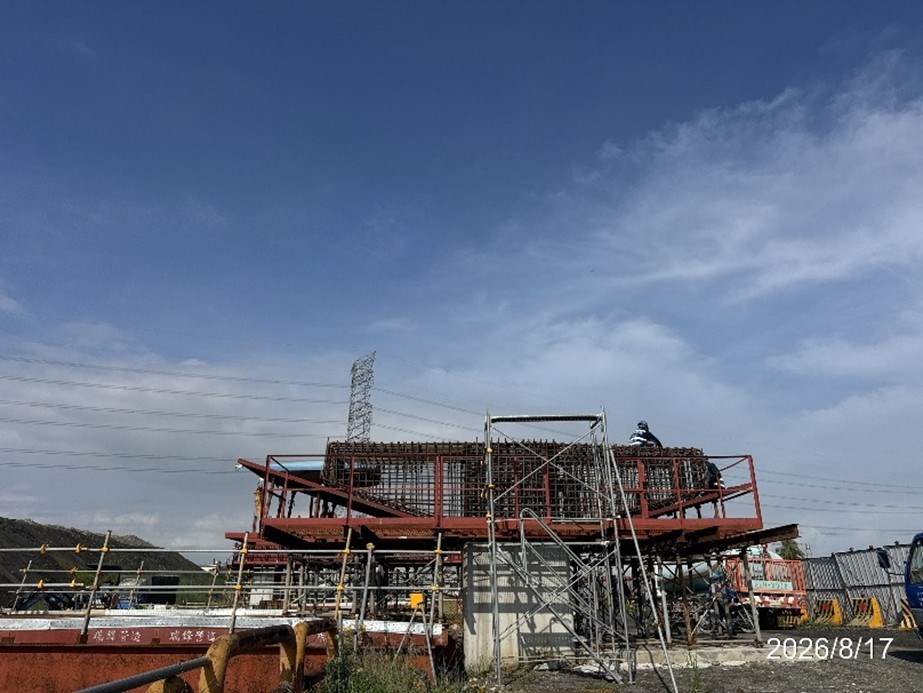

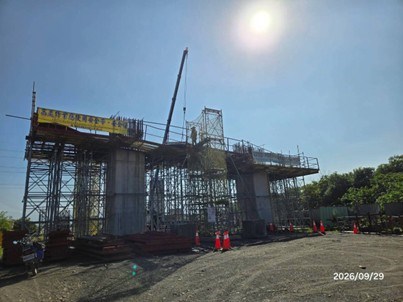

3.帽梁:第2工區P15帽梁鋼筋、鋼模組立;第3工區P27E帽梁鋼筋、鋼模組立、澆置

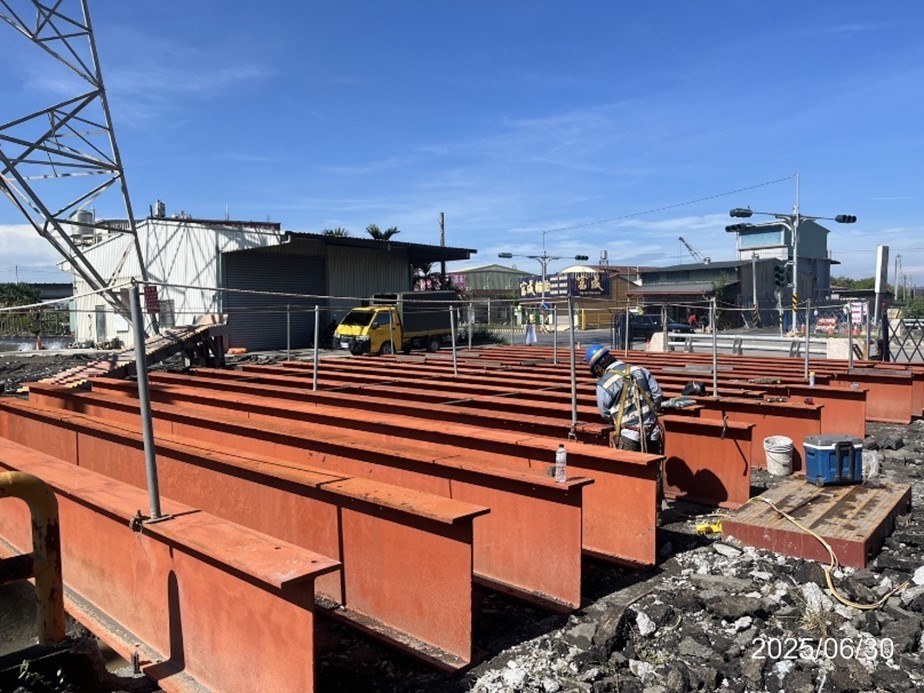

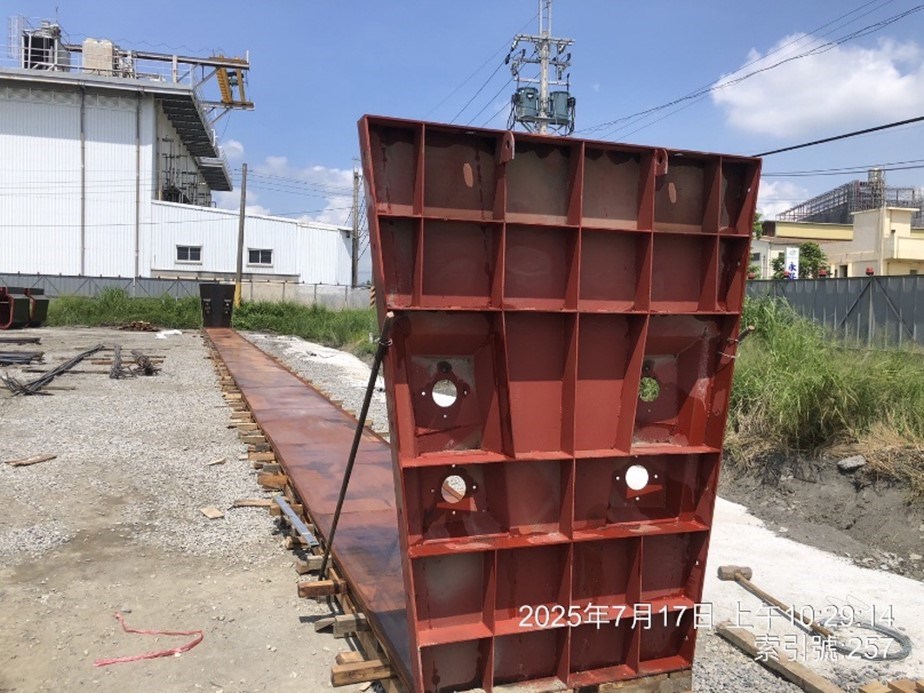

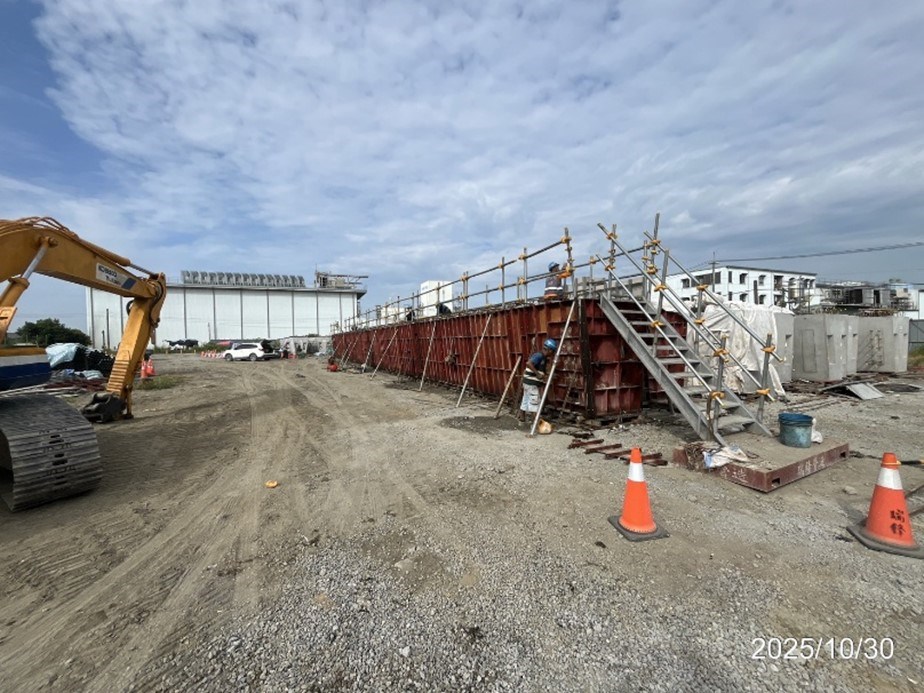

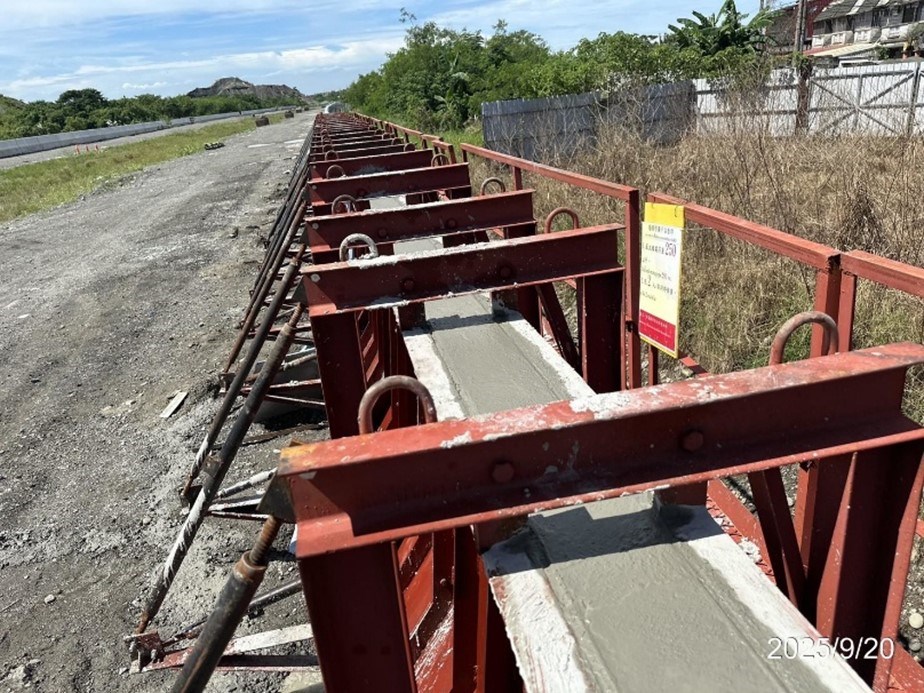

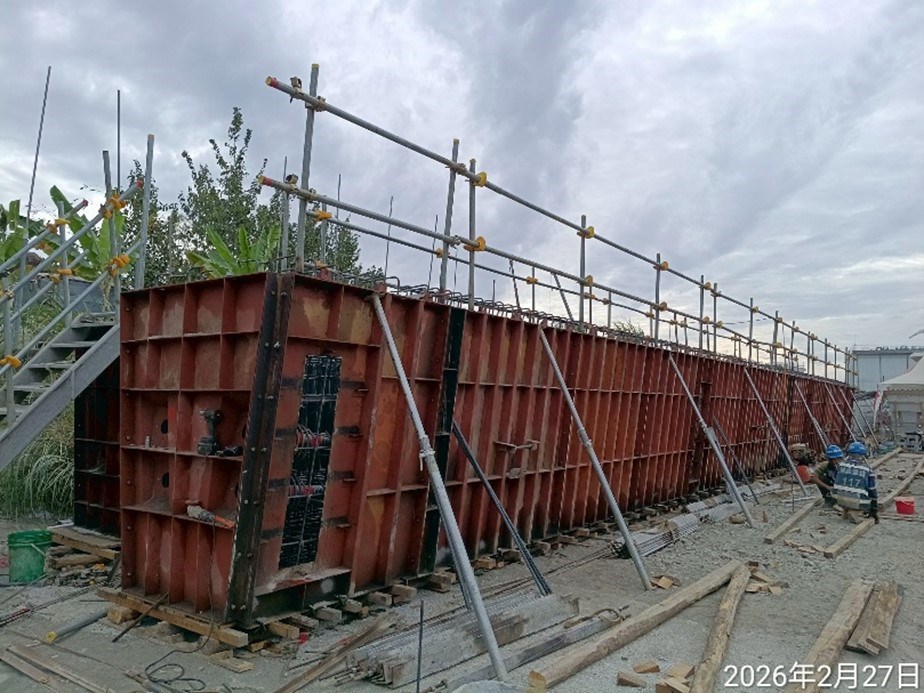

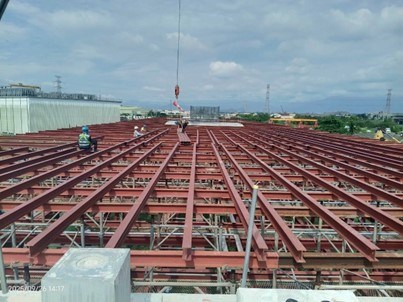

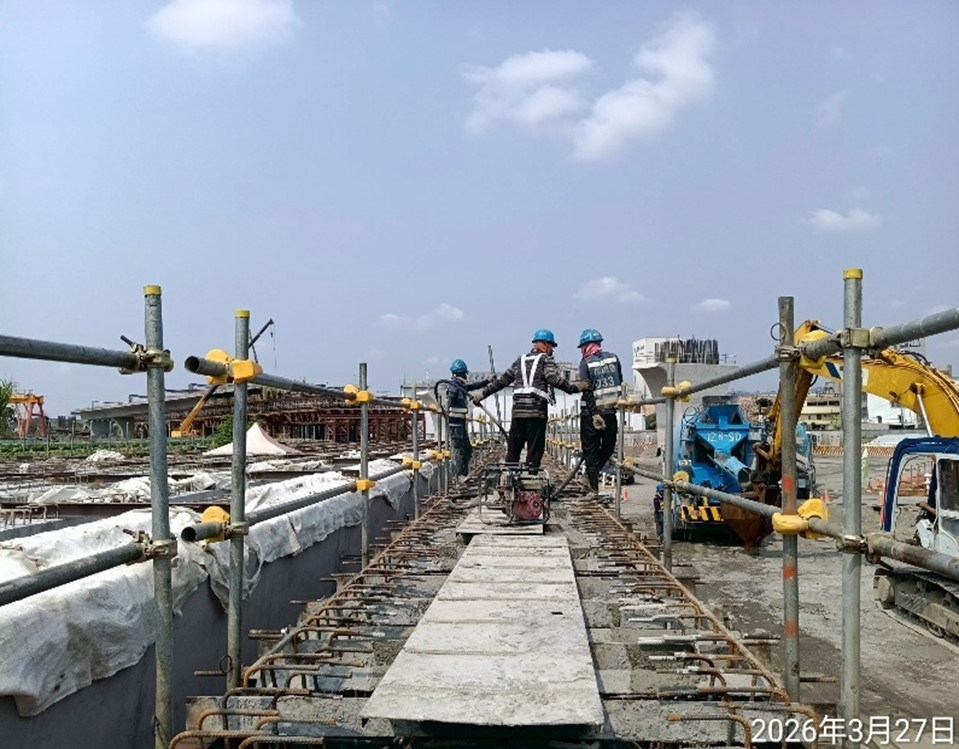

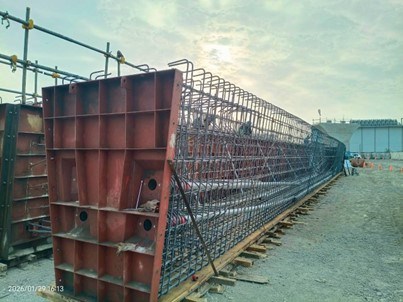

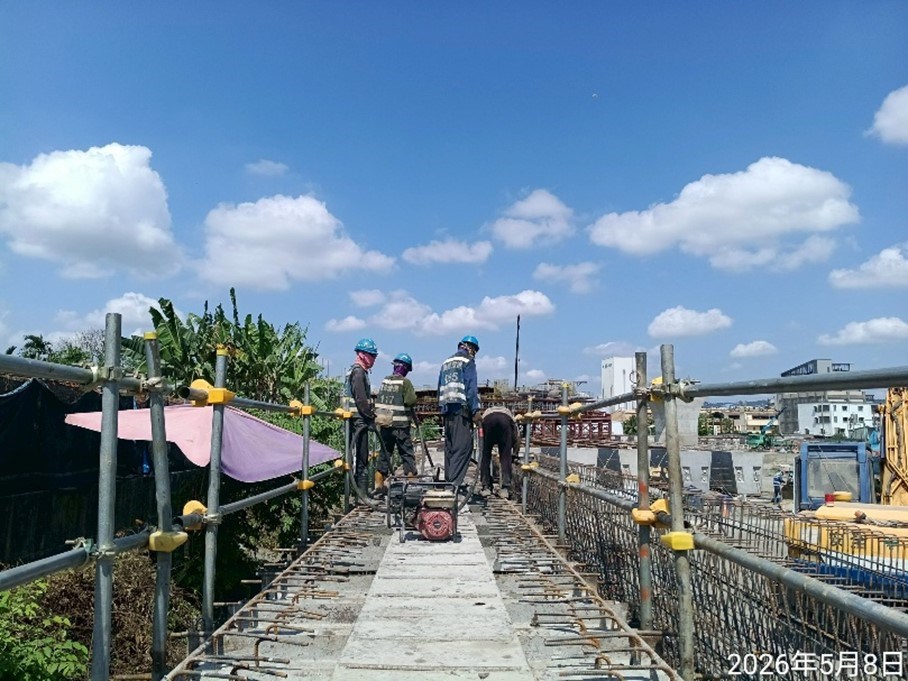

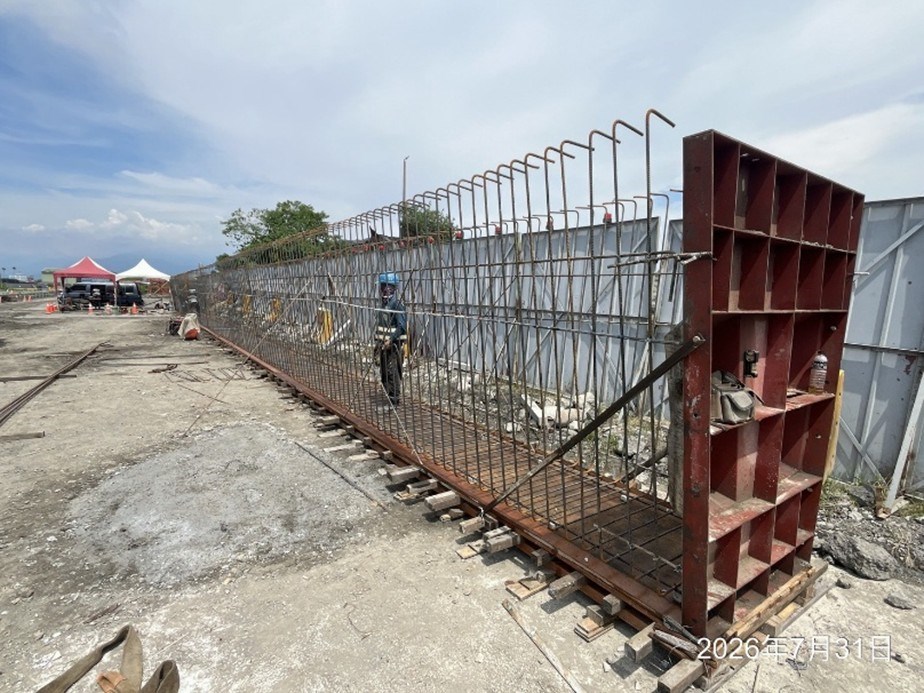

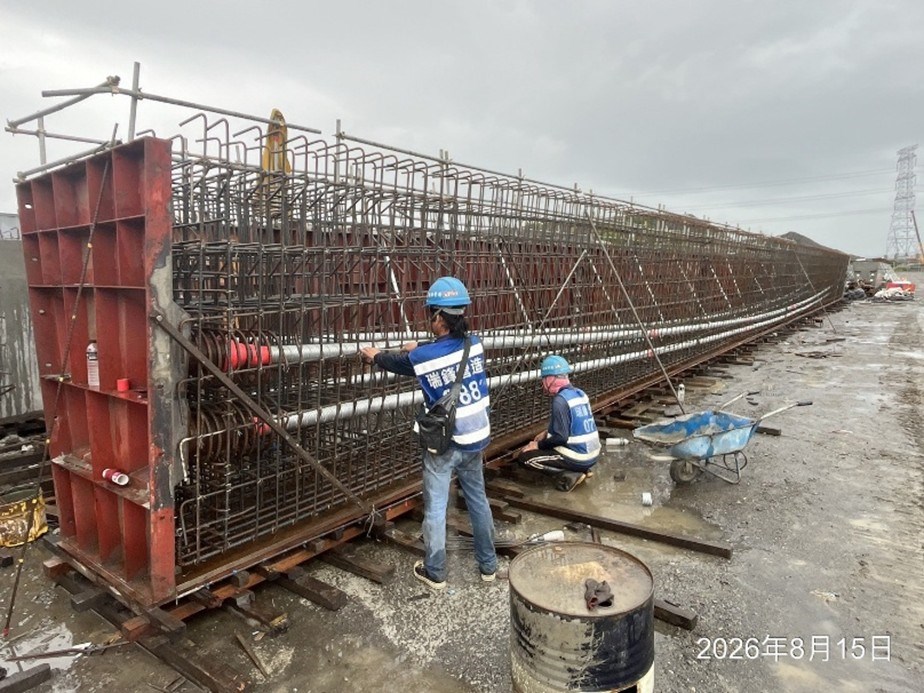

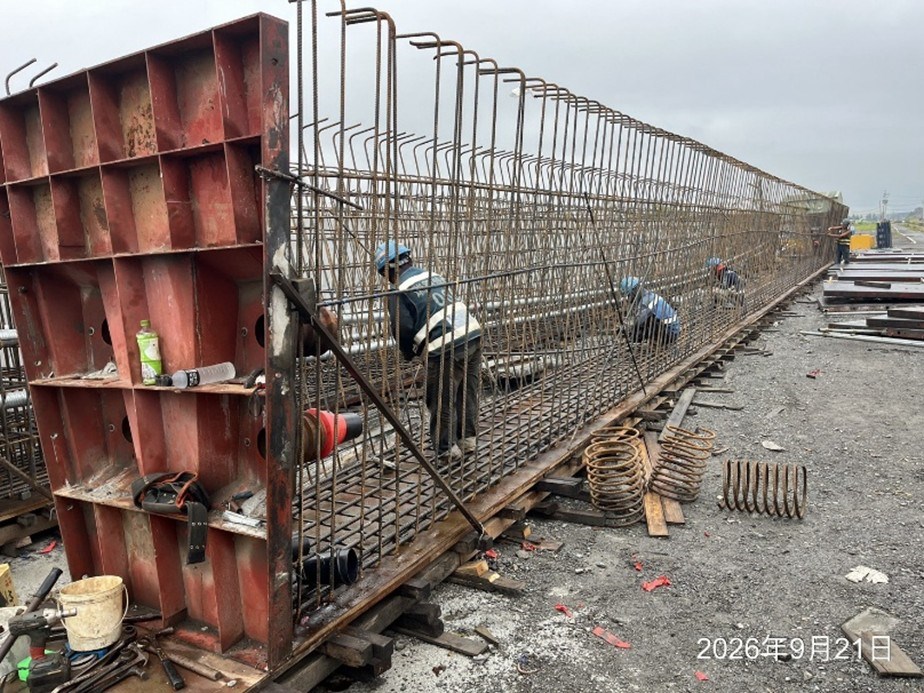

4.預力梁:預力梁場預鑄U型梁U8G13~19鋼筋、鋼模組立、混凝土澆置

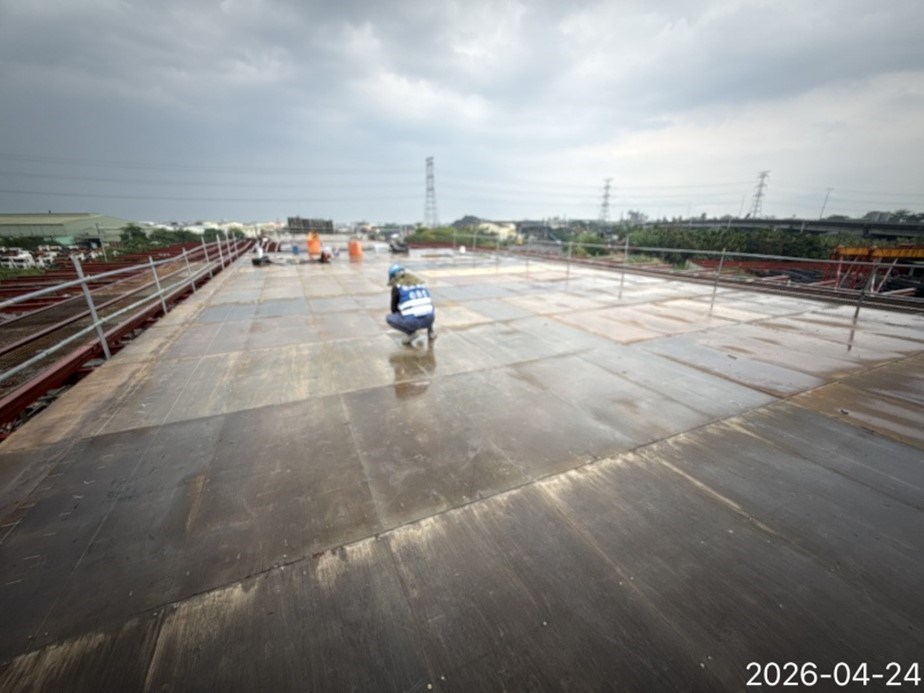

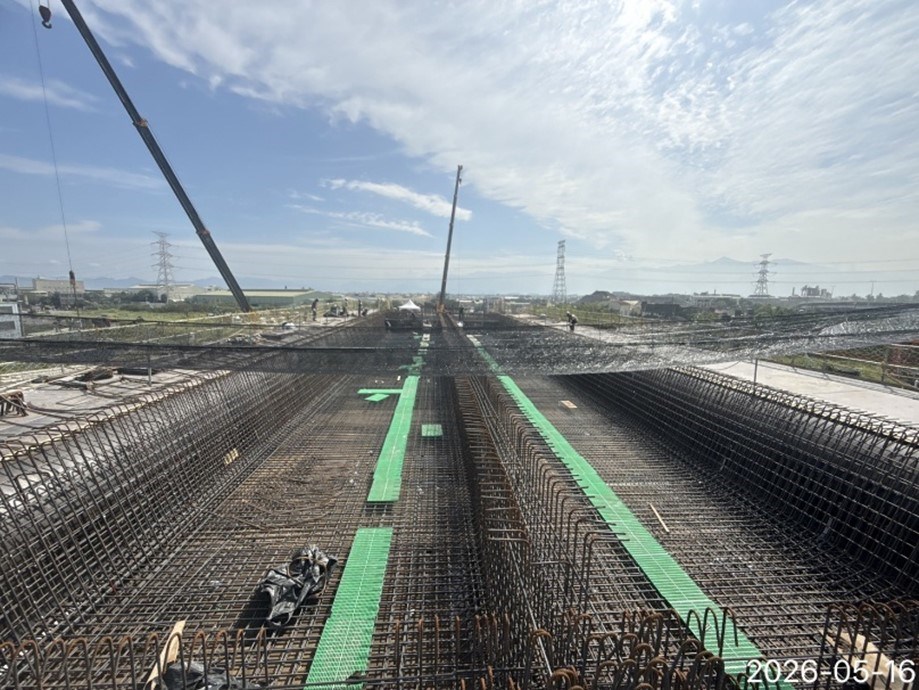

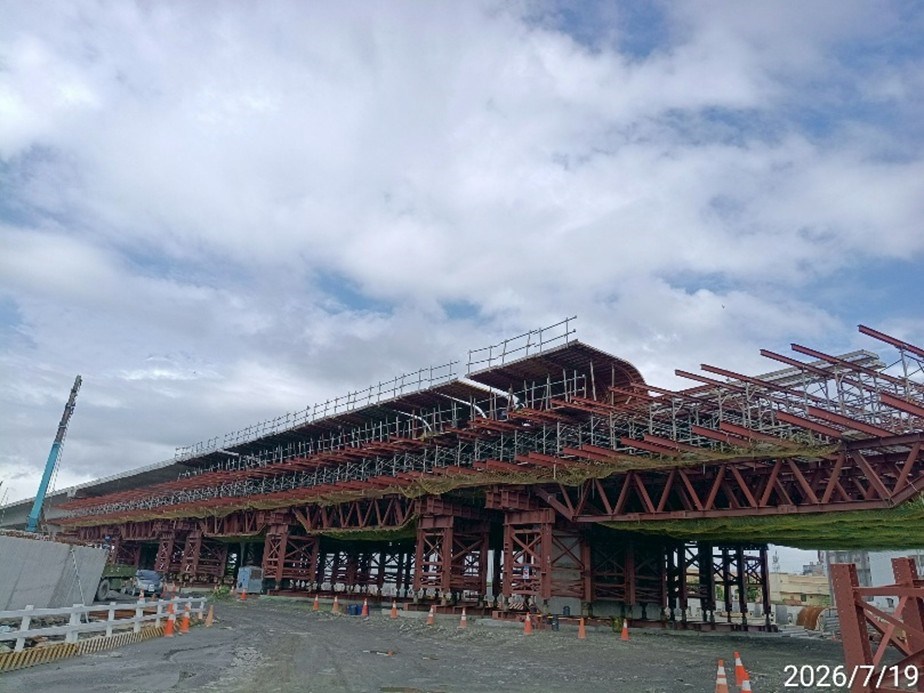

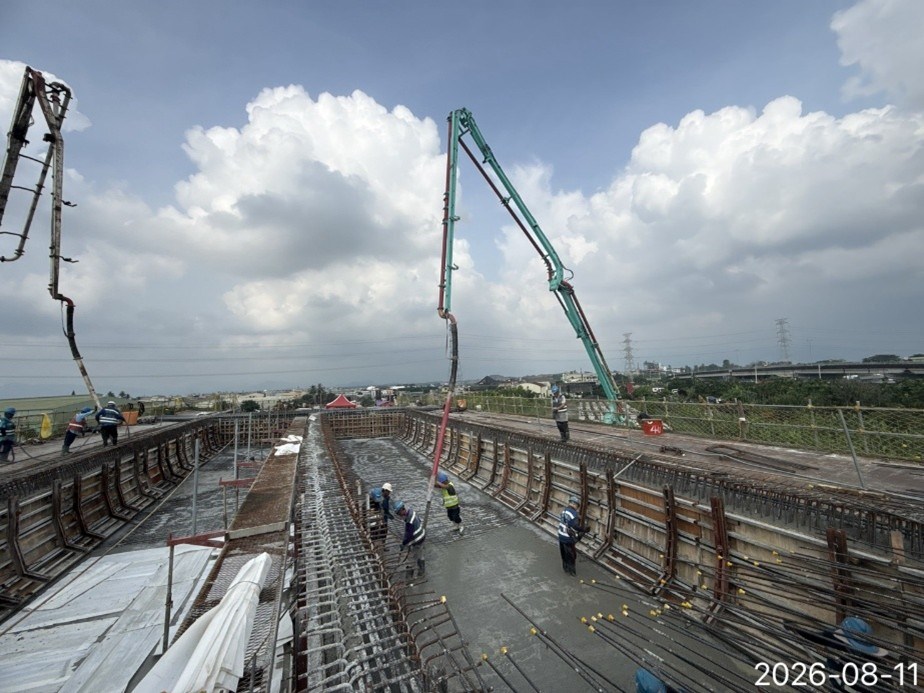

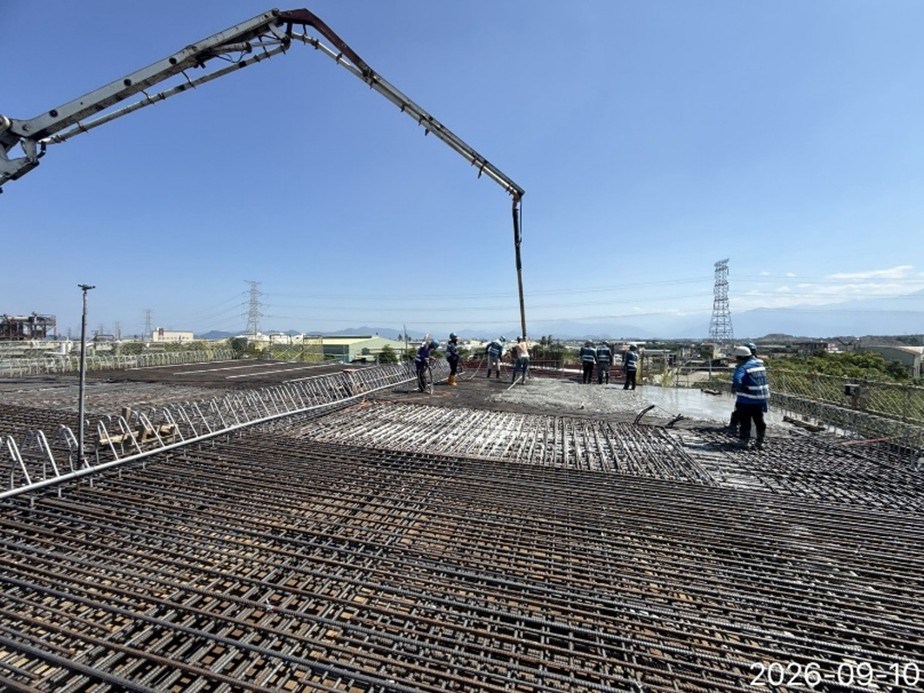

5.場鑄逐跨:U4場鑄逐跨(P11~P15)第2階段(0K+861~0K+902)支撐架拆除;U4場鑄逐跨(P11~P15)第3階段(0K+902~0K+946)底腹版模板舖設、鋼筋組立

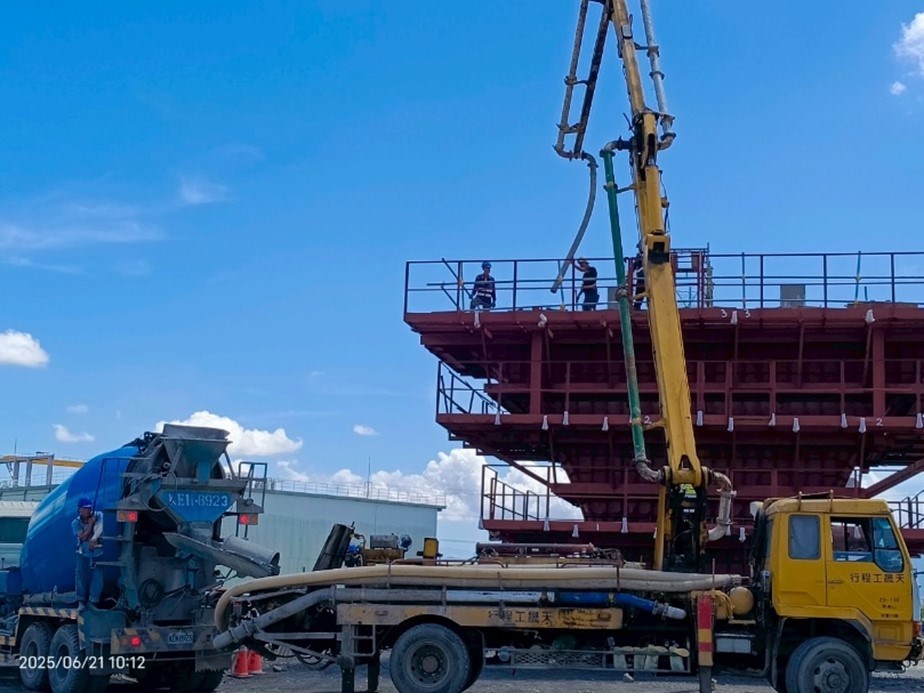

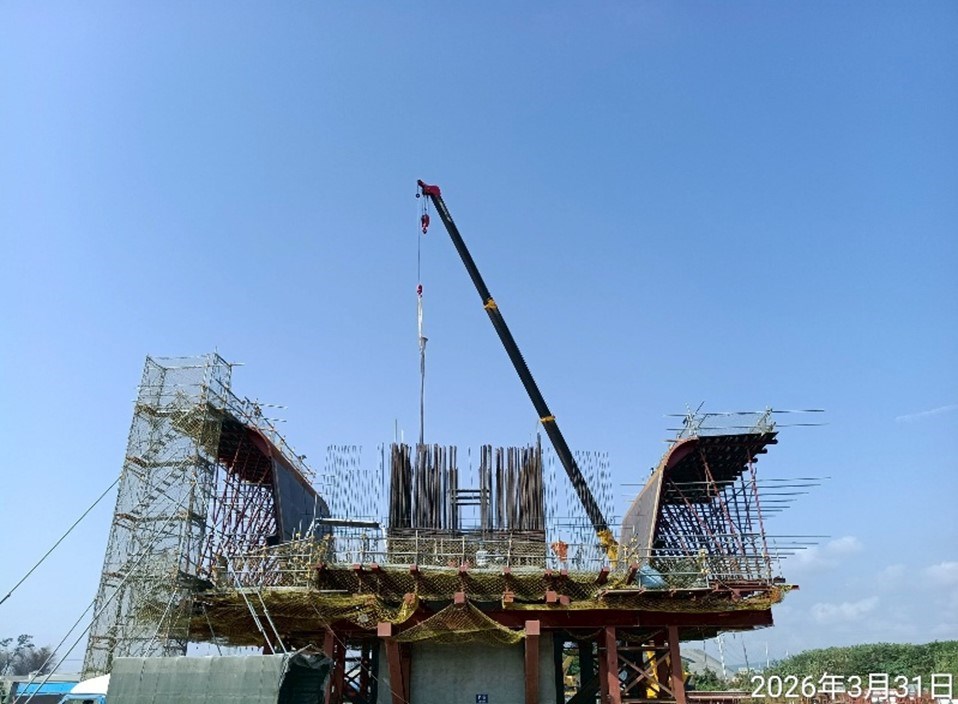

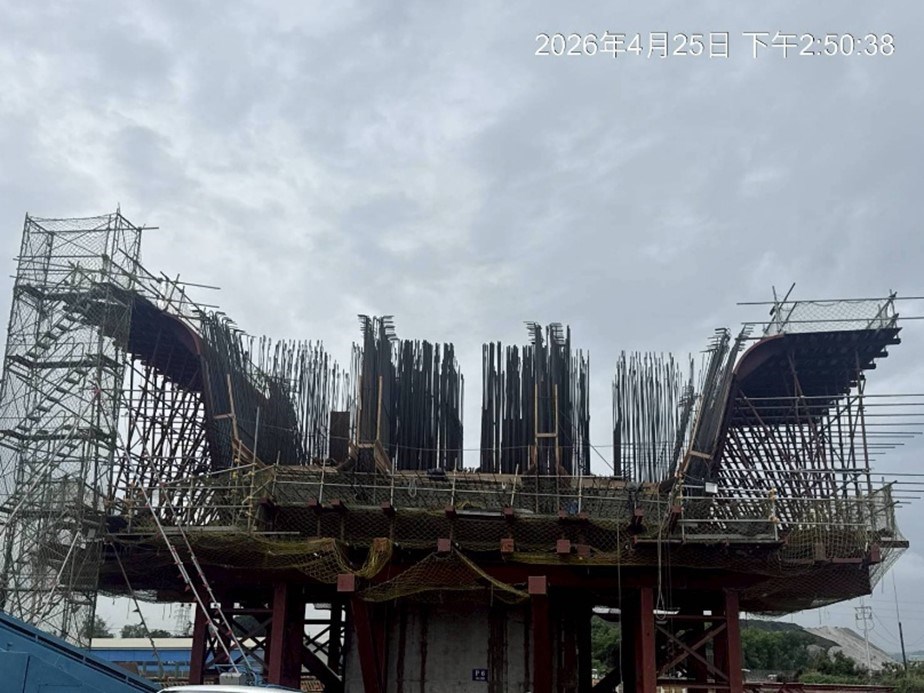

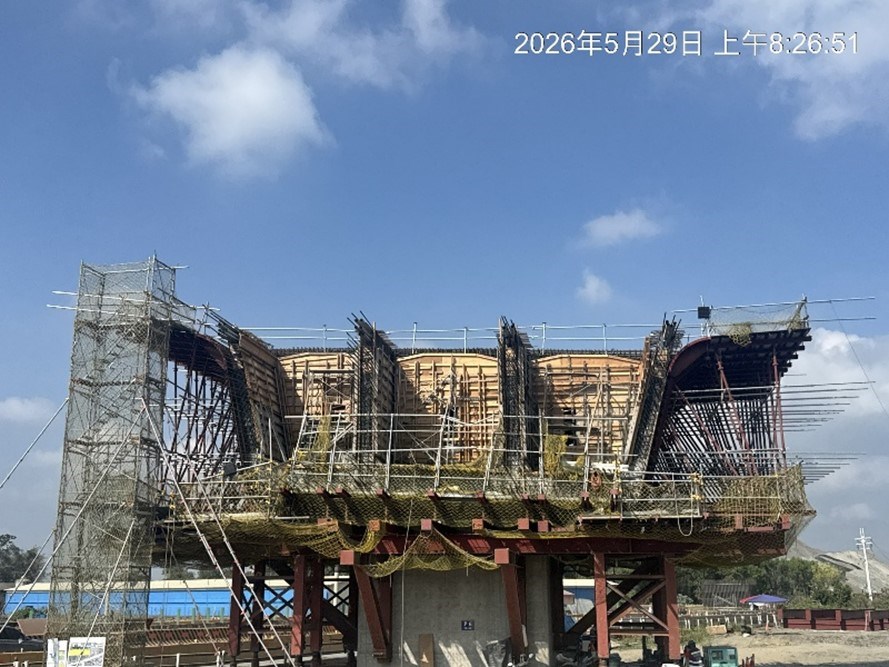

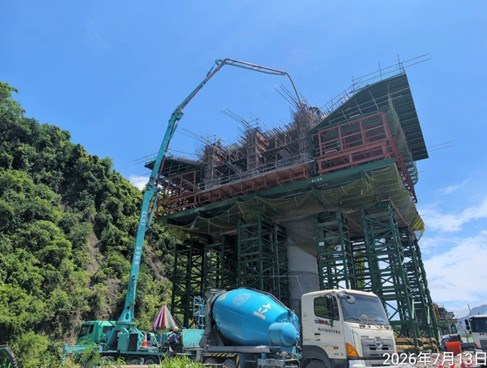

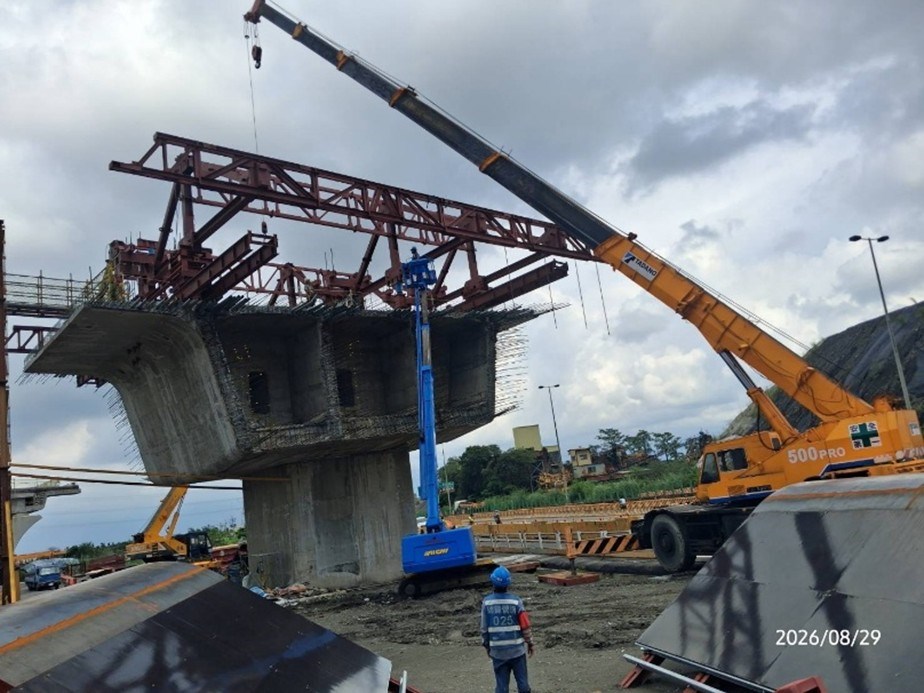

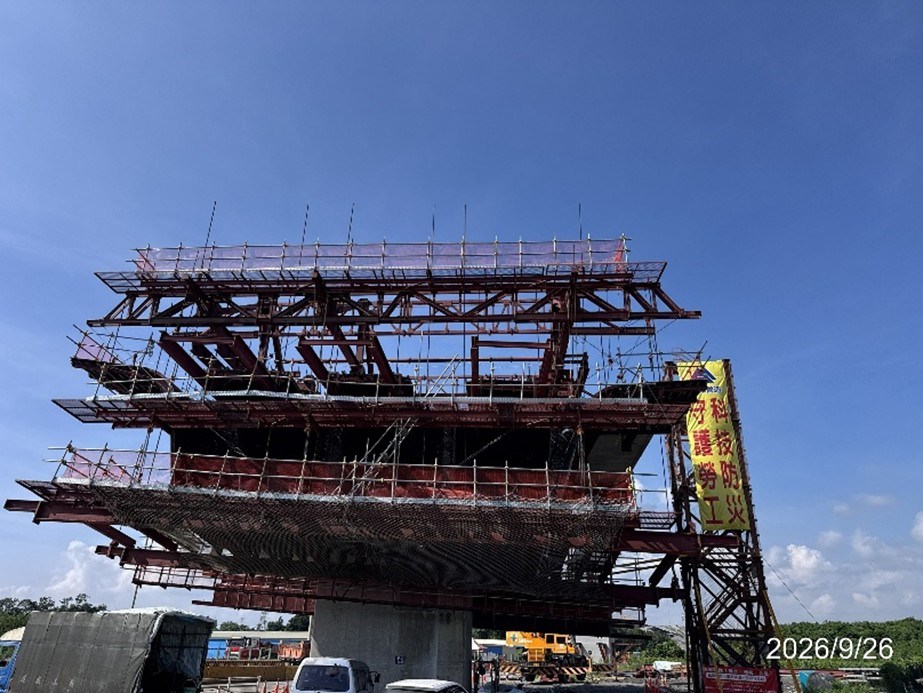

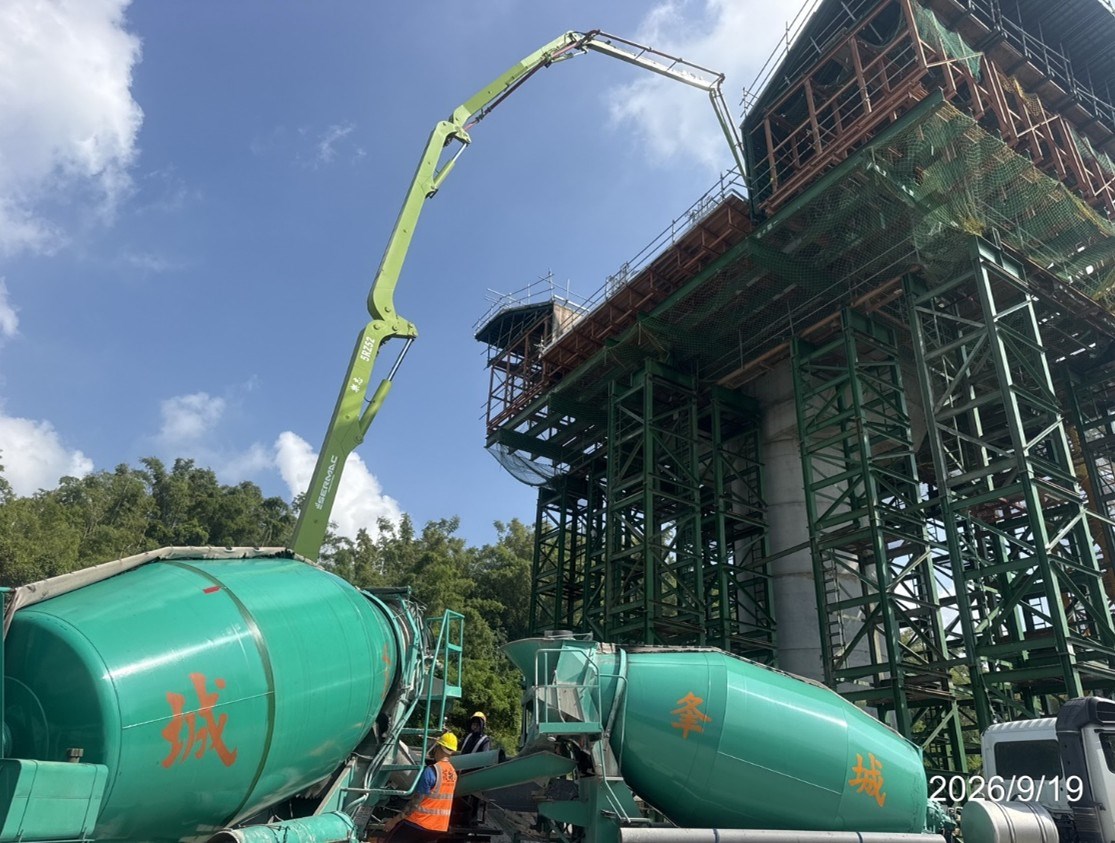

6.懸臂工法:U2懸臂(P4~P7) P6工作車吊組、#1節塊鋼筋、底版、內模模板組立;U2懸臂(P4~P7)P5柱頭版支撐架組立、底、翼版模板組立

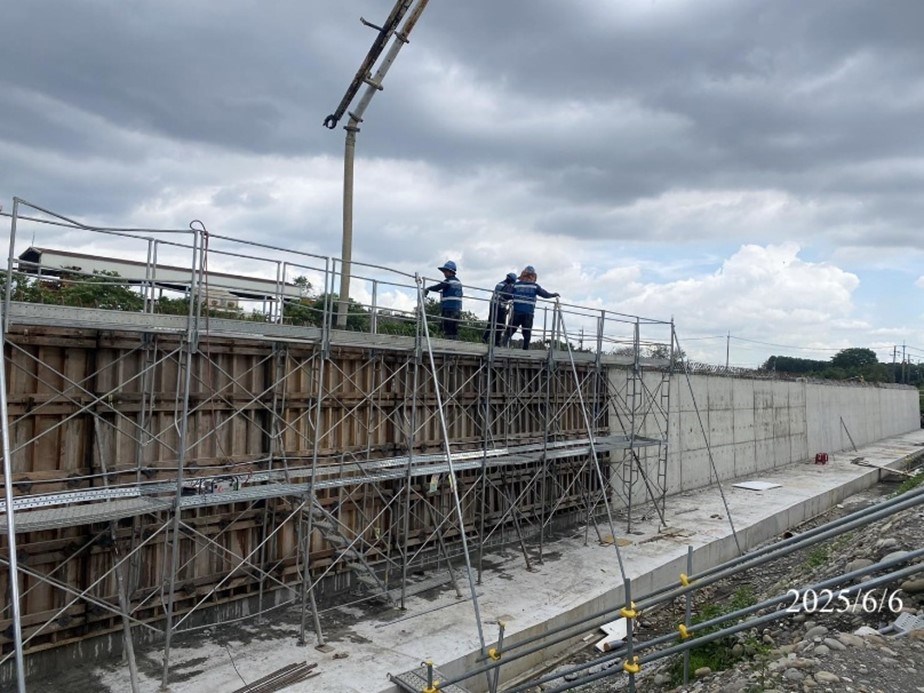

7.擋土牆:

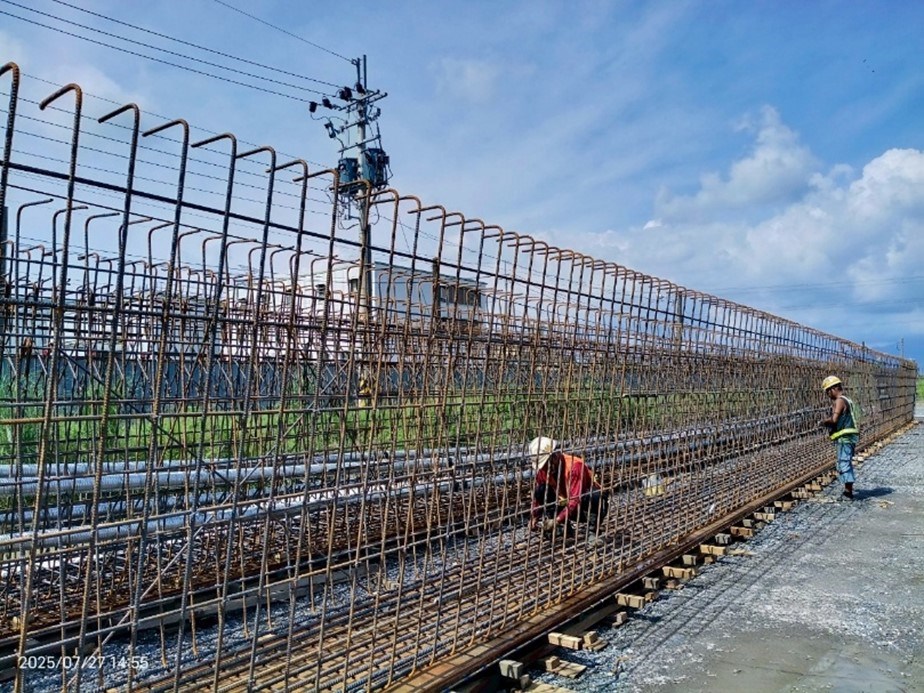

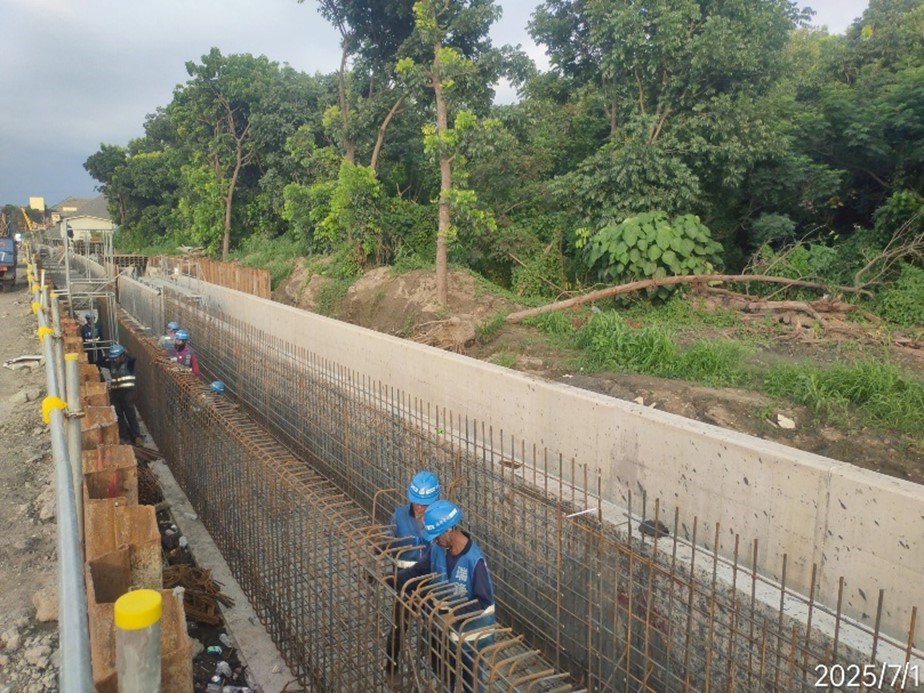

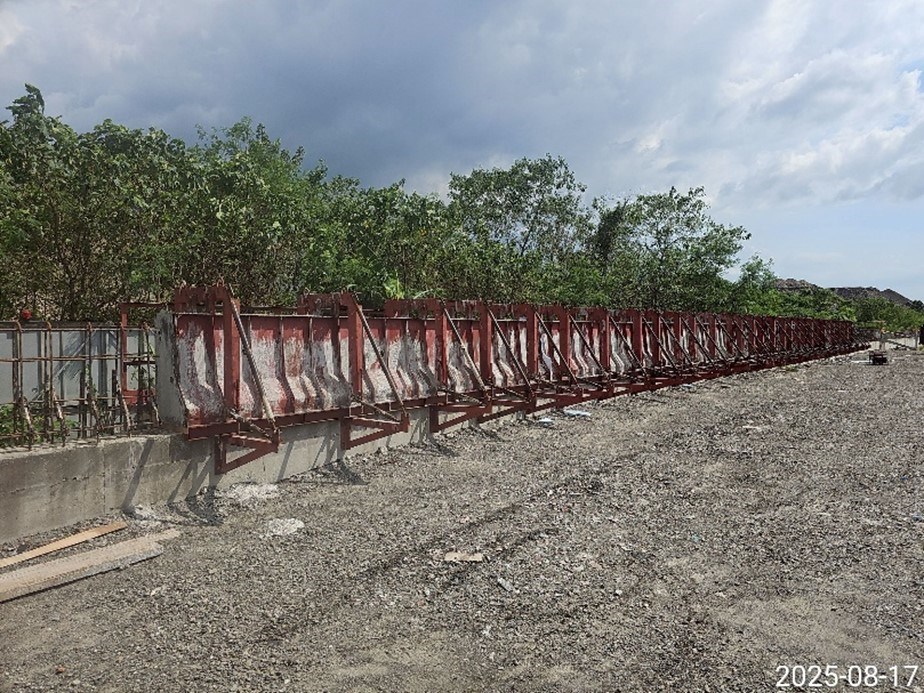

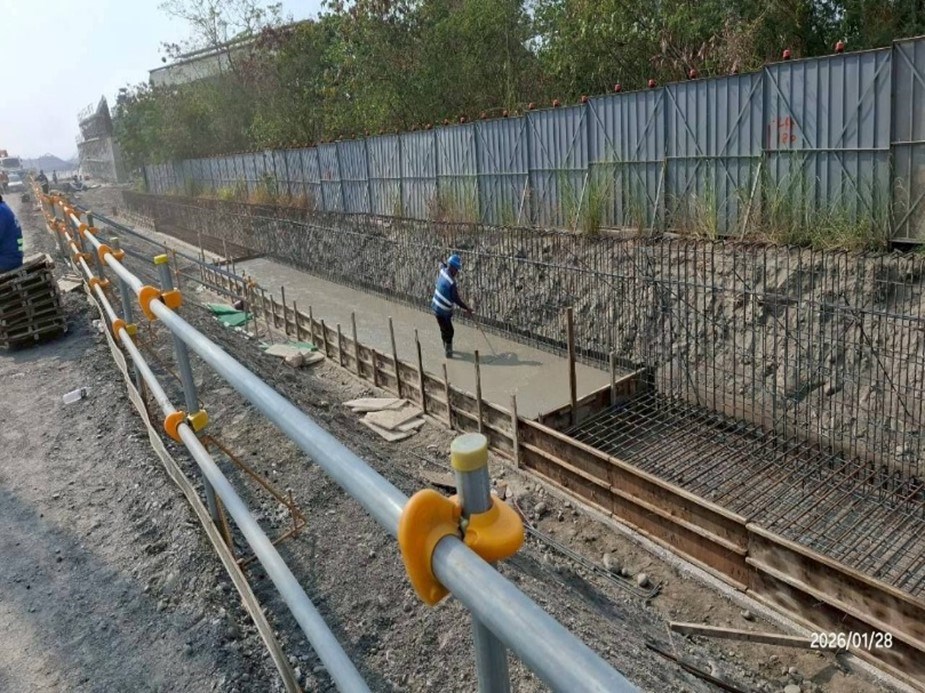

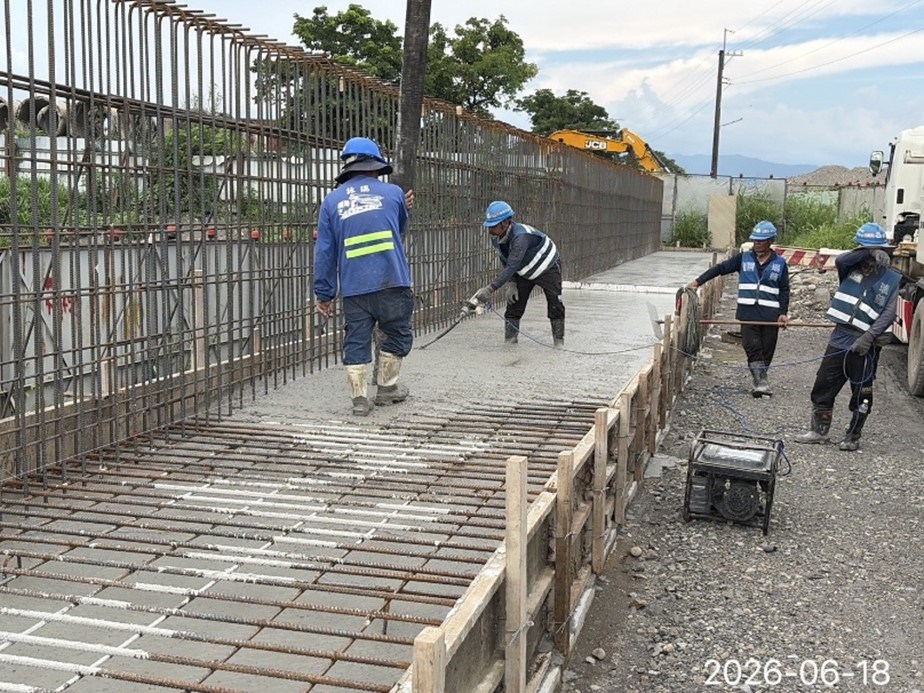

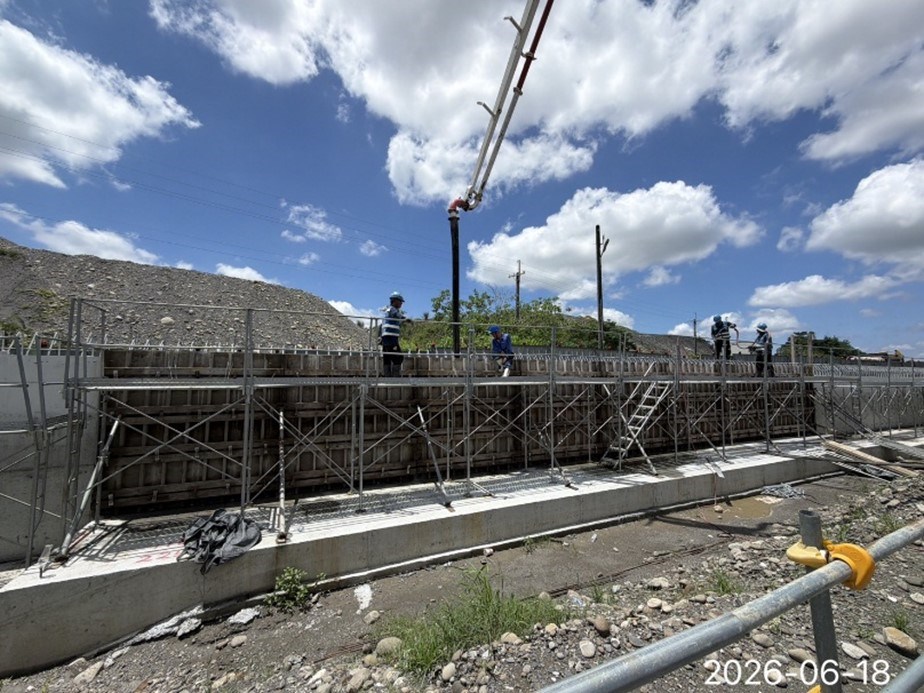

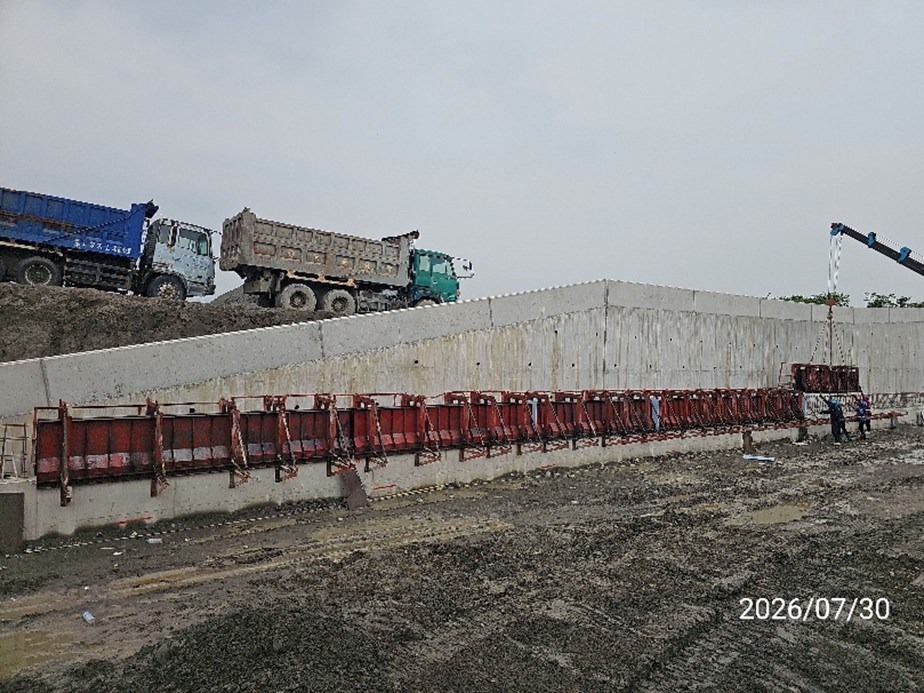

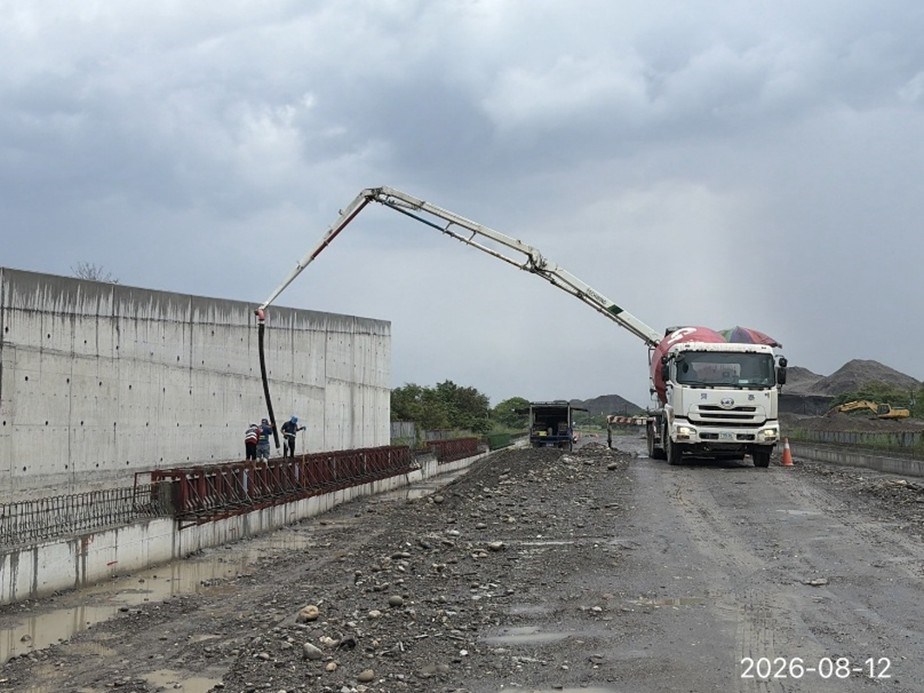

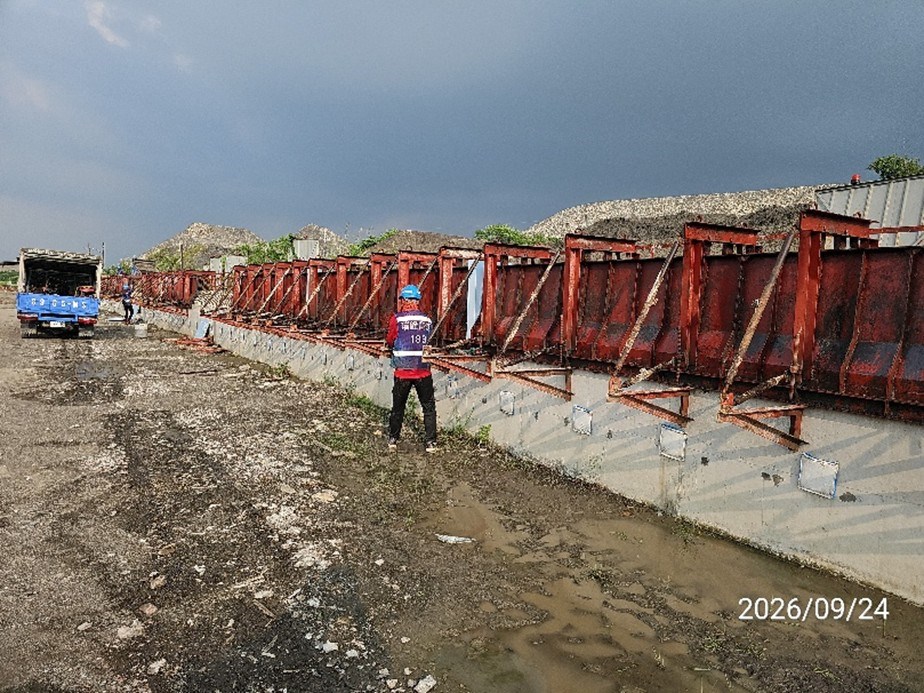

(1)第6工區4K+290~4K+370(RT)擋土牆混凝土護欄鋼模組立、混凝土澆置

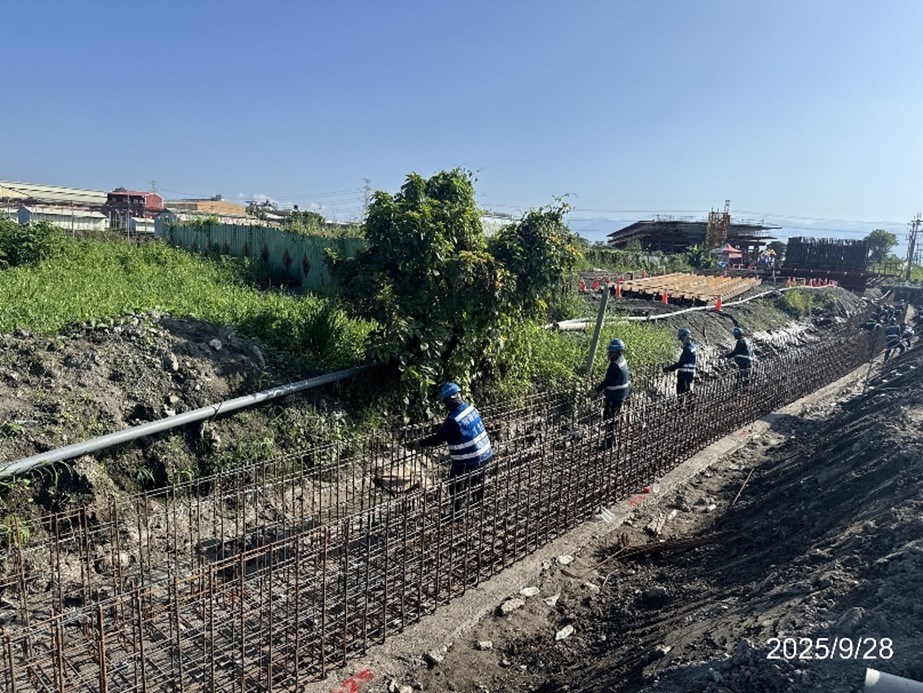

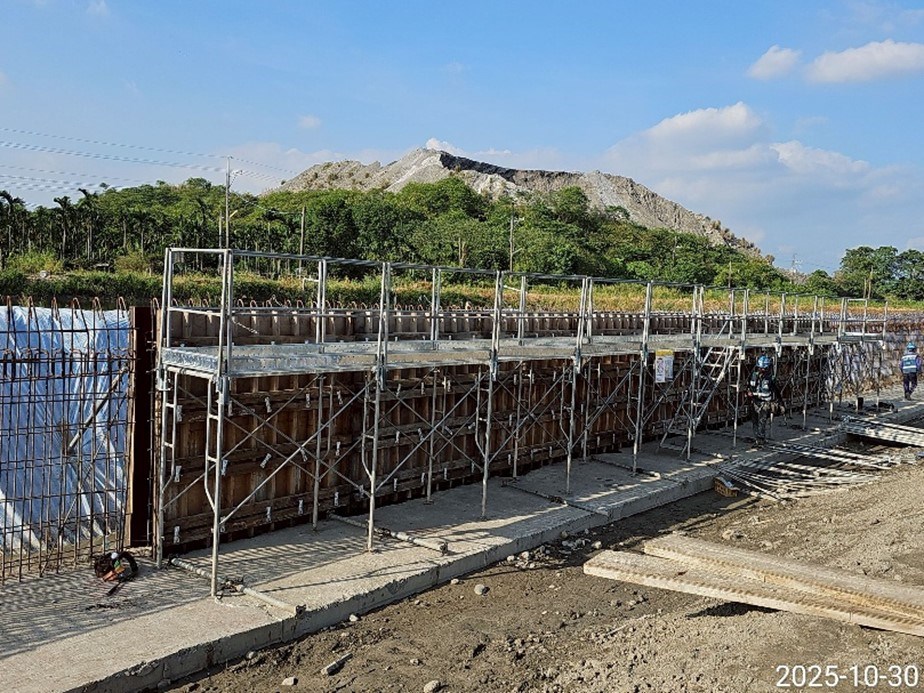

(2)第12工區8K+820~8K+910(RT)、8K+860~8K+910(LT)擋土牆基礎鋼筋、模板組立、混凝土澆置

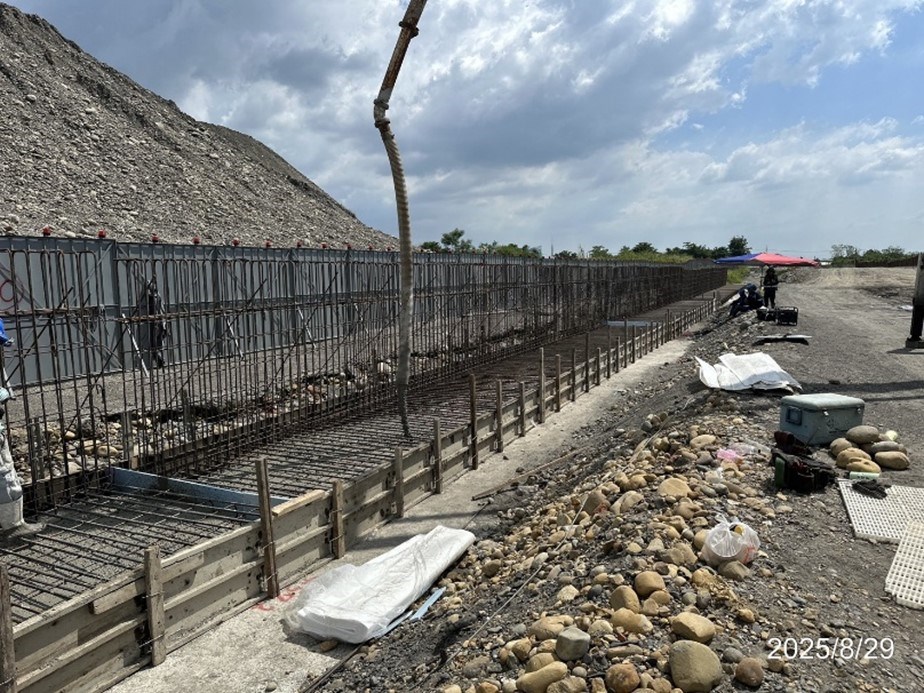

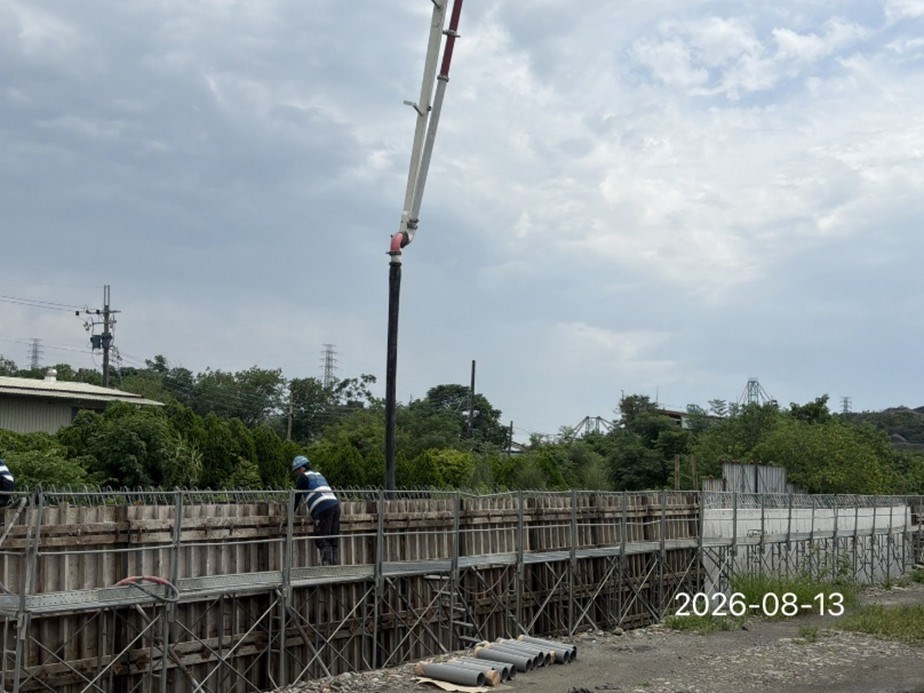

(3)第12工區8K+820~8K+910(RT)、8K+860~8K+910(LT)擋土牆牆身、、8K+660~8K+730(LT)擋土牆牆身第2昇層模板組立、混凝土澆置

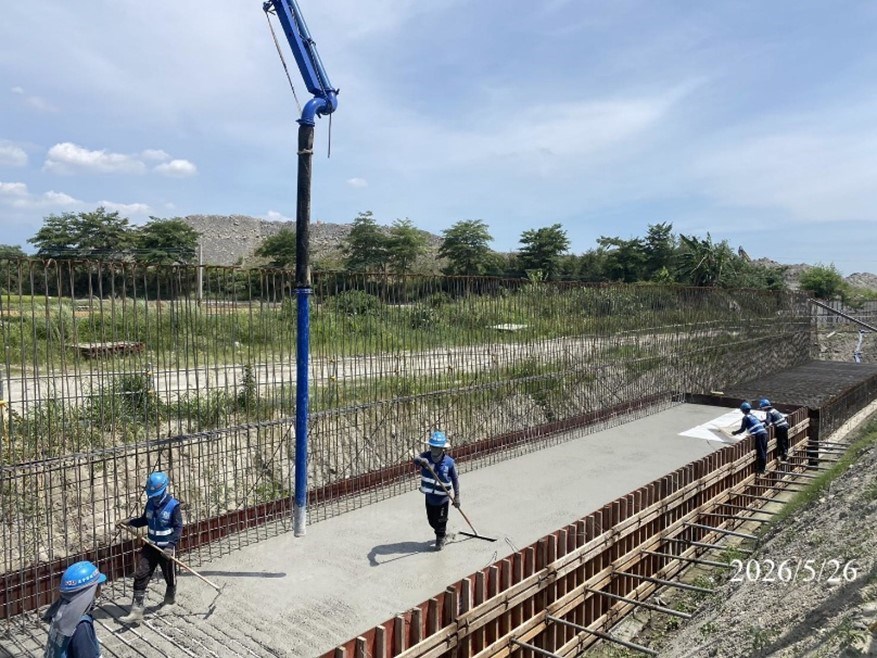

(4)第13工區9K+140~9K+290、9K+320~9K+500(LT)、9K+327~9K+400(RT)擋土牆基礎PC模板組立、混凝土澆置

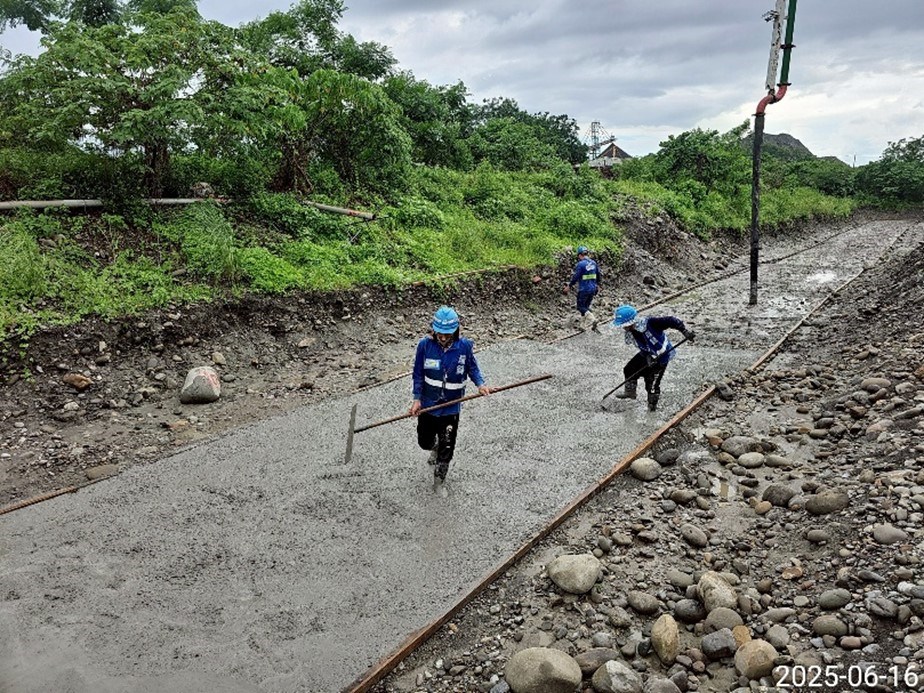

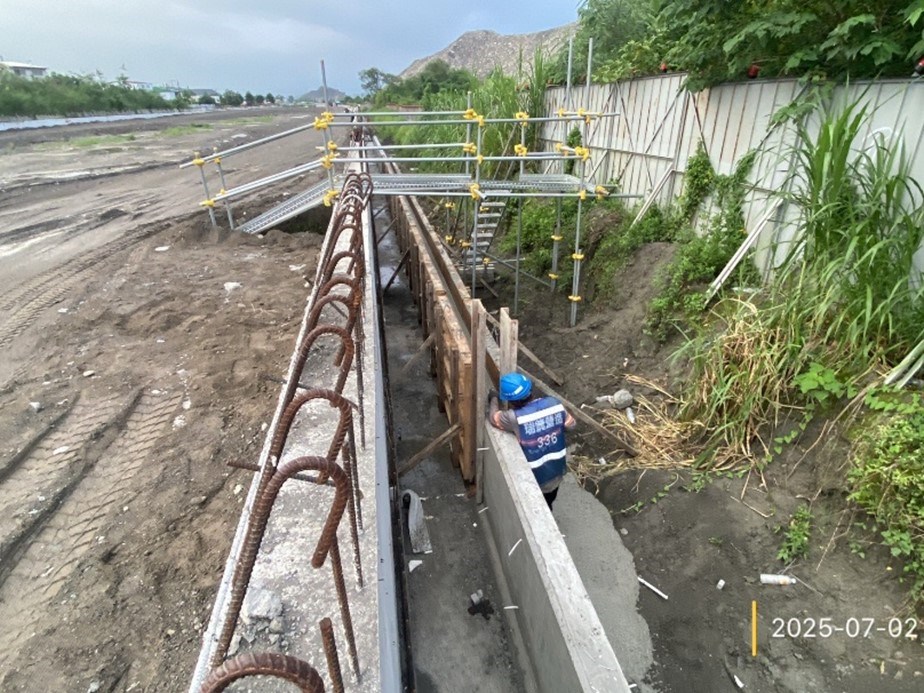

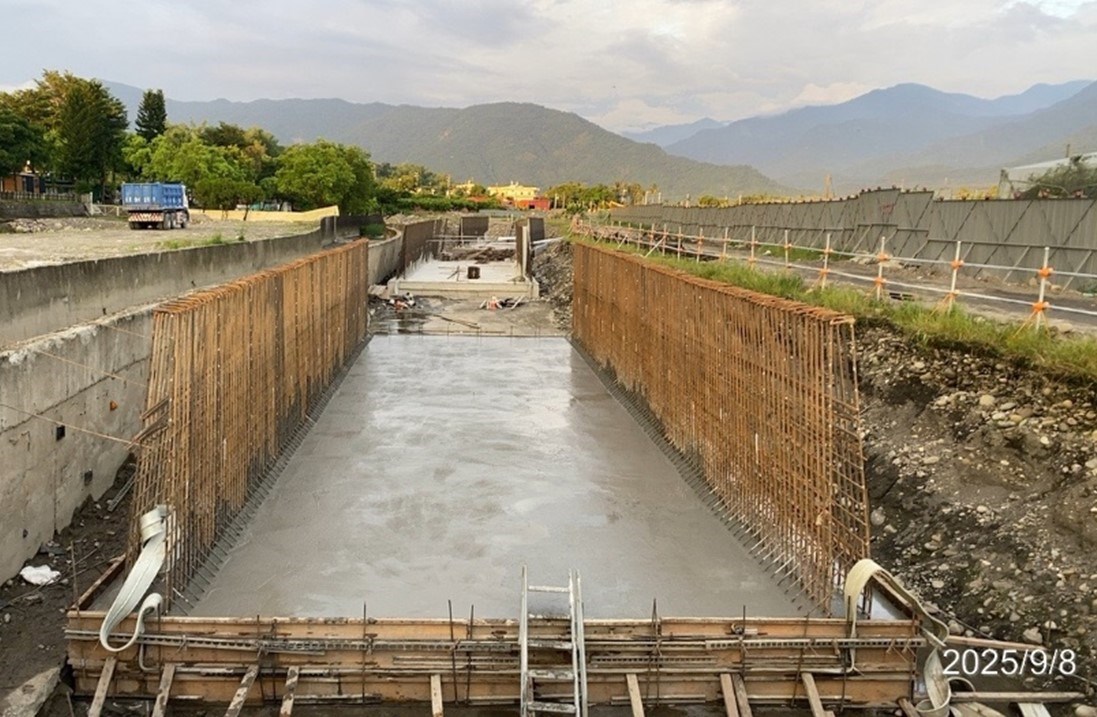

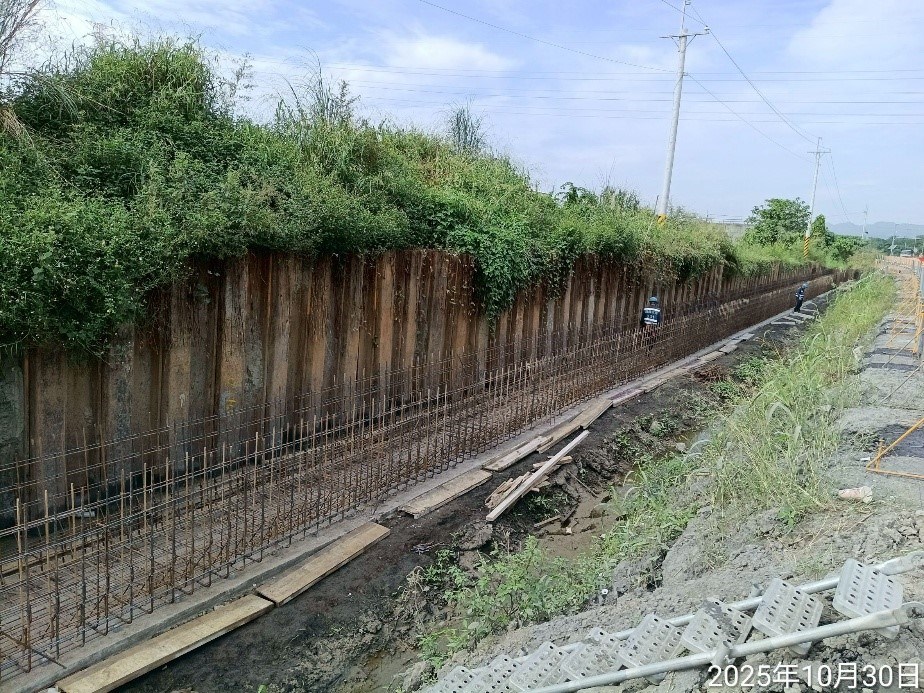

8.排水工程:

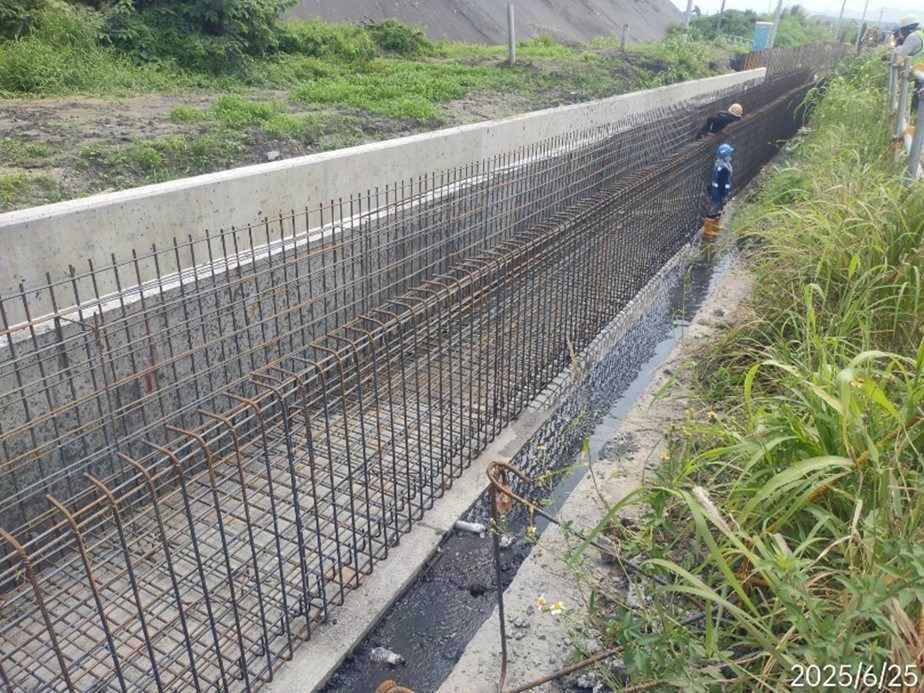

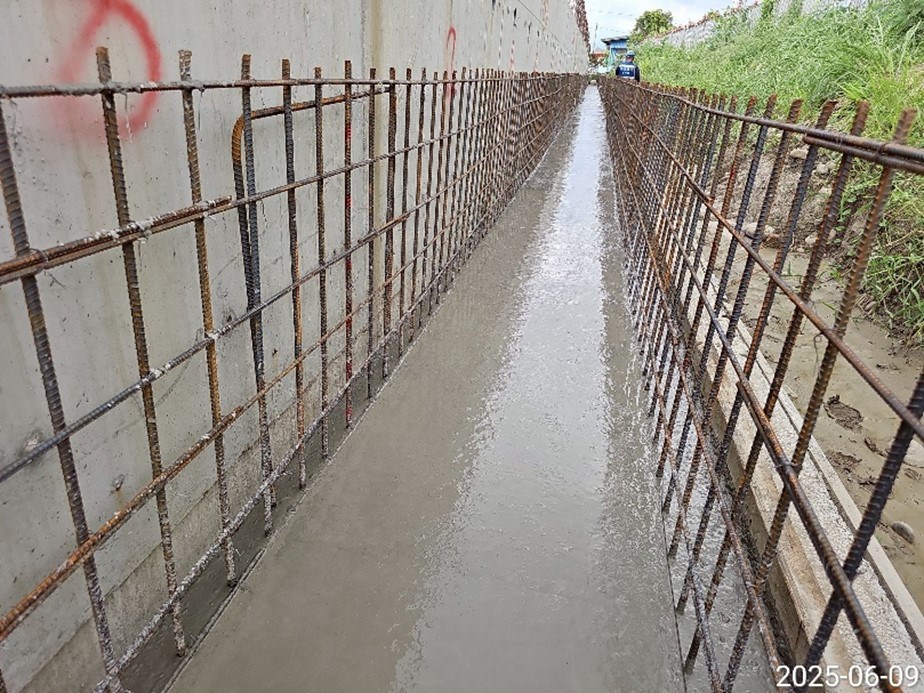

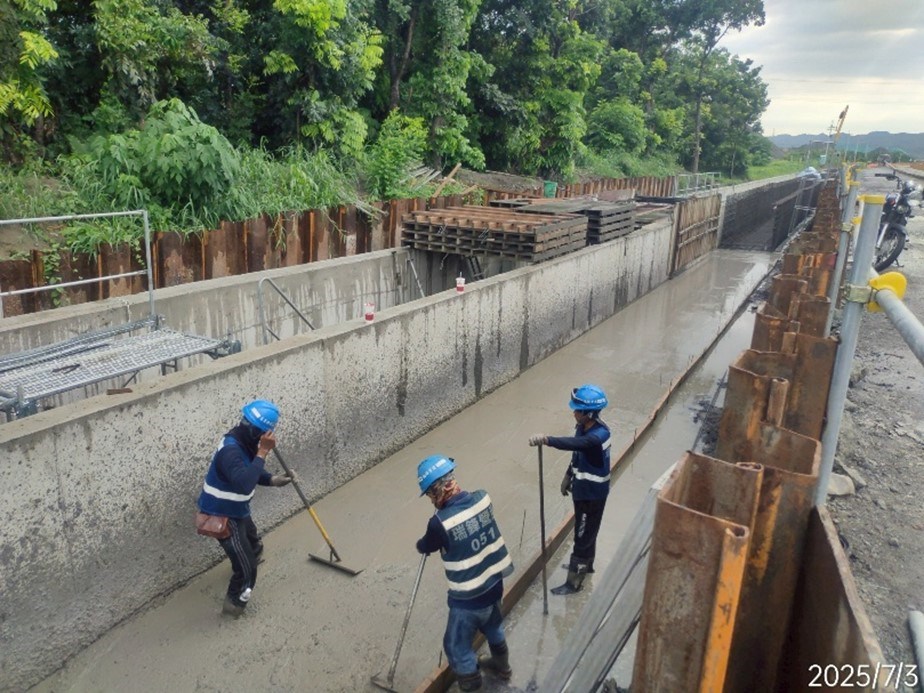

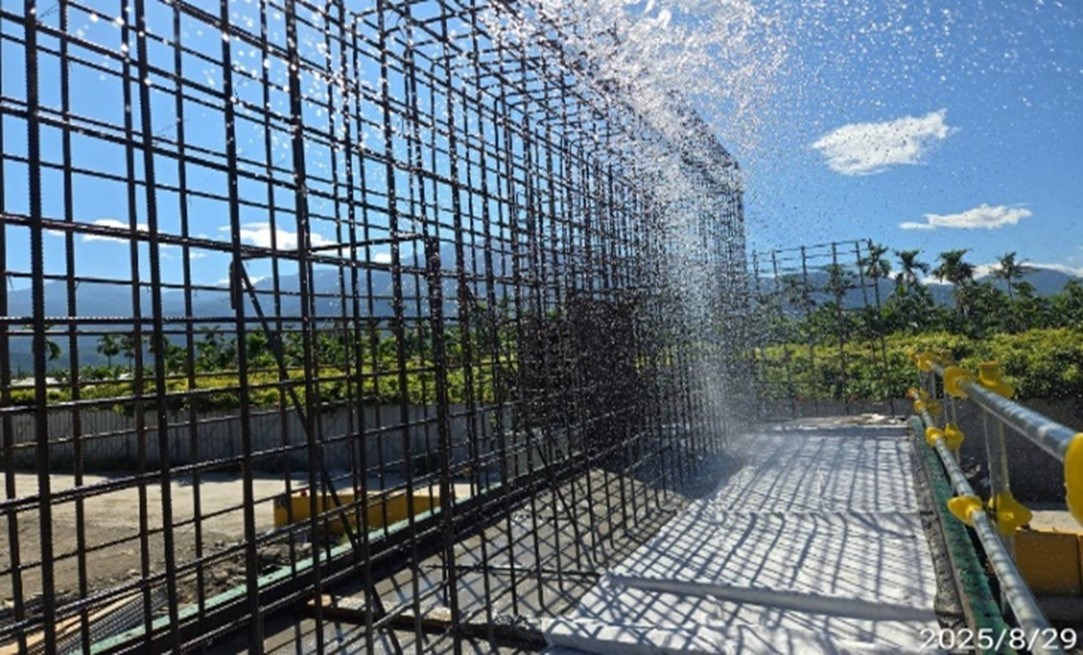

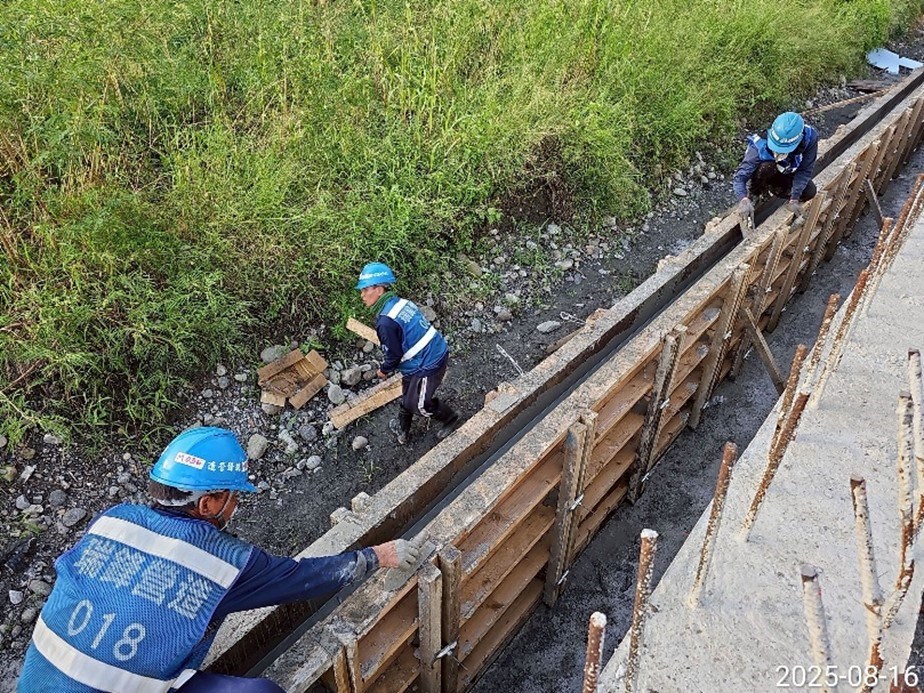

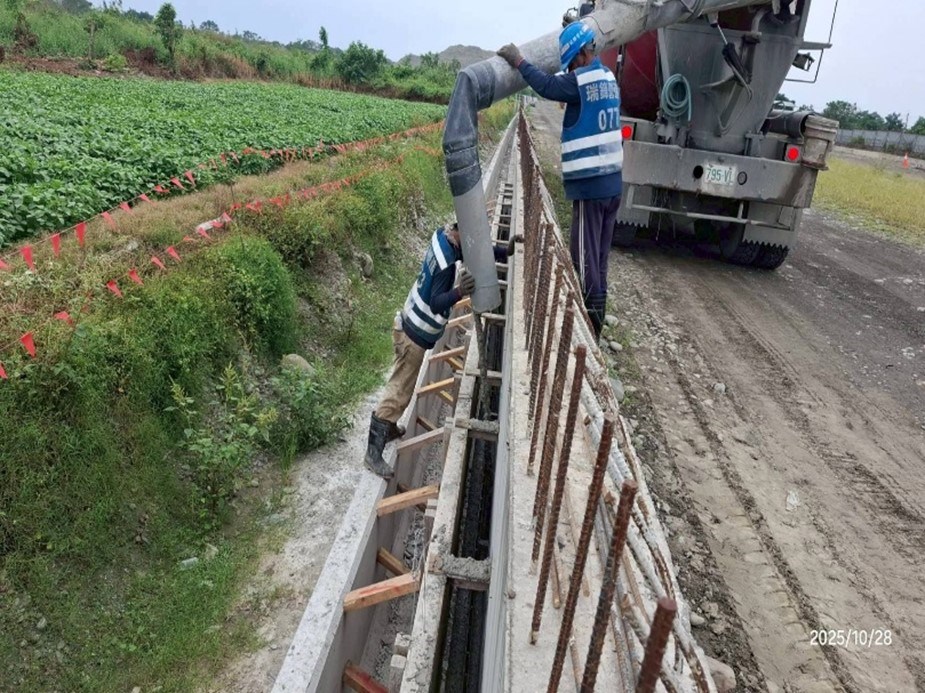

(1)第4工區2K+190~2K+330(LT) UB407暗溝PC模板抽查、混凝土澆置,

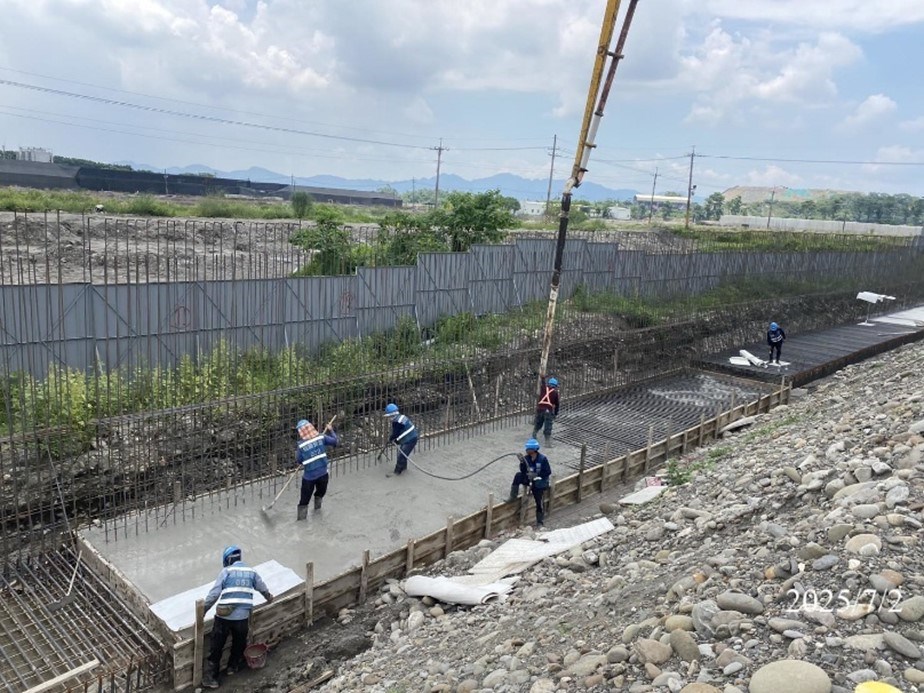

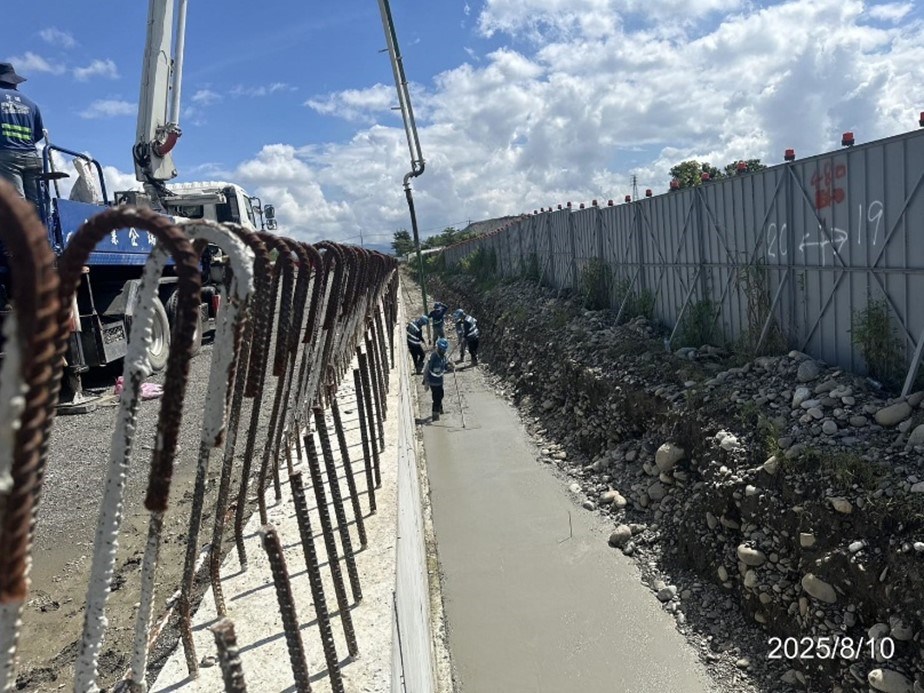

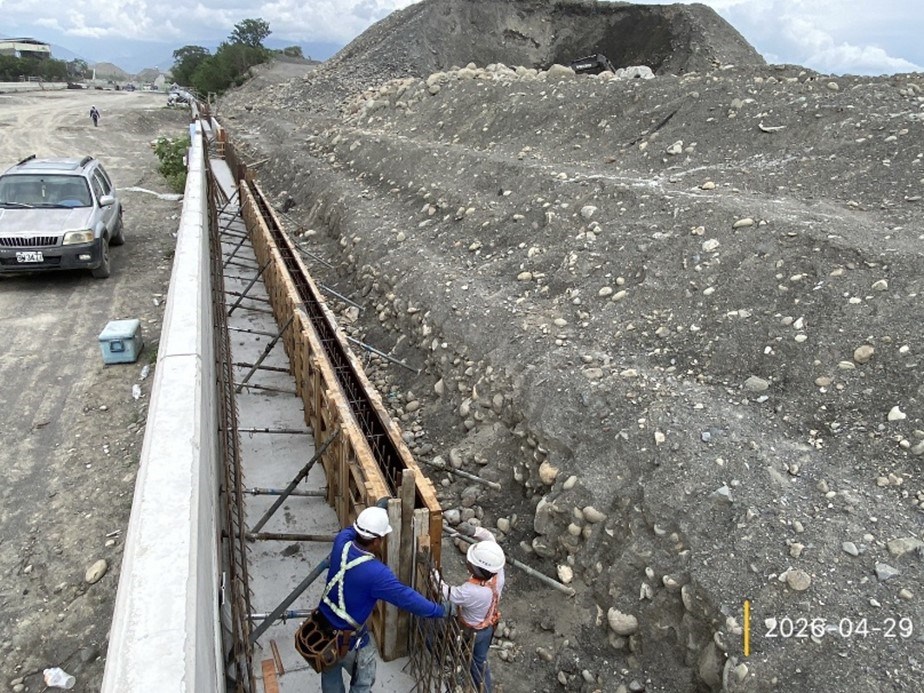

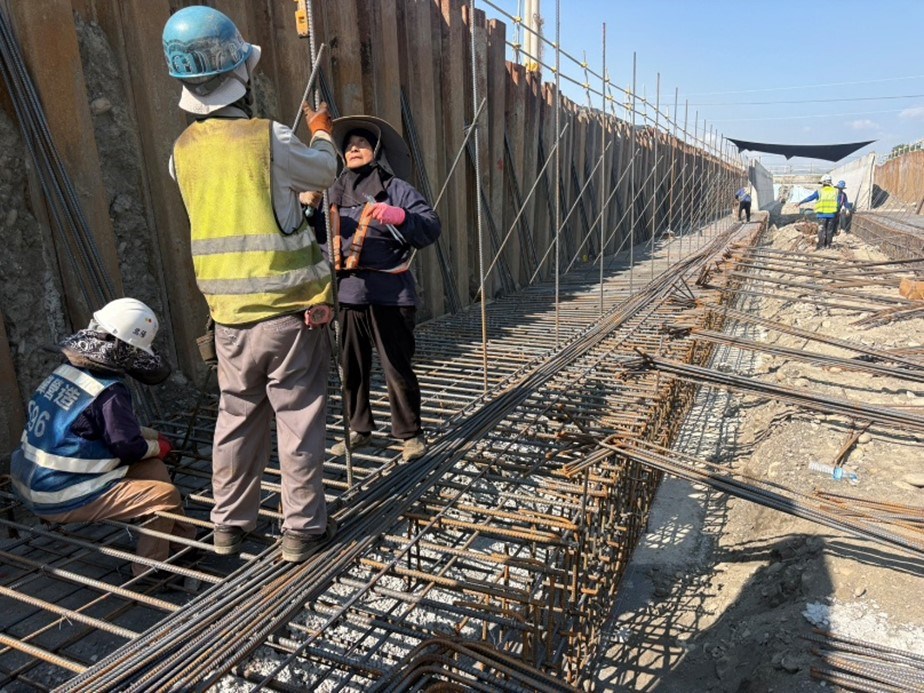

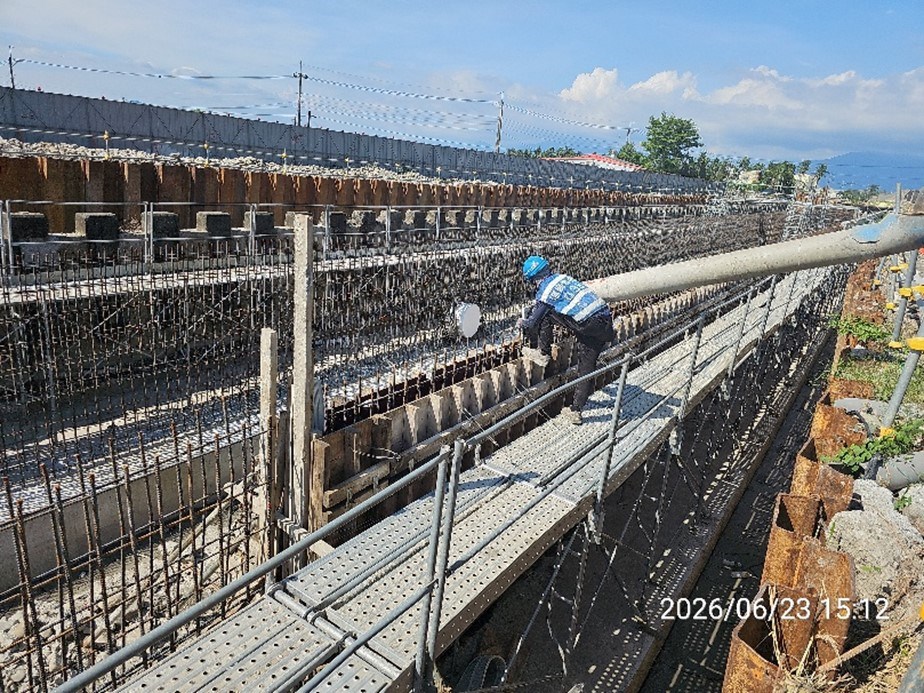

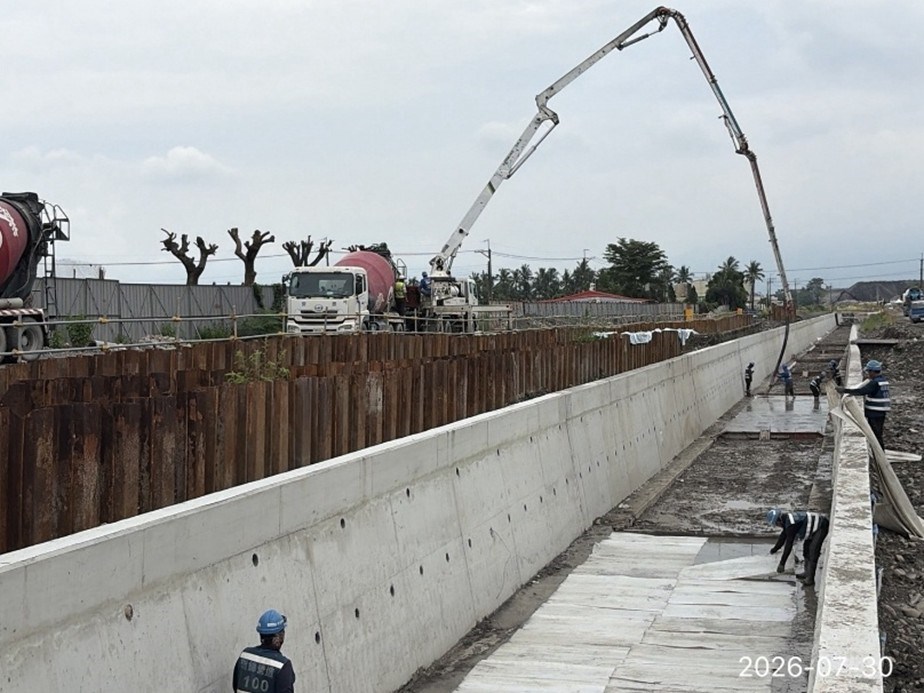

(2)第5工區3K+320~3K+326(LT)(RT)三張廍排水護岸基礎、牆身鋼筋、模板組立、混凝土澆置
(3)第6工區4K+100~4K+480(LT) DA705、801、803、4K+100~4K+370(RT) DA706、802矩型明溝PC混凝土澆置、底版鋼筋、模板組立、混凝土澆置

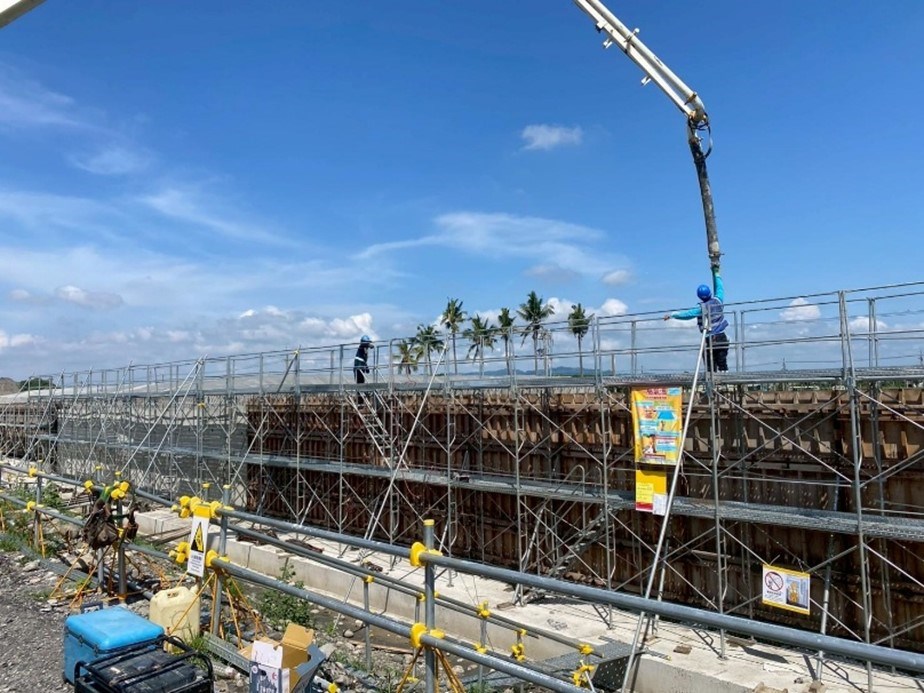

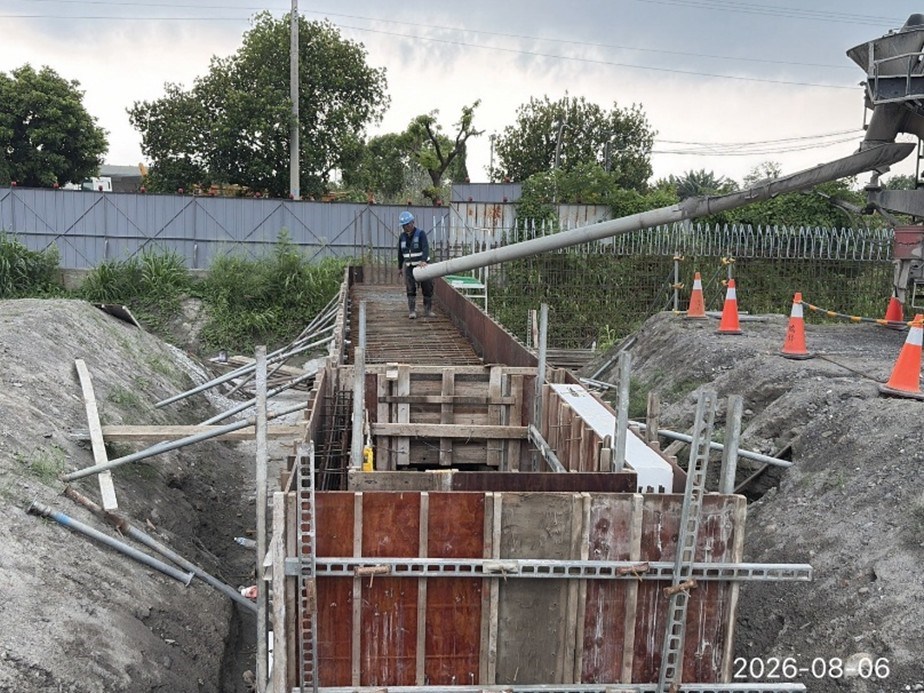

(4)第7工區4K+580(M~R) B805箱涵牆身、頂版鋼筋、模板組立、混凝土澆置

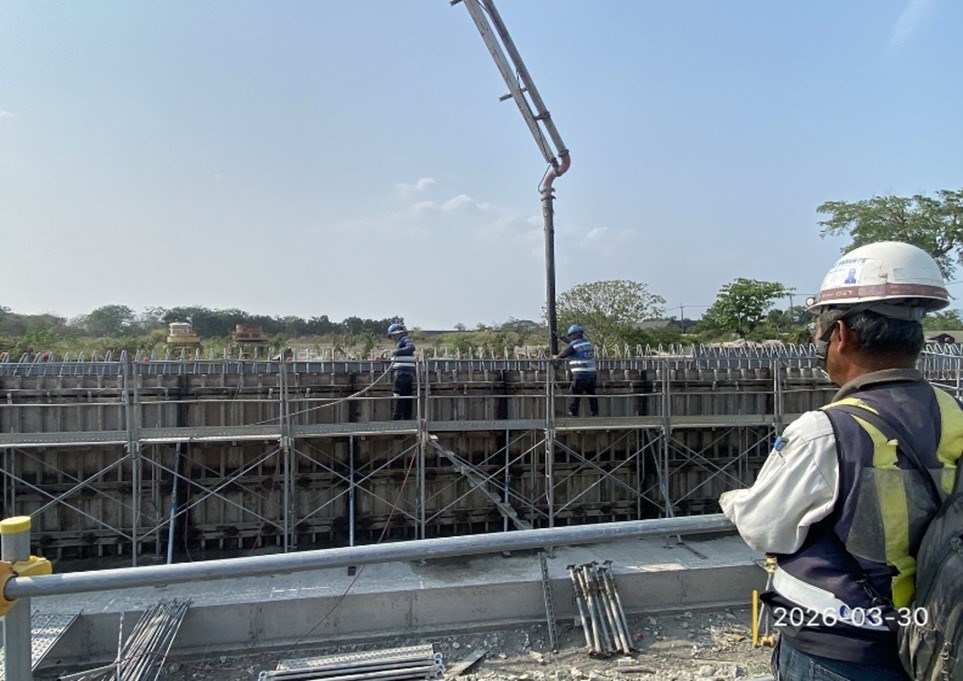

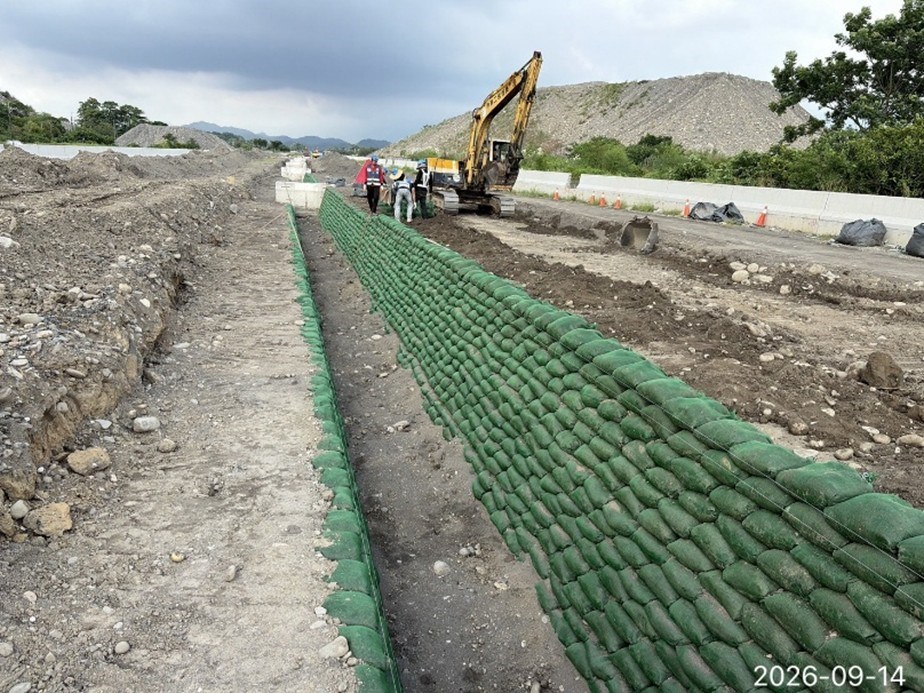

(5)第9工區5K+900.95~5K+939.05、5K+940.95~5K+979.05、5k+980.95~6k+019.05、6K+020.95~6K+061.05、6K+062.95~6K+099.05、6k+100.95~6k+139.05、6K+260.95~6K+299.05、6K+300.95~6K+339.05、6k+340.95~6k+378 MDP1002、1101滯洪草溝網袋堆疊施作

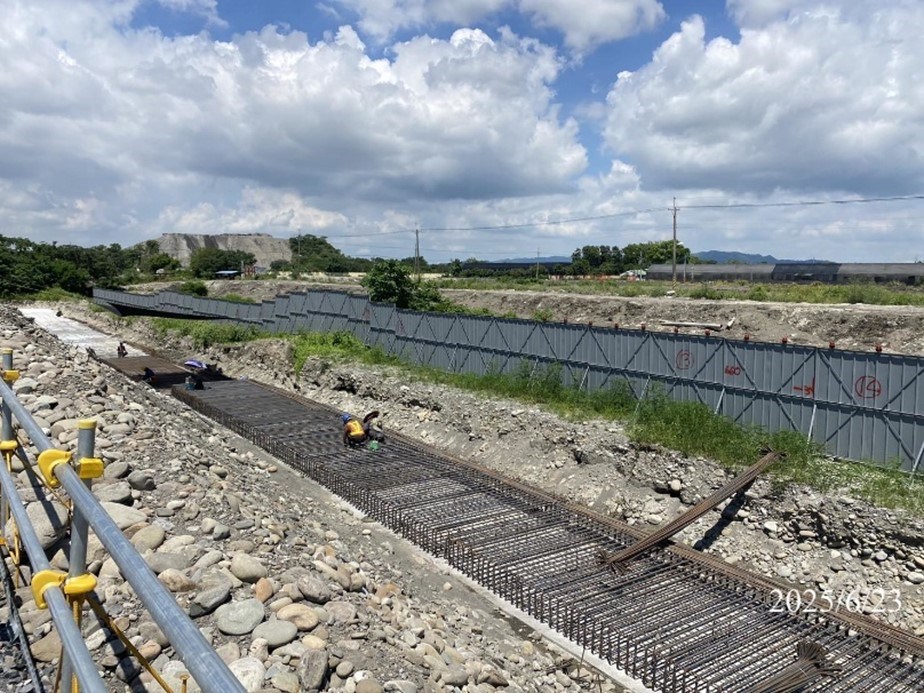

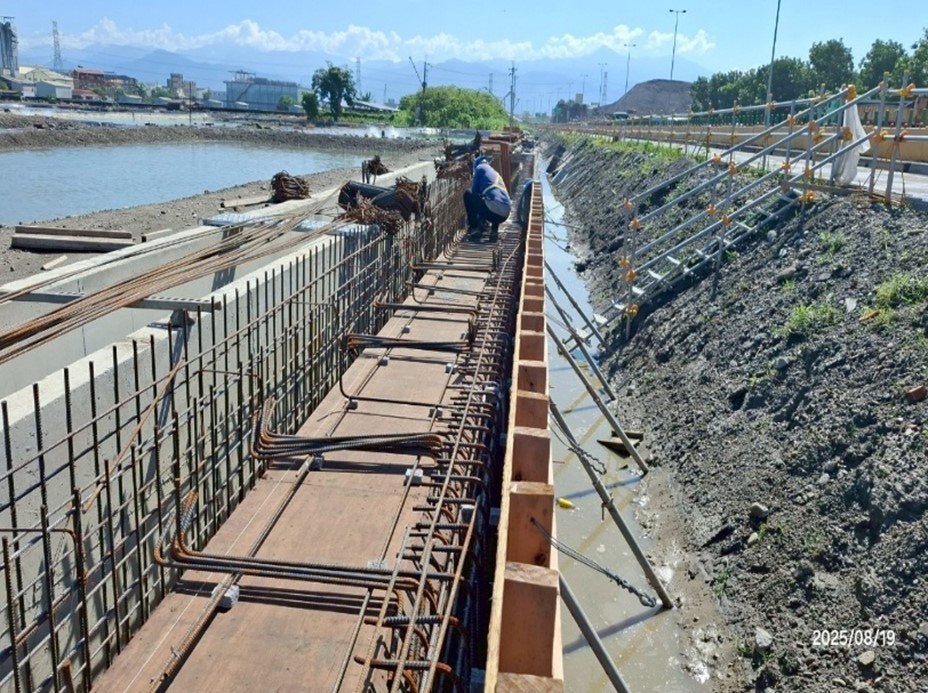

(6)第11工區7K+122.7~7K+520(RT) DA1302、7K+122.7~7K+ 510(LT) DA1301矩型明溝PC混凝土澆置,7K+140~7K+520(RT) DA1302、7K+122.7~7K+510(LT) DA1301矩型明溝底版混凝土澆置
(7)第11工區7K+140~7K+520(RT) DA1302 內、外牆身、7K+140~7K+340(LT) DA1301矩型明溝外牆身混凝土澆置
9.其他:

(1)甲.A路工工程 工區鄰標土方近運利用進土,新旗尾橋鄰標土方近運利用進土,第13工區鄰田雜物清理

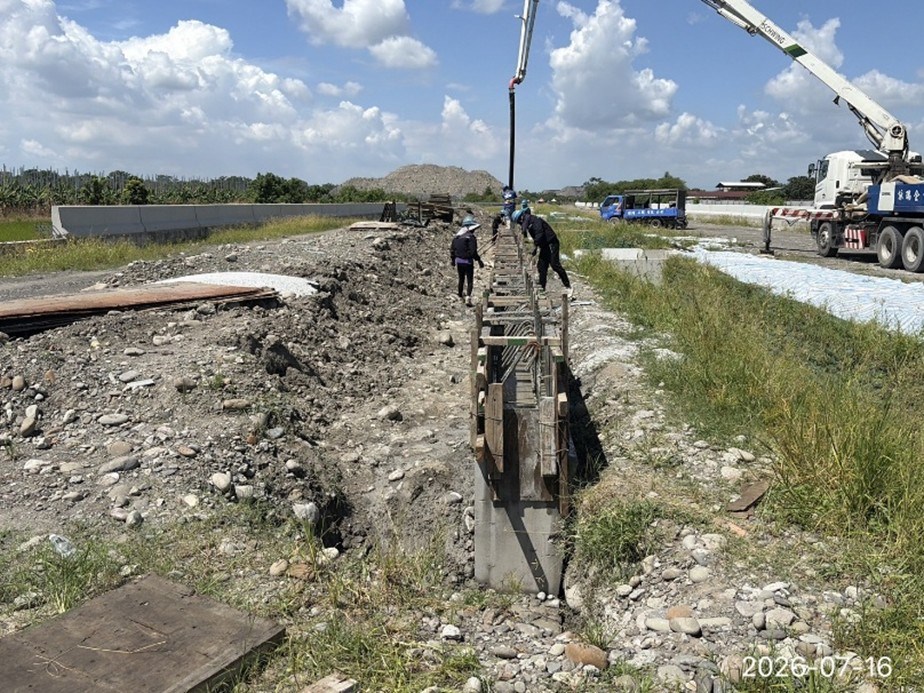

(2)甲.B交通設施及標誌工程 第8工區5K+245~5K+510中央分隔島(RT)護欄基礎PC混凝土澆置
(3)甲.B交通設施及標誌工程 第7工區4K+590~600、4K+670~680、4K+ 700~5K+030、第8工區5K+245~300、5K+370~400、5K+430~440 、5K+470~480中央分隔島(LT)護欄基礎模板組立、混凝土澆置

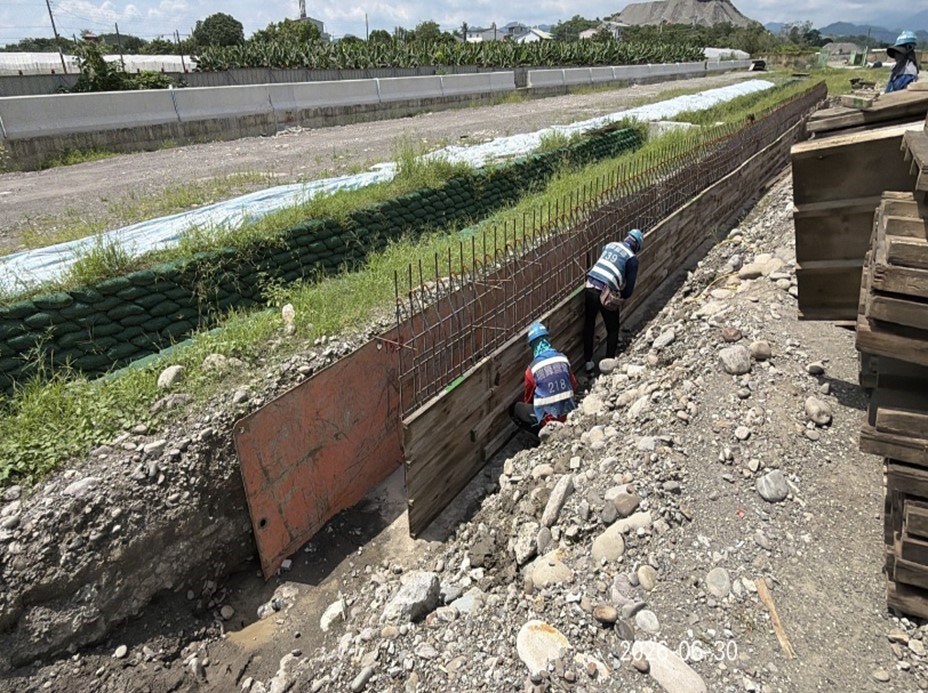

(4)甲.B交通設施及標誌工程 第8工區5K+250~260、5K+280~290、5K+300~310、5K+320~330、5K+340~350、5K+370~380、5K+400~410、5K+430~440、5K+470~480中央分隔島(RT)護欄基礎模板組立、混凝土澆置

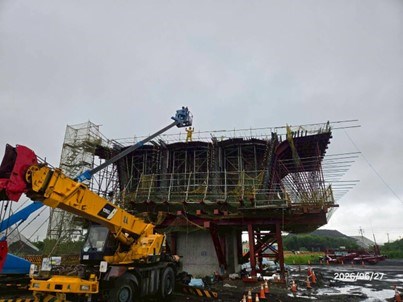

甲.C橋梁上部結構工程 U2懸臂(P4~P7)P5柱頭版翼版模板組立

甲.C橋梁上部結構工程 U2懸臂(P4~P7)P6兩側#1節塊底腹版鋼筋組立、內模組立

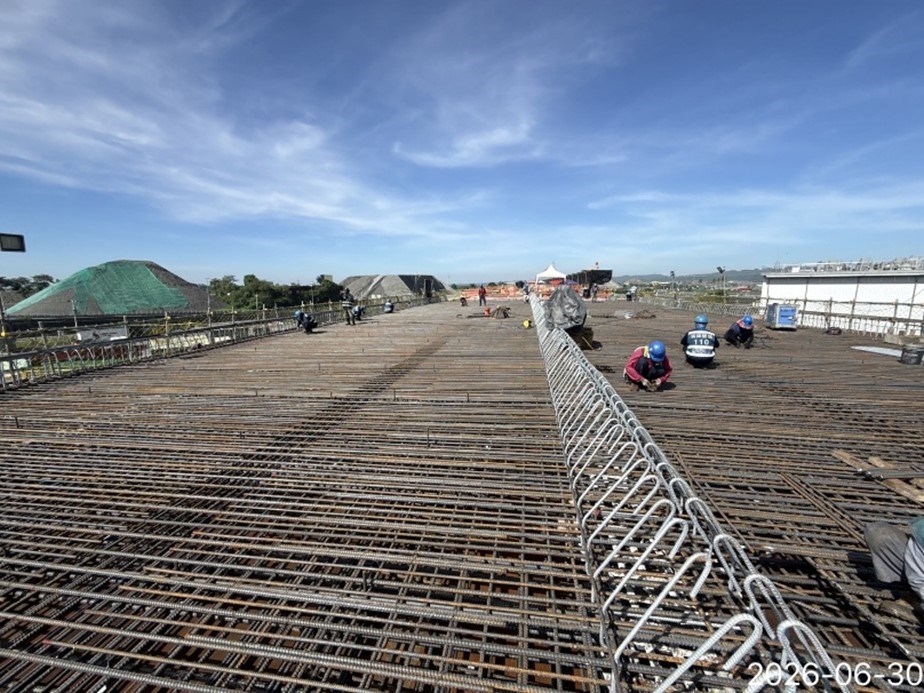

甲.C橋梁上部結構工程 U4場鑄逐跨(P11~P15)第3階段(0K+902~0K+946)底腹版鋼筋組立

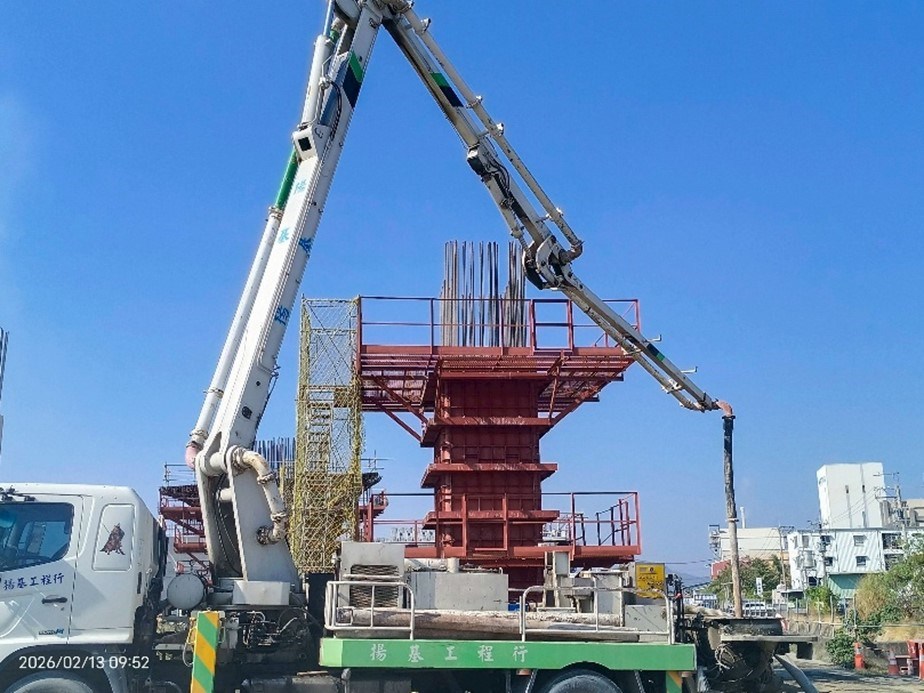

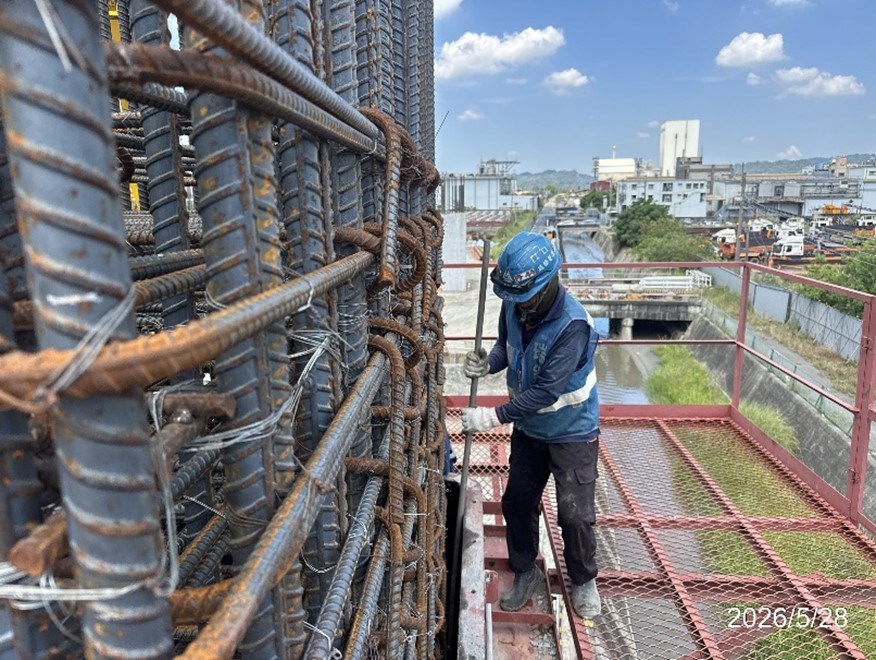

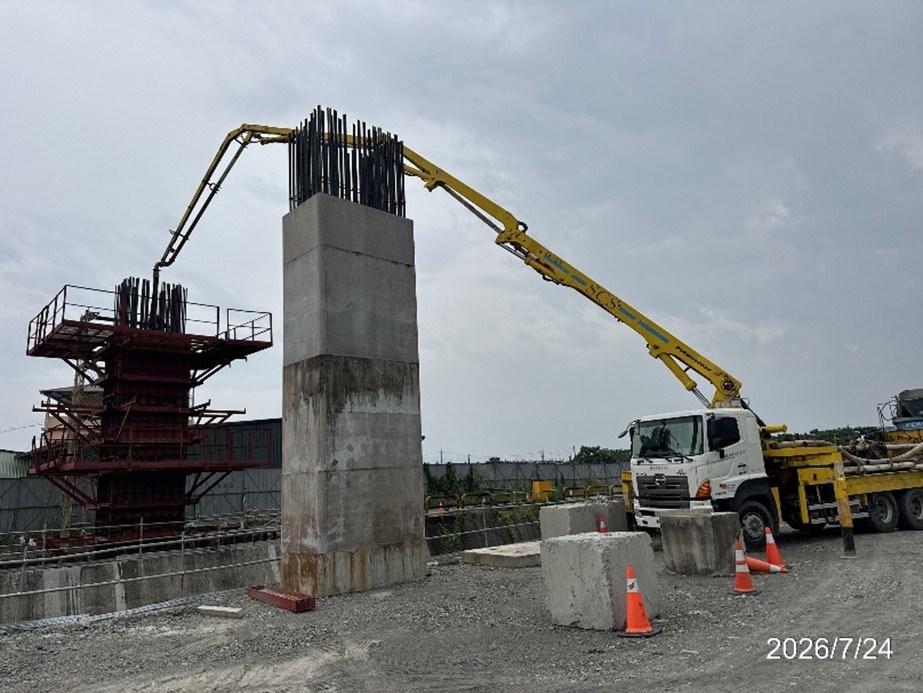

甲.D橋梁下部結構工程 第2工區P16L、P17R、P18R橋墩墩柱第1昇層混凝土澆置

甲.G擋土牆工程 第12工區8K+820~8K+830、8K+860~8K+880(RT)、8K+900~8K+910(LT)(RT)擋土牆牆身混凝土澆置

甲.G擋土牆工程 第13工區9K+140~9K+290、9K+400~9K+500(LT)擋土牆基礎PC混凝土澆置

甲.H排水工程 第11工區7K+360~7K+380、7K+400~7K+420、7K+440~7K+460、7K+480~7K+500(RT)DA1302矩型明溝內側牆混凝土澆置

甲.H排水工程 第11工區7K+360~7K+520(RT) DA1302矩型明溝底版模板組立

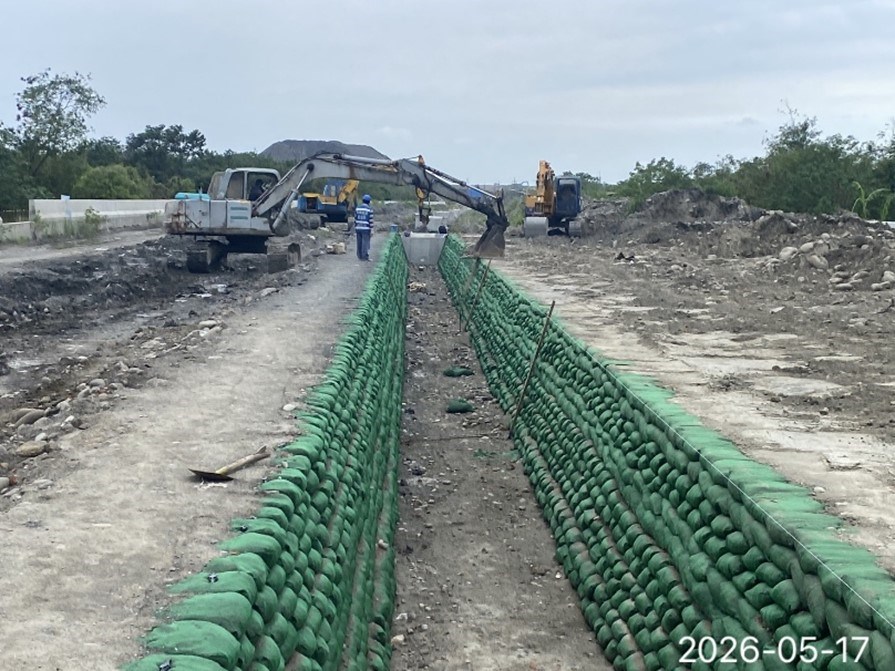

甲.H排水工程 第9工區6K+260.95~6K+299.05、 6K+300.95~6K+339.05、6k+340.95~6k+378 MDP1101滯洪草溝網袋堆疊施作
五、監造工務段
第七工務段
