一、工程基本資料

工程名稱台19甲線47k+350~50k+800道路拓寬工程
主辦機關交通部公路局南區公路新建工程分局
監造單位交通部公路局南區公路新建工程分局第六工務段
設計單位聯合大地工程顧問股份有限公司
承攬廠商茂新營造工程股份有限公司
工程地點台南市關廟區
契約金額5億8,700萬元
開工日期113年01月15日
竣工日期115年07月05日



二、工程概要

台19甲線47K+350~50K+800(新樁號49K+482~52K+934)拓寬工程,工址位於臺南市關廟區五甲、深坑及布袋里,主線全長計 3,450 公尺。



 三、整體規劃設計

(一)道路拓寬後寬度:20公尺,車道配置如下:

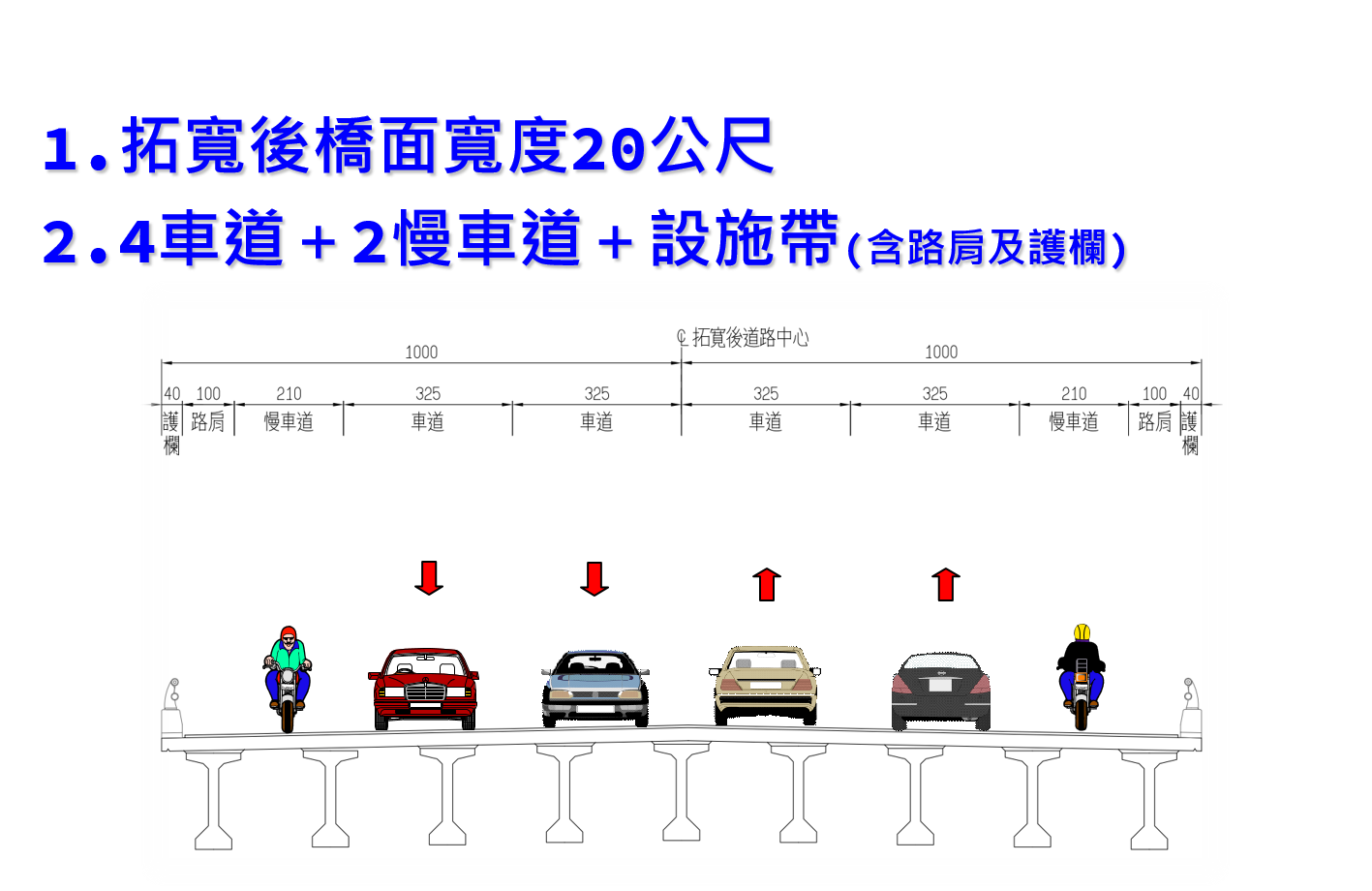

(二)橋面拓寬(改建)後寬度:20公尺 ,橋梁改建後橋面車道配置如下:



四、目前進度及主要施作工項

截至115年9月份,工程進度:69.18%

●主要施作工項:

橋梁工程

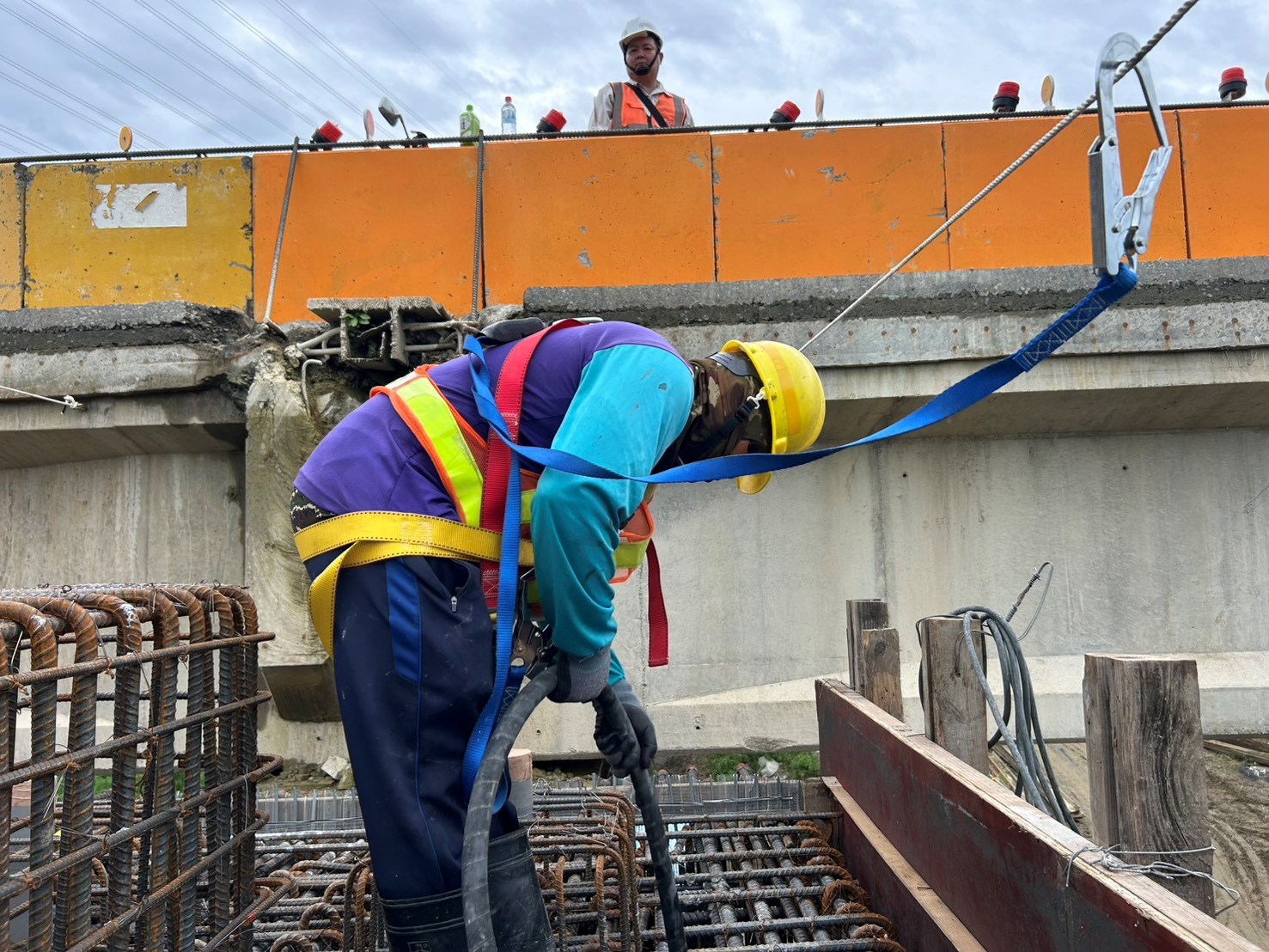

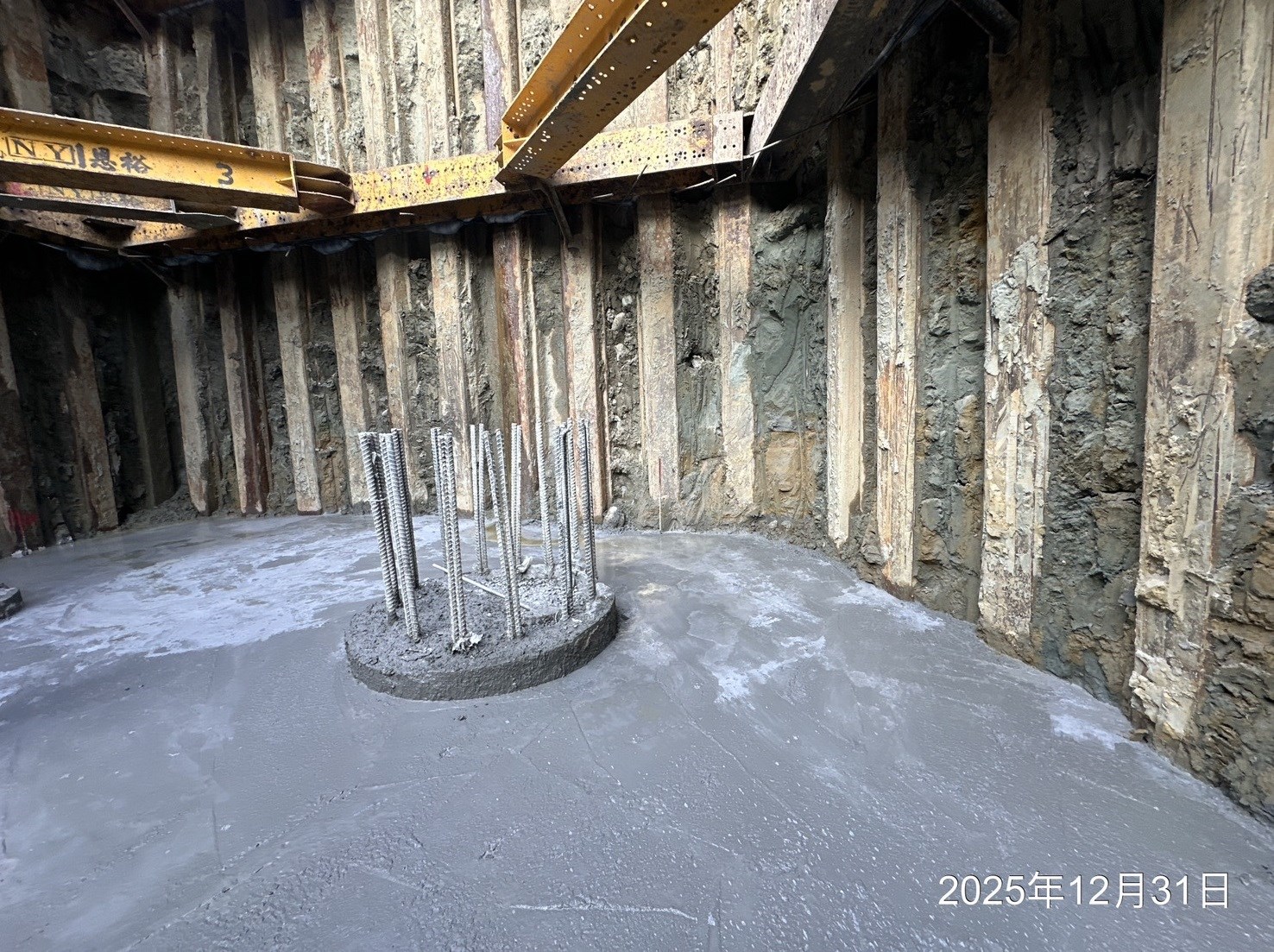

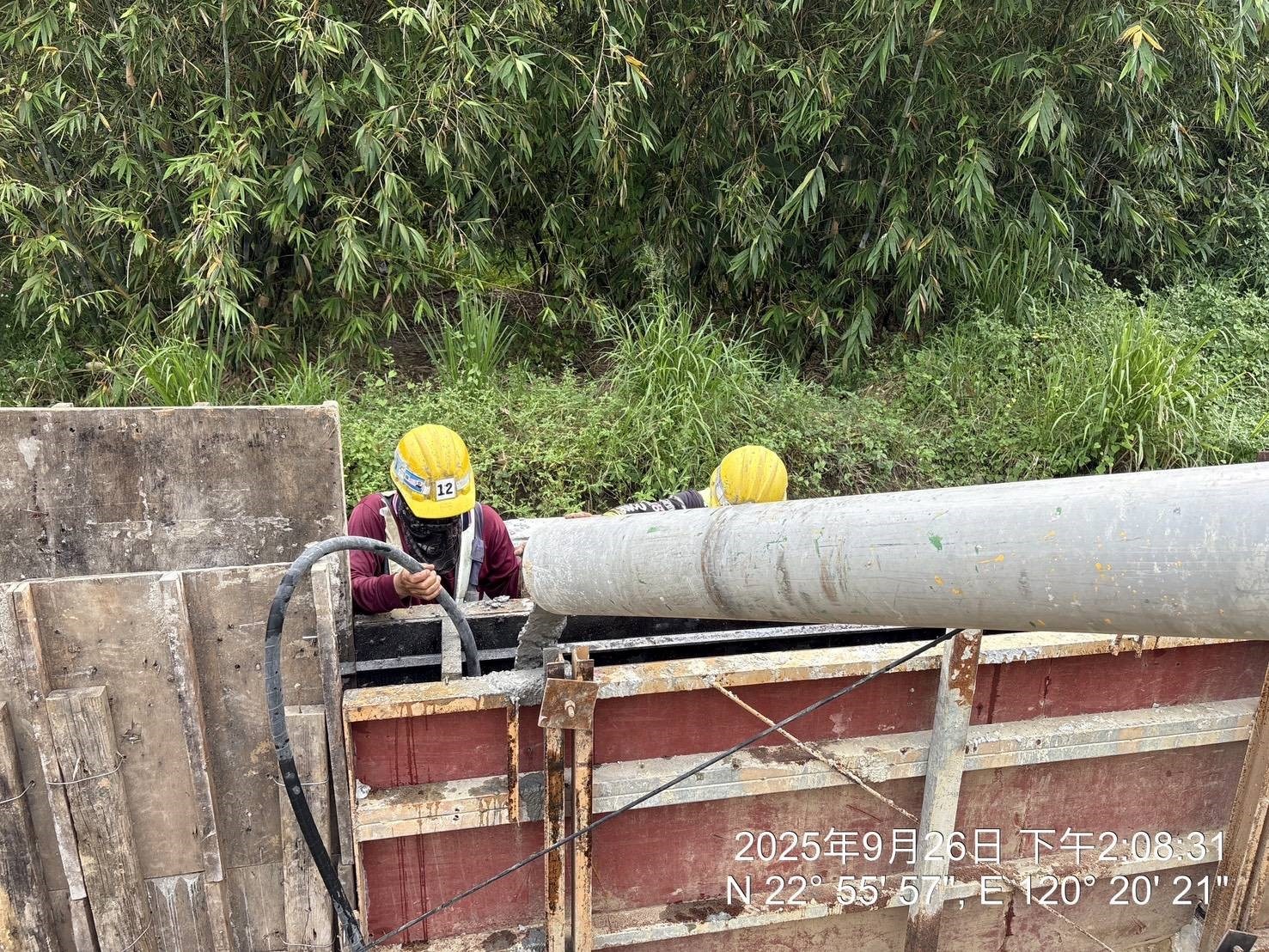

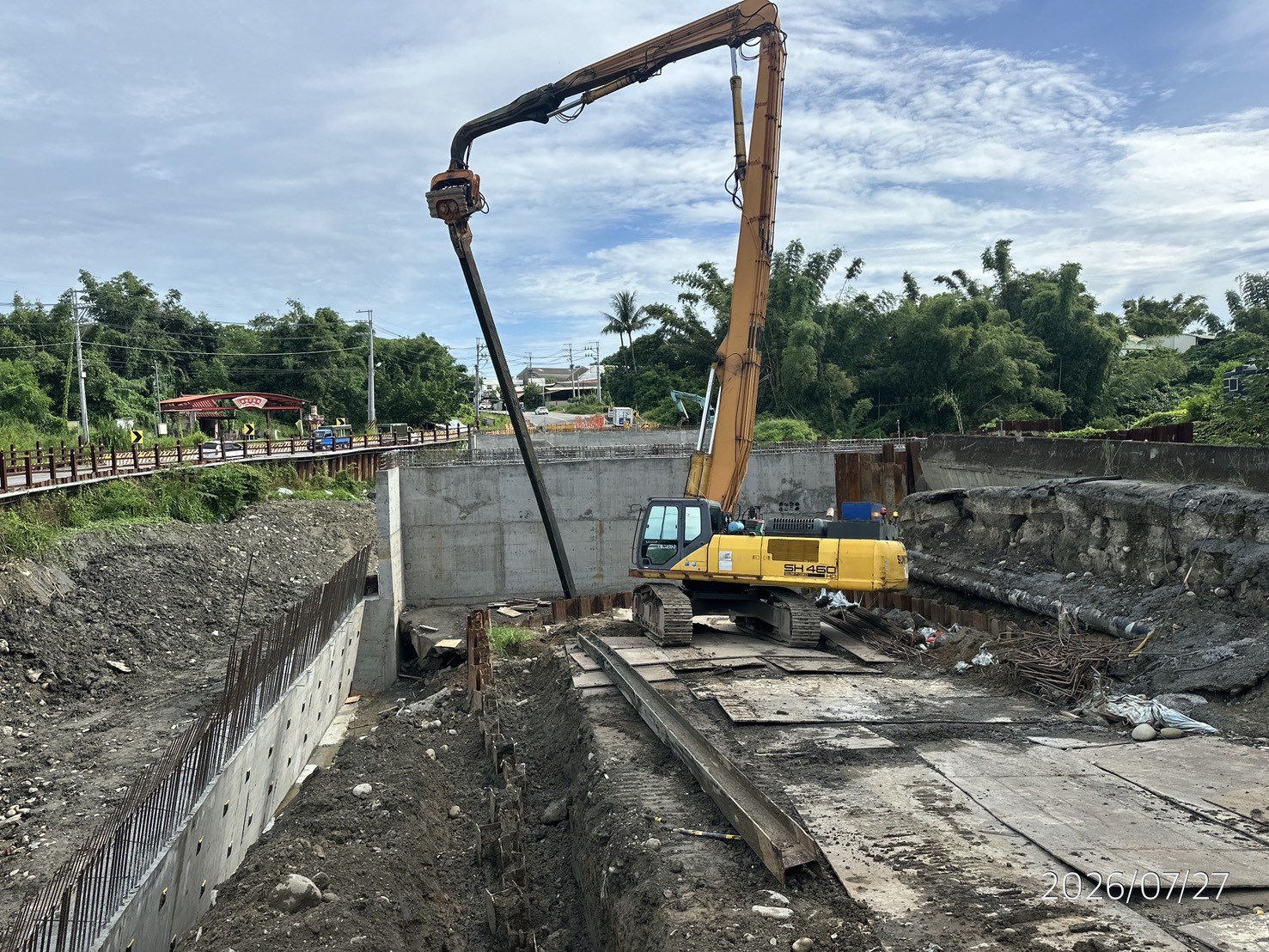

1.大洲橋:施工便道坑洞修補、A1橋台吊梁構台中間樁打設、吊梁構台打設、A2橋台前雨後路底整理、吊梁構台護欄安裝、A1、A2橋台G1~G8支承墊澆置、吊梁便道整理、A2橋台原土回填滾壓夯實、A1側吊梁便道路面整理整平、A2橋台結構物回填

2.保安橋:因雨舊有A2橋台基礎邊坡土壤沖刷流失搶修

排水溝工程

1.第一工區:A5擋土牆(保安橋A2橋台側)基礎土方開挖、PC面整平、PC澆置、鋼筋綁紮、基礎模版組立

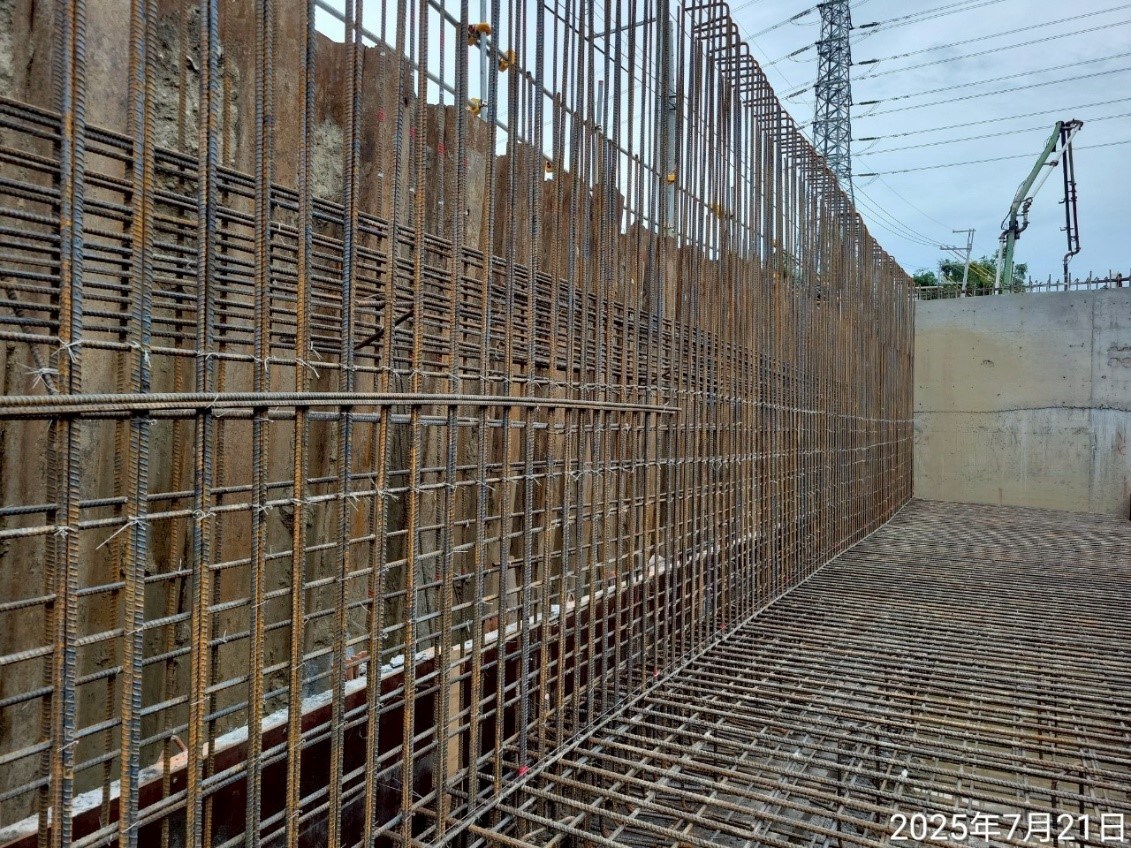

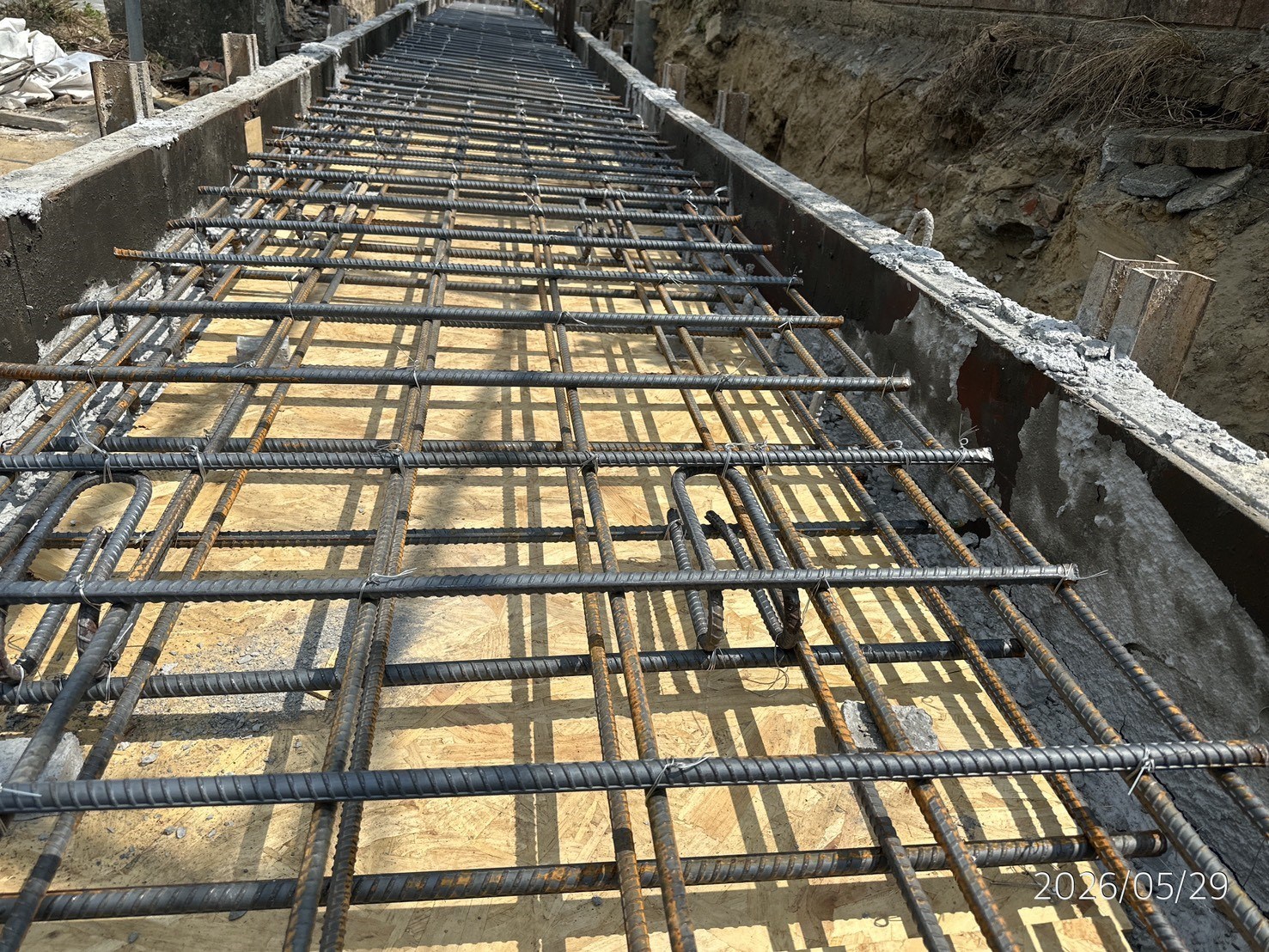

2.第二工區:1-UR-01牆身施作、排水溝頂板鋼筋組立、(47K+351.2~400)頂版與擋土牆共構澆置、排水溝矮牆模板組立及澆置

3.第二工區:1-UL-01排水溝頂板鋼筋組立

4.第二工區:C8及C10擋土牆牆身第三升層模板組立、第三升層施工架組立、(47K+585.15~612.5)第三升層澆置、第三升層排水器安裝

5.第二工區:A4擋土牆(保安橋A1)基礎版混凝土澆置、(保安橋A1側)第一升層牆身模板組立、第一升層混凝土澆置

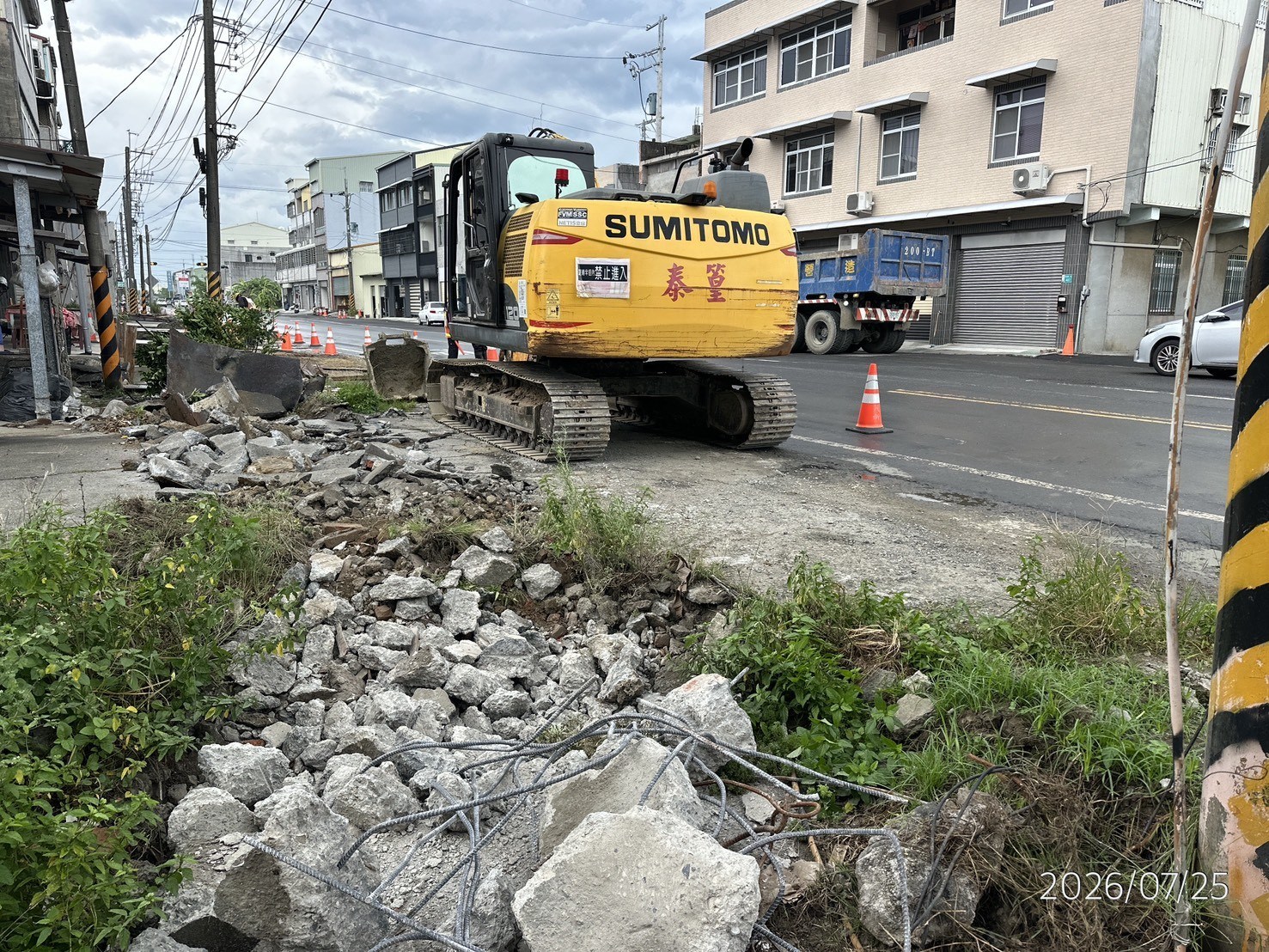

6.第三工區:1-UL-18排水溝頂板模板組立、頂板鍍鋅隔柵框座、洩水管安裝

7.第三工區:1-UL-20底版及牆身鋼筋組立、排水溝頂版鋼筋組立、(48K+250~300)排水溝底版澆置、臨時擋土鋼軌樁拔除、(48K+147.7~300)頂版澆置

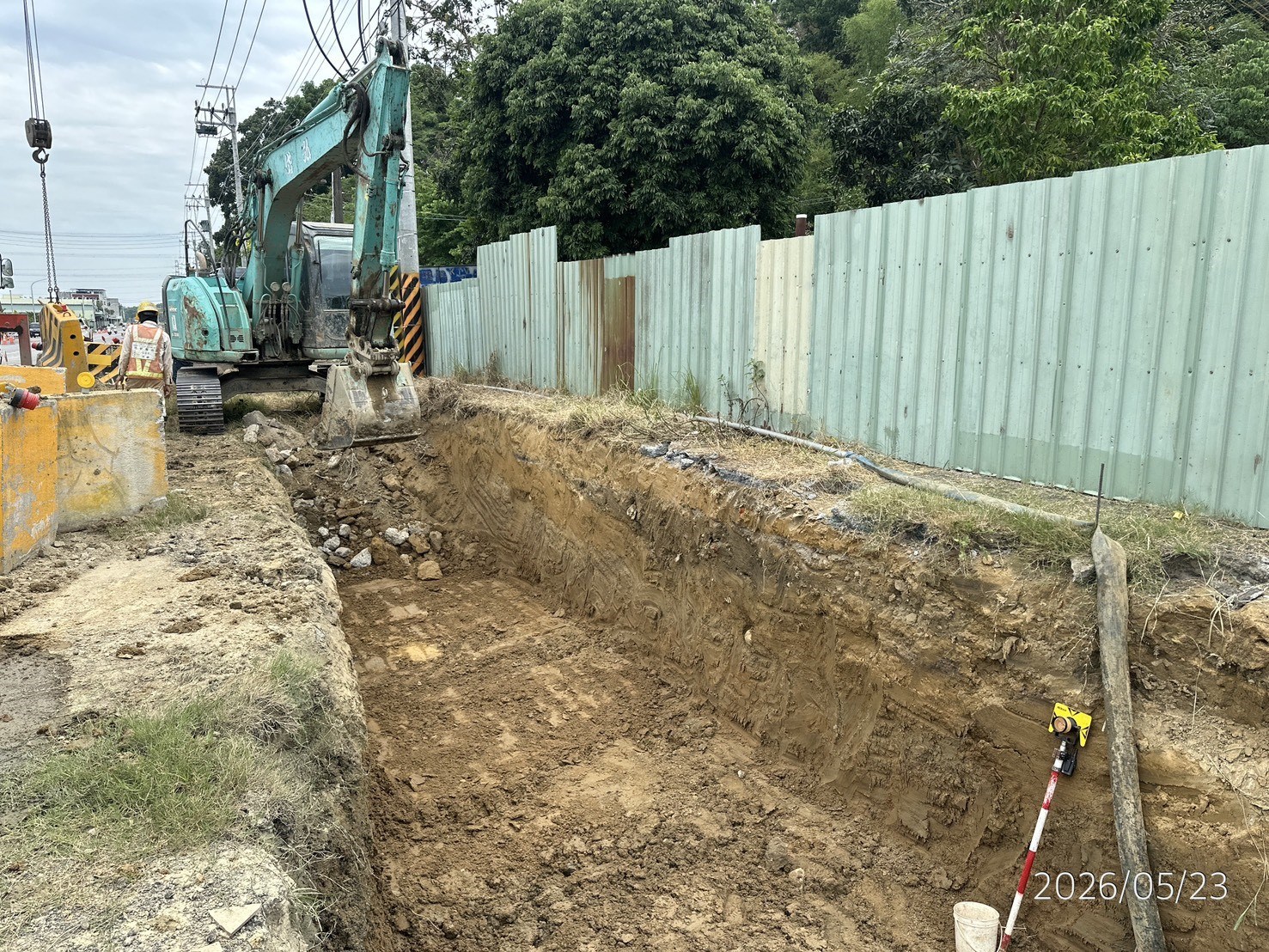

8.第三工區:UL-05(49K+060~160)級配底層開挖、(49K+000~100)級配底層土方開挖施作

9.第三工區:UL-06排水溝土方開挖、(49K+170)排水溝過路段開挖、(49k+160~170)排水溝土方開挖及PC澆置、(49K+150)級配底層開挖

10.第三工區:UL-06~UL-07(type-E2擋土牆)49K+170/170~220土方開挖、(共構E2擋土牆)49K+170~230基礎PC澆置、(E2擋土牆)基礎及牆身鋼筋組立/牆身模板組立、(49K+180~230)排水溝底版澆置/排水溝與E2擋土牆共構牆身澆置/共構施作、UL06與UL07排水溝與擋土牆E2共構頂版及UL-07排水溝頂版鋼筋組立

11.第三工區:UL-07排水溝開挖、鋼筋綁紮、底版模板組立、既有擋土牆破碎、(49K+230~300)鋼筋綁紮/底版模板組立及澆置/牆身模板組立/牆身澆置

12.第三工區:UL-08排水溝開挖

13.第三工區:集水井CL-06~CL-07及CL-10底版澆置

14.第四工區:排水溝混凝土表面修補

道路工程

1.第二工區:C8及C10擋土牆第三升層模板拆除

2.第三工區:C7擋土牆抽水淤泥清除、第一升層模板組立/拆除、(49K+290~320)第一升層牆身澆置、土方回填

3.第三工區:排水溝洩水孔清理、、民房斜坡復原施作、49K+070~170道路基層滾壓夯實

4.第四工區:水保區矮牆施作、矮牆施作、矮牆植筋模板組立、混凝土表面修飾、(水保區)擋土牆、排水溝混凝土表面修飾、道路底層土方回填(水保區)、50K+510~800道路底層土方回填、道路基層土方整地夯實、夯實回填後表面清理及細部夯壓、50K+500~800道路基層滾壓夯實、50K+200~800道路基層滾壓夯實

5.不分工區:全工區排水溝積水排除、全工區排水溝與擋土牆積水排除、淤泥清除、全工區側溝清淤

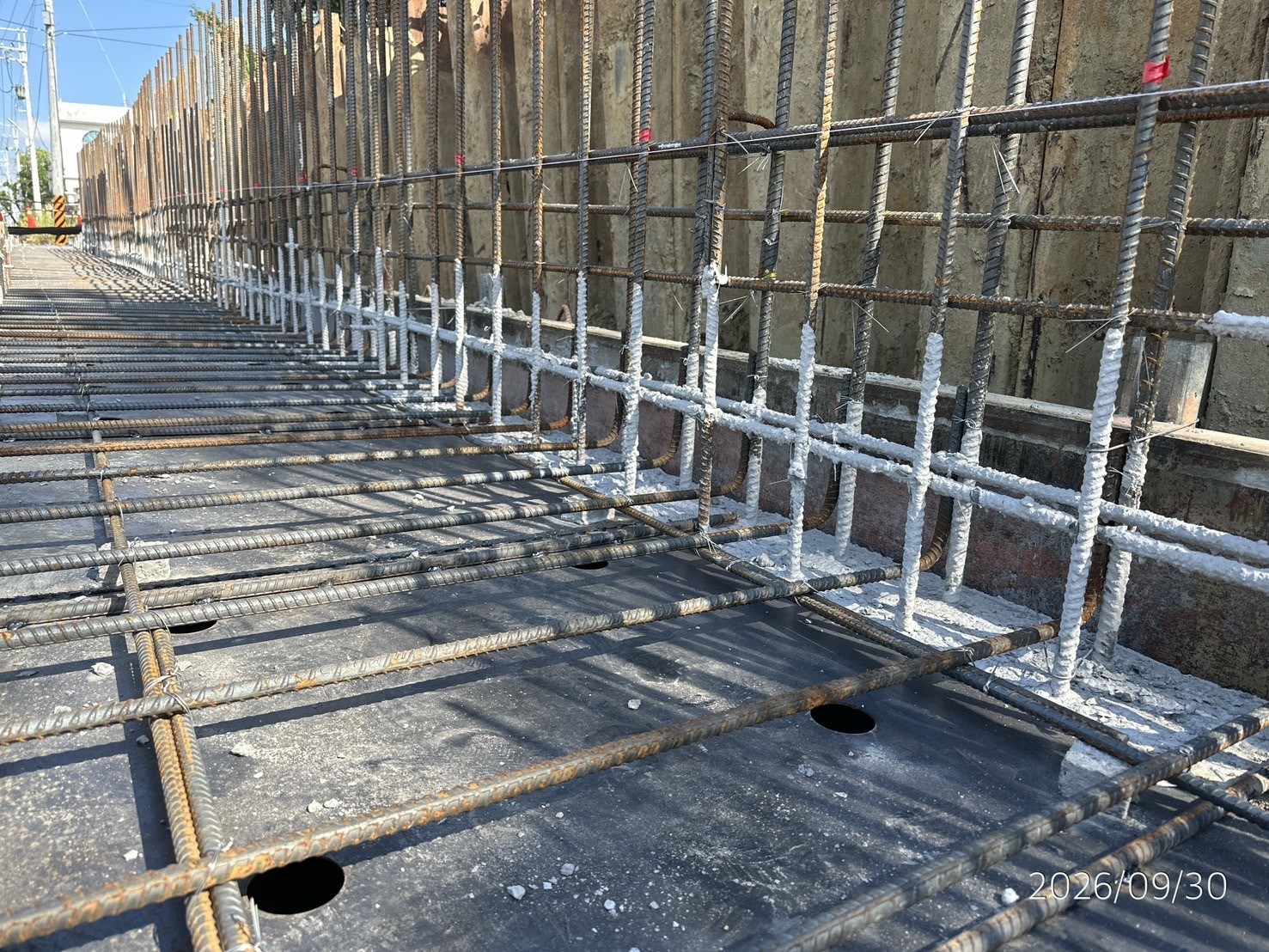

第三工區:排水溝頂版鋼筋組立

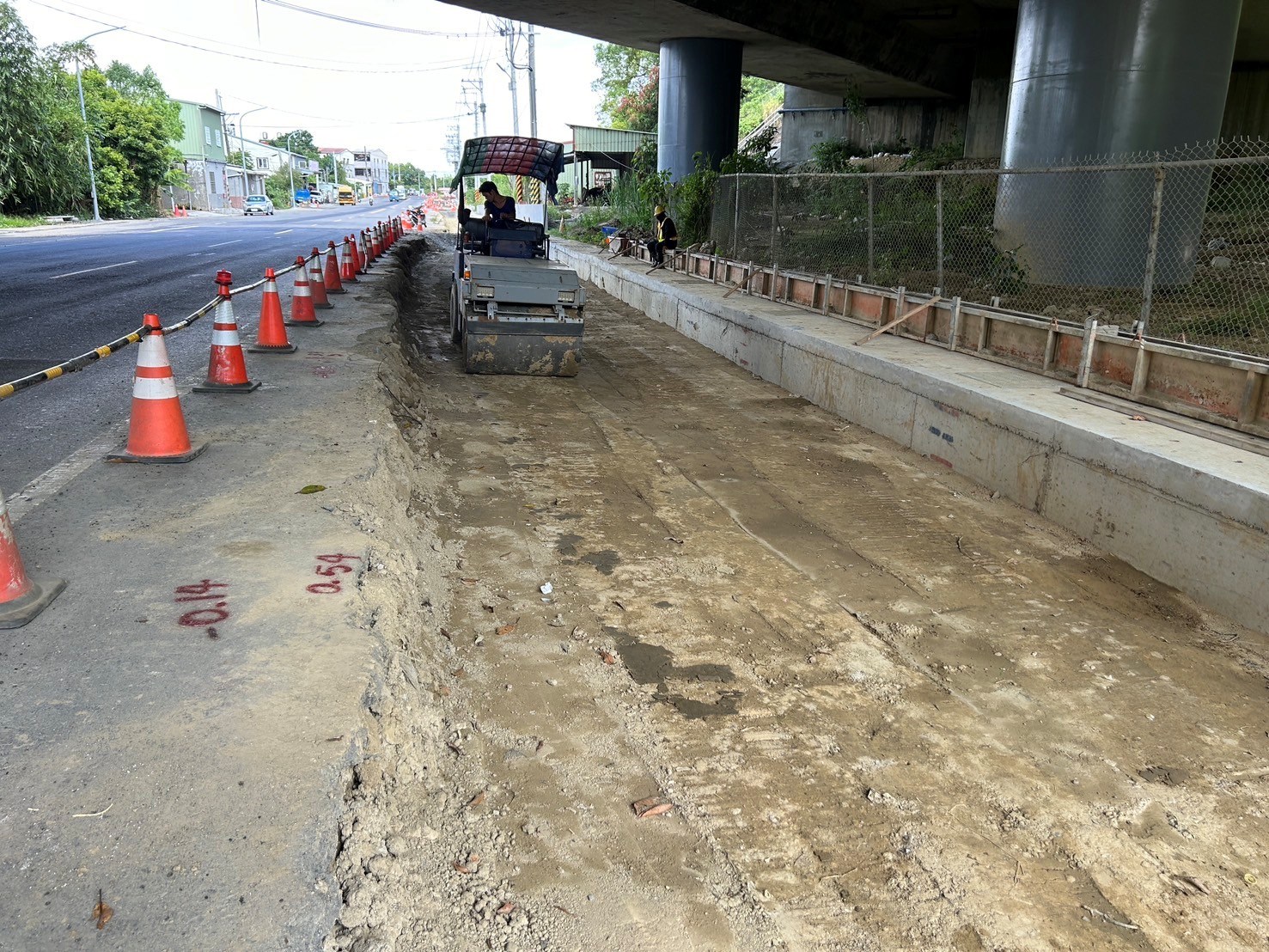

第四工區:夯實回填後表面清理及細部夯壓


五、監造工務段

第六工務段
