一、工程基本資料

工程名稱台3線406k+830新旗尾橋工程
主辦機關交通部公路局南區公路新建工程分局
監造單位交通部公路局南區公路新建工程分局第七工務段
設計單位台灣世曦工程顧問股份有限公司
承攬廠商利德工程股份有限公司
工程地點高雄市旗山區
契約金額18億7,948萬元
開工日期113年04月11日
預定竣工日期117年03月13日

二、工程概要

本工程位於高雄市旗山區,起點台3線406K+830台3線407K+970終點,全長約1,140M,橋長約720M。

三、工程內容

1.場鑄工法中空版梁橋:U1N(S)單元,單側橋寬11.9公尺,單側橋長25公尺。

2.場鑄懸臂工法預力混凝土箱形梁橋:U2S/N及U3S/N單元,單側橋寬11.9公尺,單側橋長分別為275公尺及280

     公尺。

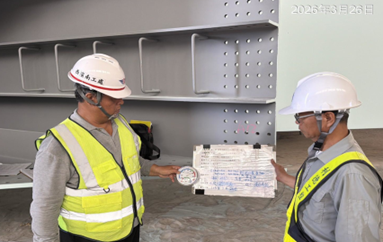

3.鋼拱橋,吊裝工法:U4單元,橋寬28.2公尺,橋長140公尺。

4.排水工程:排水工程主要為橋面排水及路堤段之路面排水等。

5.車行箱涵:0K+808車行箱涵乙座。

6.其他:施工便道(便橋)、道路工程、交通工程、景觀工程、照明工程等。

四、目前進度及主要施作工項

截至115年9月份,工程進度:48.28%

●主要施作工項:

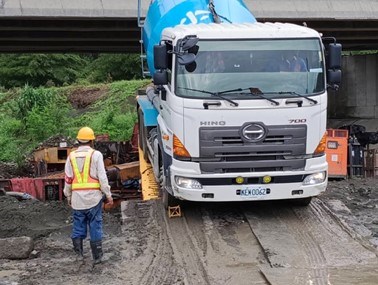

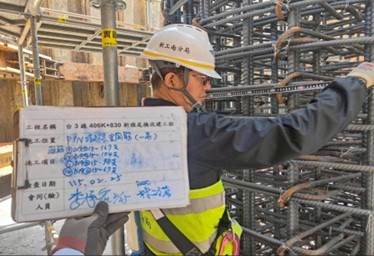

1.U1N  中空版梁第1昇層、第2昇層鋼筋綁紮、混凝土澆置、預力施拉

2.P3N 節塊#4 、節塊#5 施作完成

3.P3N 節塊#6  施作中

4.P4N 節塊#2、節塊#3 施作完成

5.P5N 節塊#1 施作完成

6.P5N 節塊#2 施作中

7.P6N~P7N 場撐段施工架搭設

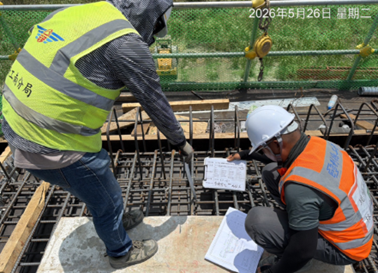

8.P8N 節塊#4、節塊#5 施作完成

9.P8N 節塊#6 施作中

10.P9N 節塊#1、節塊#2 施作完成

11.P9N 節塊#3施作中

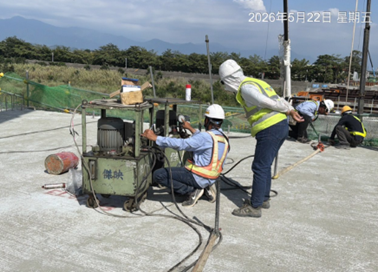

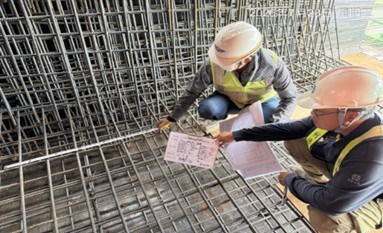

12.P10N 節塊#4 、節塊#5、節塊#6施作完成

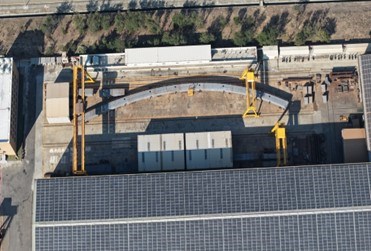

13.U4N 鋼拱橋拱圈進場吊裝(累計1648T/一階段1890T)

14.A2N 車行箱涵鋼板樁打設

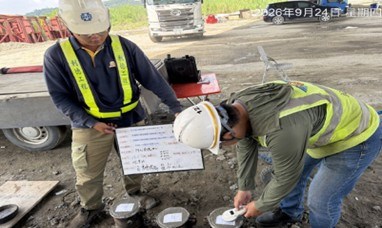

P9N 節塊#2 混凝土澆置取樣

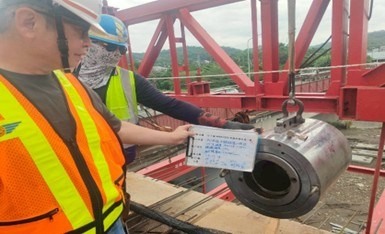

P8N 節塊#5  預力施拉抽查

P10N 節塊#6 底腹版鋼筋抽查

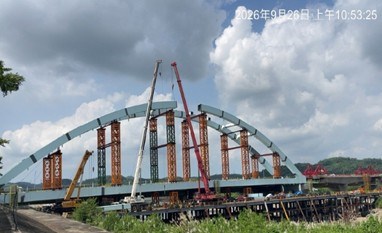

U4N  鋼拱橋拱圈吊裝

五、監造工務段  第七工務段
