一、工程基本資料
| 工程名稱 | 代辦國道3號古坑交流道平面側車道工程 |
| 主辦機關 | 交通部公路局南區公路新建工程分局 |
| 監造單位 | 交通部公路局南區公路新建工程分局第一工務段 |
| 設計單位 | 晉國工程顧問有限公司 |
| 承攬廠商 | 長達營造工程股份有限公司 |
| 工程地點 | 雲林縣古坑鄉 |
| 契約金額 | 12億1,000萬元 |
| 開工日期 | 113年08月03日 |
| 竣工日期 | 116年06月20日 |
二、工程概要
(一)北起149甲線,南至158甲線,沿國道東西兩側新闢各1單向平面側車道以銜接串聯。

(二)西側(南下):長3,130公尺,路堤段2,285公尺、橋梁段845公尺、古坑系統跨越橋490公尺、石牛溪跨越橋
355公尺。
(三)東側(北上):長2,737公尺,路堤段2,417公尺、橋梁段320公尺、石牛溪跨越橋320公尺。

三、整體規劃設計
(一)設計速率:50公里/小時(五級平原區)
(二)車道配置:單向道,3.5m快車道及2m機慢車道

四、目前進度及主要施作工項
截至115年9月份,工程進度:67.38%
●主要施作工項:
道路工程
西側
1.0k+460-0k+480 右側擋土牆基礎混凝土澆置
2.0k+560-0k+580 右側擋土牆基礎鋼筋綁紮
3.1k+240-1k+260 D型擋土牆基礎混凝土澆置
4.1k+380-1k+500 右側排水溝基礎牆身鋼筋綁紮
5.1k+460-1k+500 右側排水溝基礎挖掘
6.1k+500-1k+560 左側排水溝牆身(右)模板組立
7.1k+860-1K+880 右側擋土牆擋土支撐(鋼軌樁)打設
8.2k+220-2k+240左側擋土牆基礎挖掘
9.2k+700-2k+720 C型擋土牆牆身混凝土澆置
10.2k+900-2k+960 左側擋土牆牆身第二升層及排水溝基礎混凝土澆置
東側
1.0k+230-0k+300 左側排水溝基礎挖掘及PC混凝土澆置
2.0K+336-0K+540 路基整理
3.1K+140-1K+242 左側排水溝頂板模板組立
4.1K+300-1K+502 左側排水溝牆身(左)模板組立
5.1k+330水利溝牆身(左)模板組立
6.2K+330-2K+730 級配高程確認
橋梁工程-古坑系統跨越橋

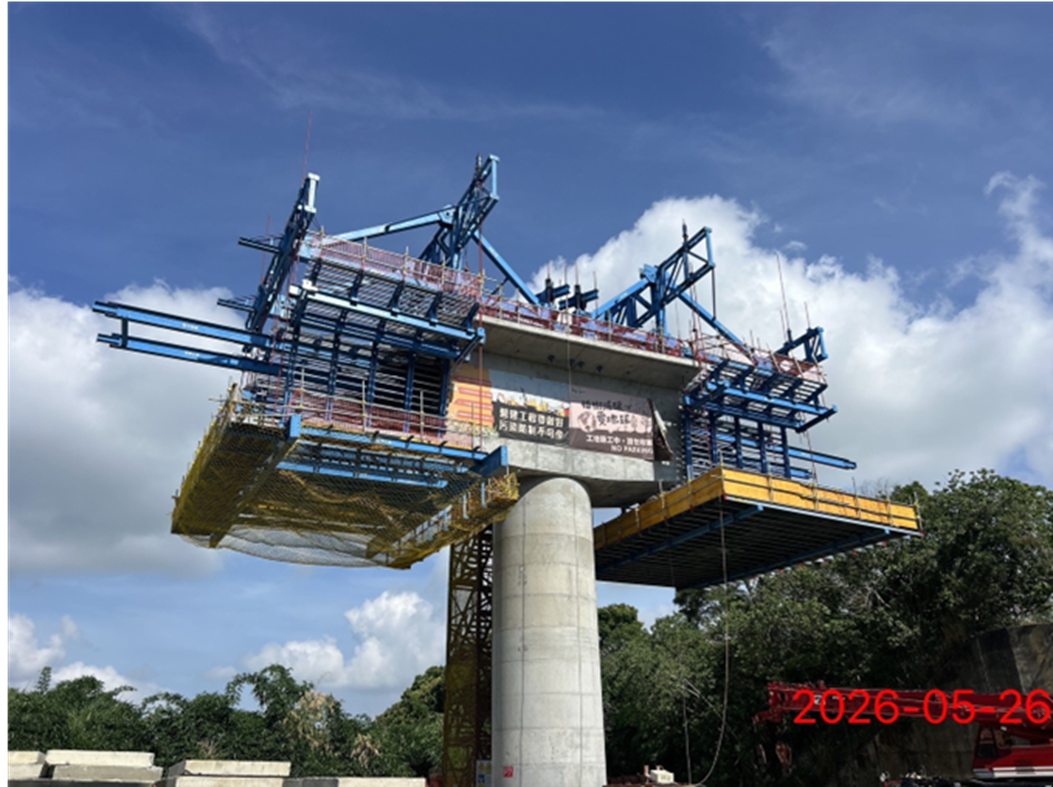

1.P7節塊8施作
2.P6節塊2施作
橋梁工程-石牛溪跨越橋
1.P4R 節塊#2施作
2.P3L 節塊#8施作
3.A2L-P4L邊跨場撐施作
4.A2R-P5R邊跨場撐施作

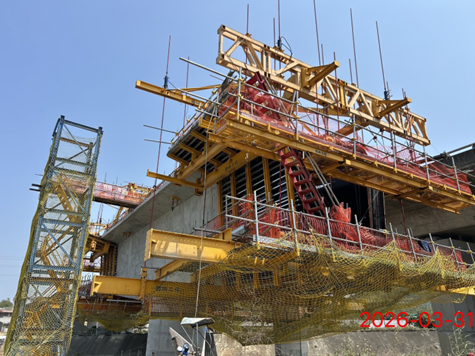

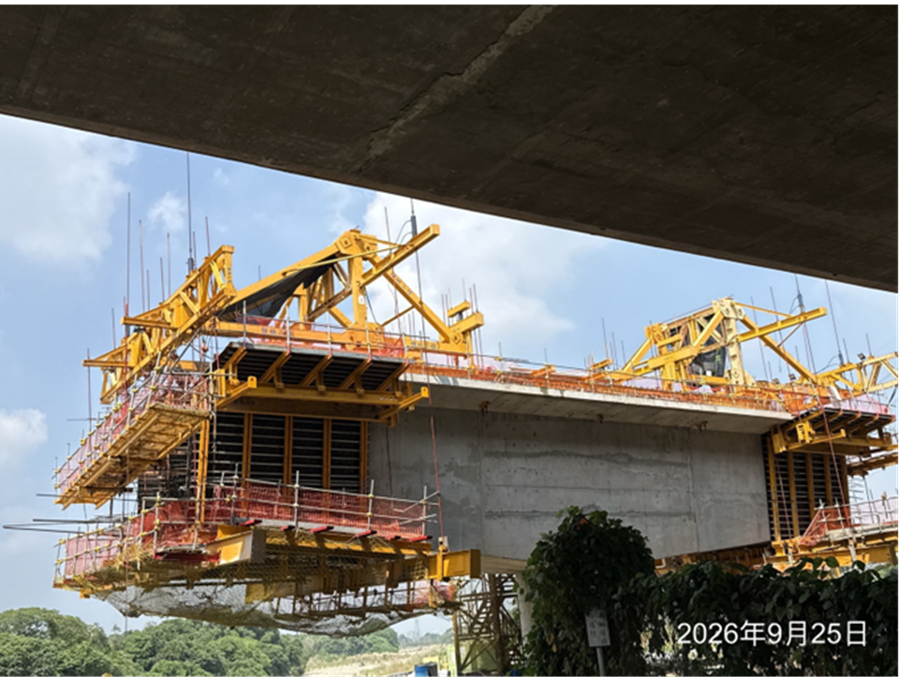

P4R 節塊#2 鋼筋綁紮、套管配置

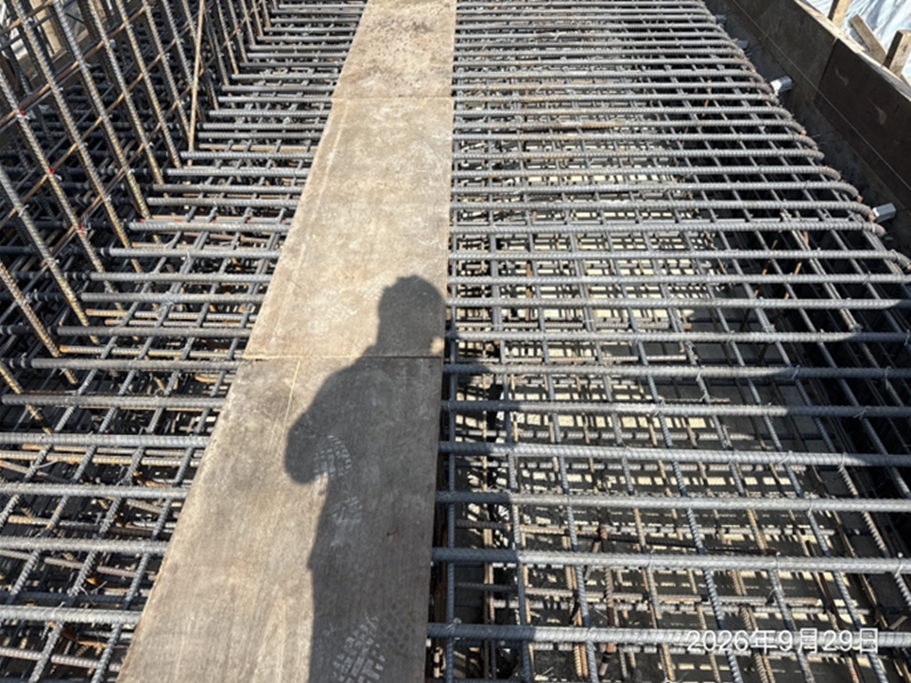

西側0k+460-0k+480 右側擋土牆牆身鋼筋綁紮及基礎模板組立
五、監造工務段
第一工務段
